Grandes proyectos
Avanzan los grandes proyectos de infraestructura vial que le cambiarán la cara a Bogotá. Se trata de cuatro grandes avenidas y una cicloalameda que atravesará la ciudad de norte a sur.
¡Conózcalas aquí!
Desde enero de 2024, con gerencia y ejecución, Bogotá ha entregado, a través del IDU, 27 proyectos de infraestructura vial y 14 proyectos especiales de conservación en espacios emblemáticos de la ciudad.
Además, ha puesto en servicio de la ciudadanía 16 hitos, o entregas parciales, para mejorar la movilidad, la seguridad y la calidad de vida de millones de personas.

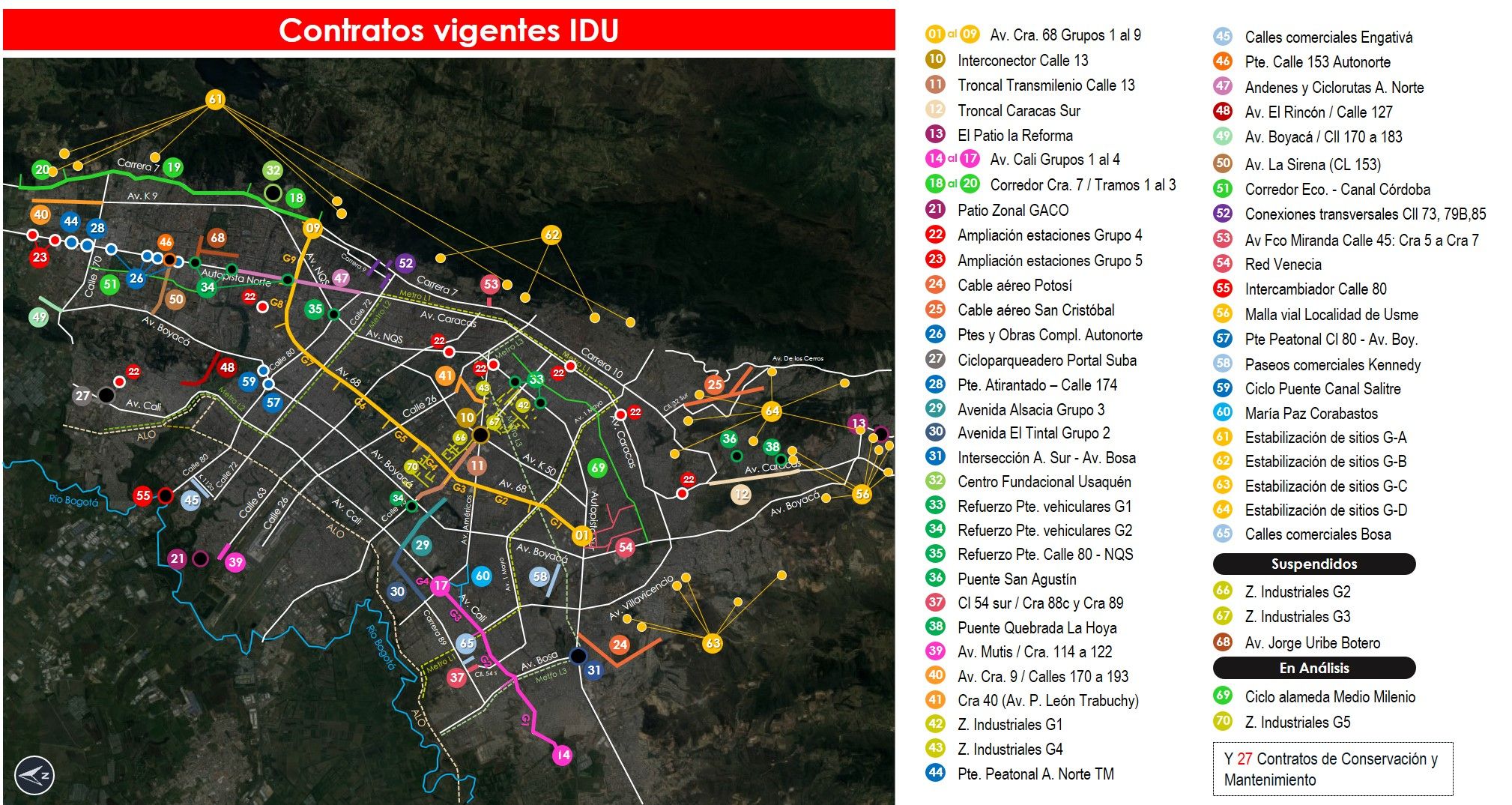

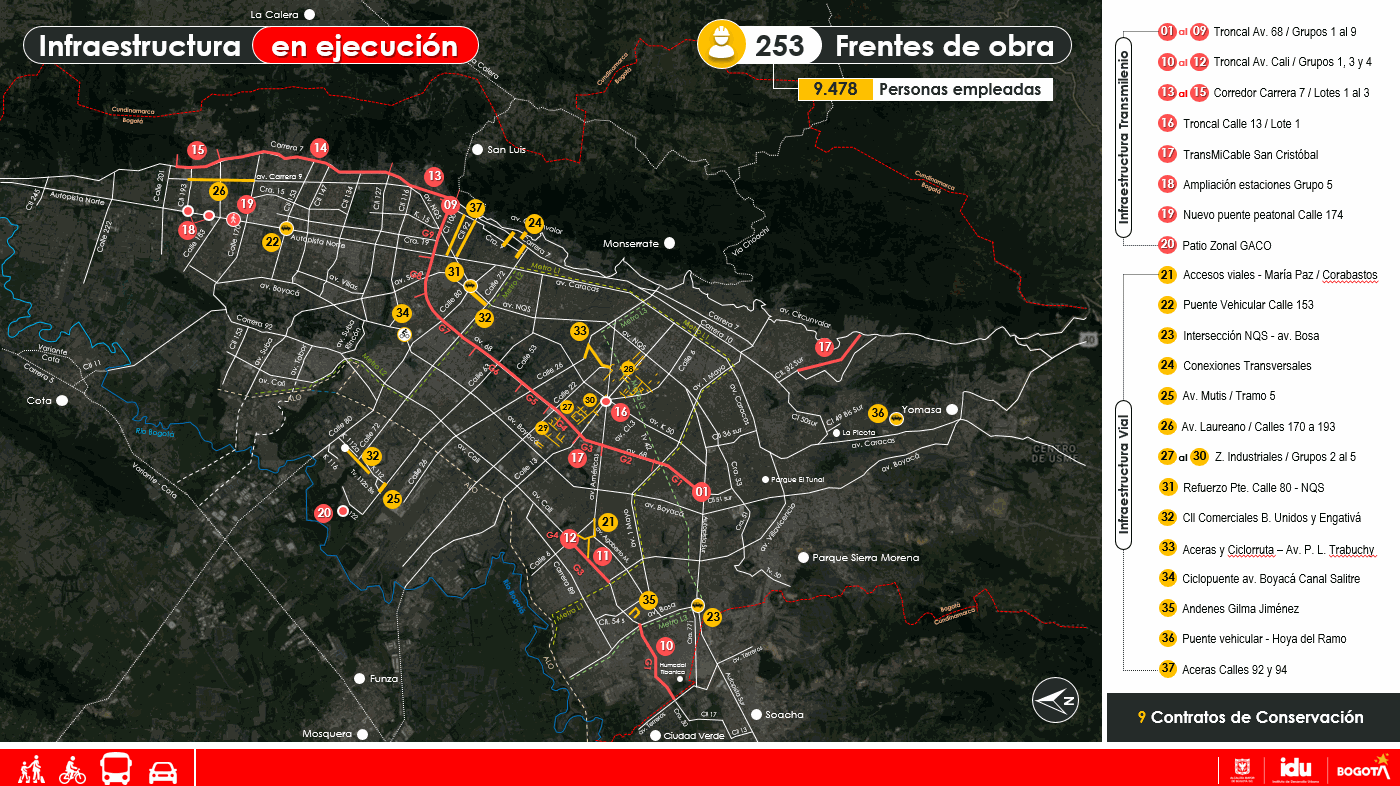

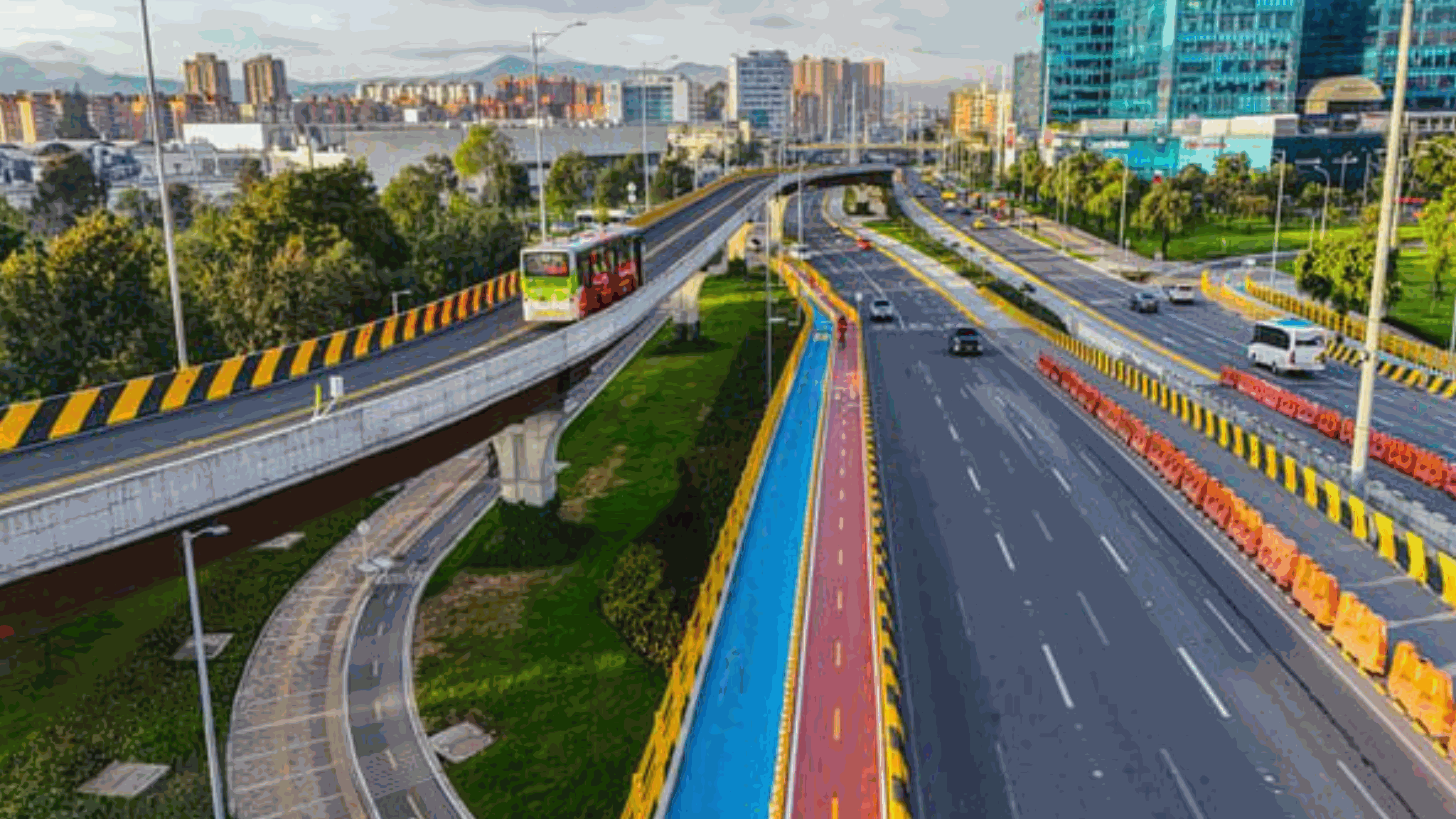

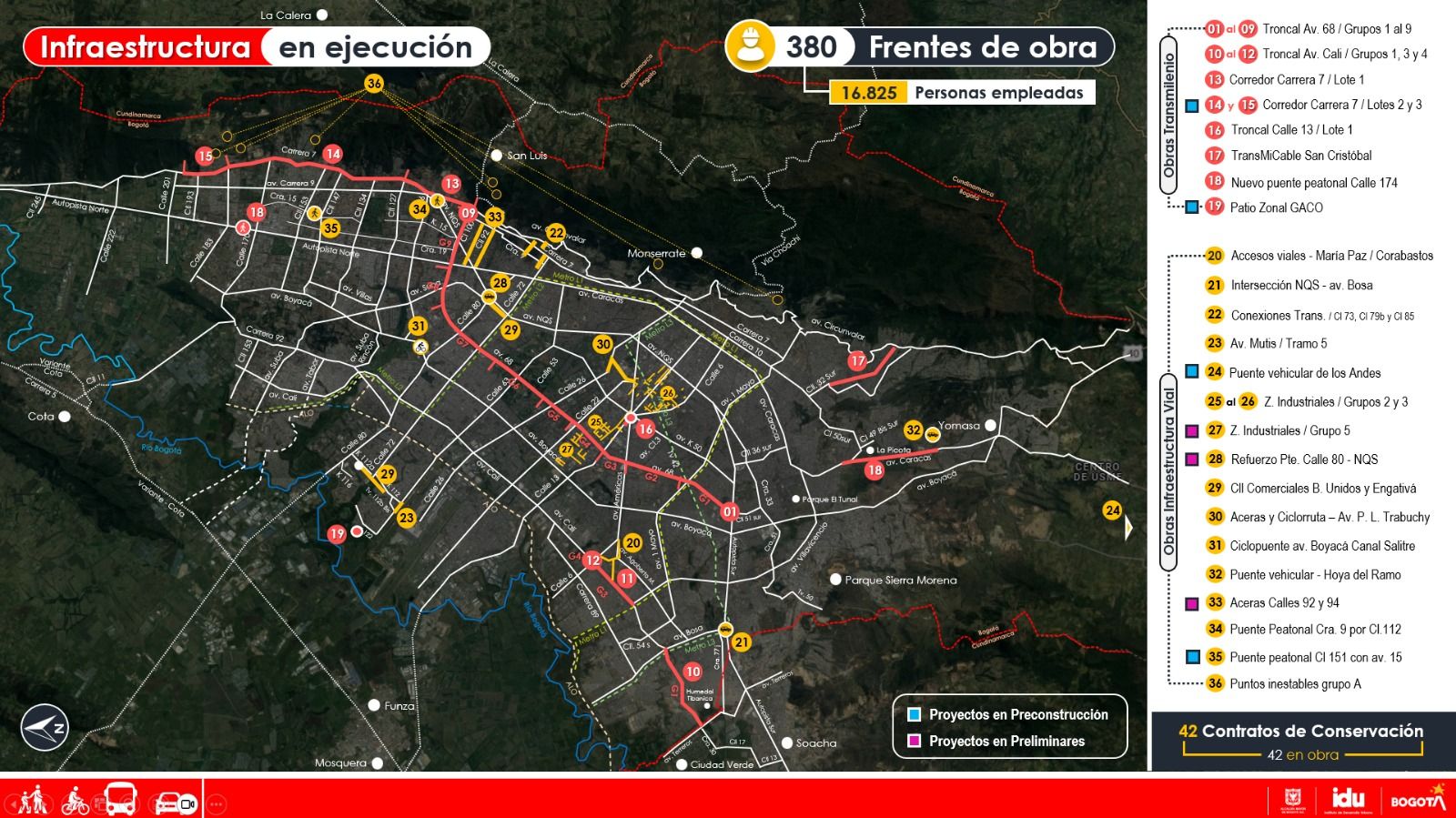

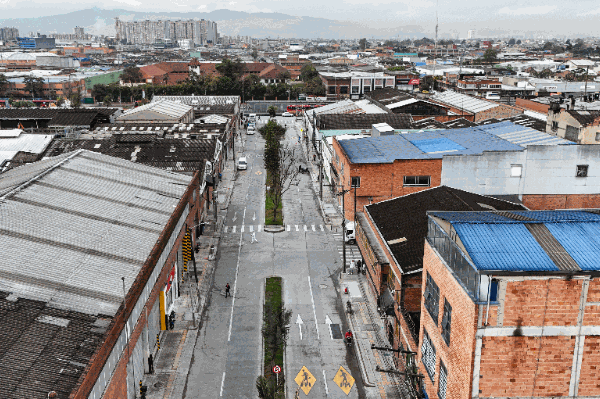

Así avanzan nuestros proyectos en construcción

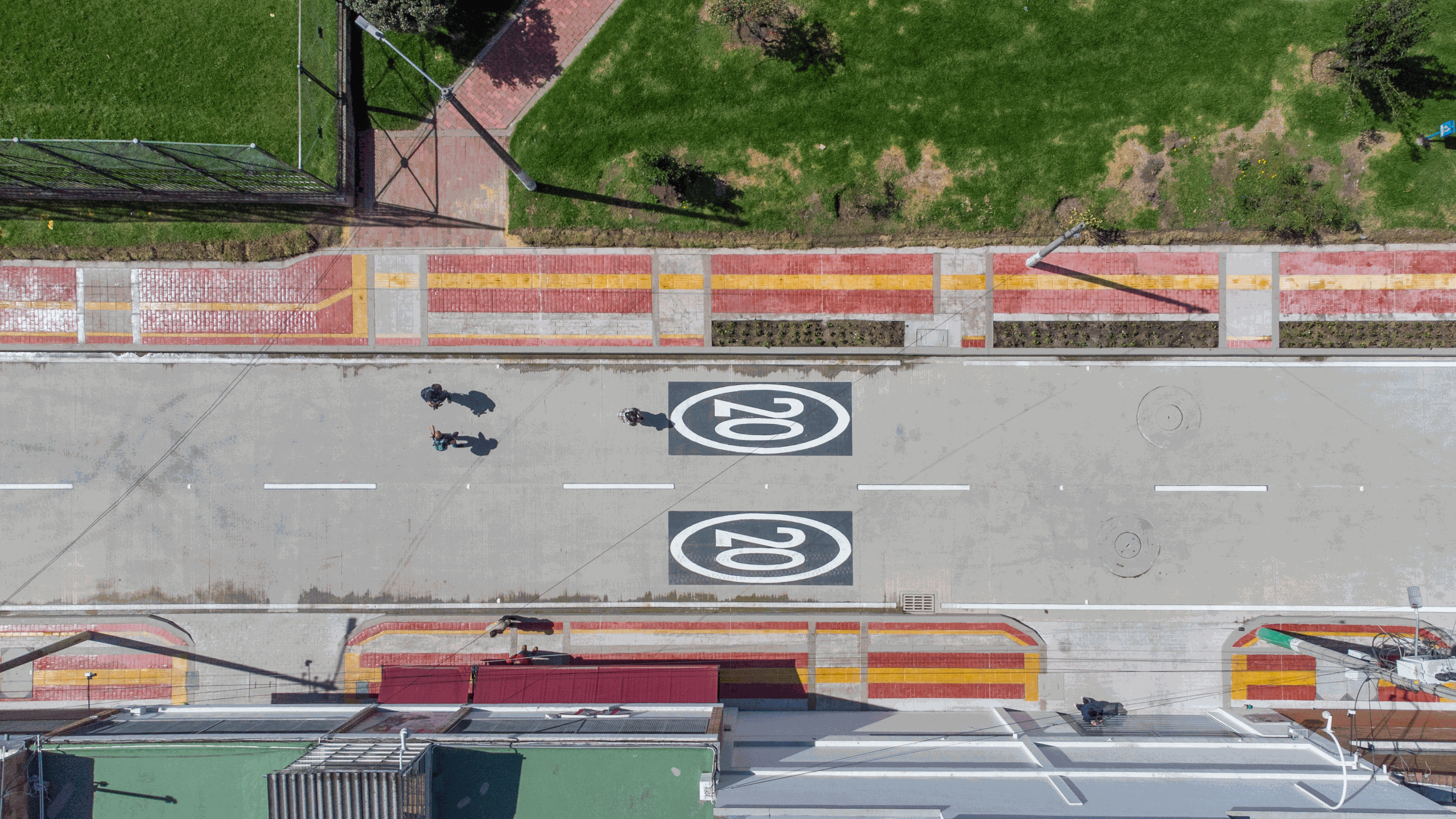

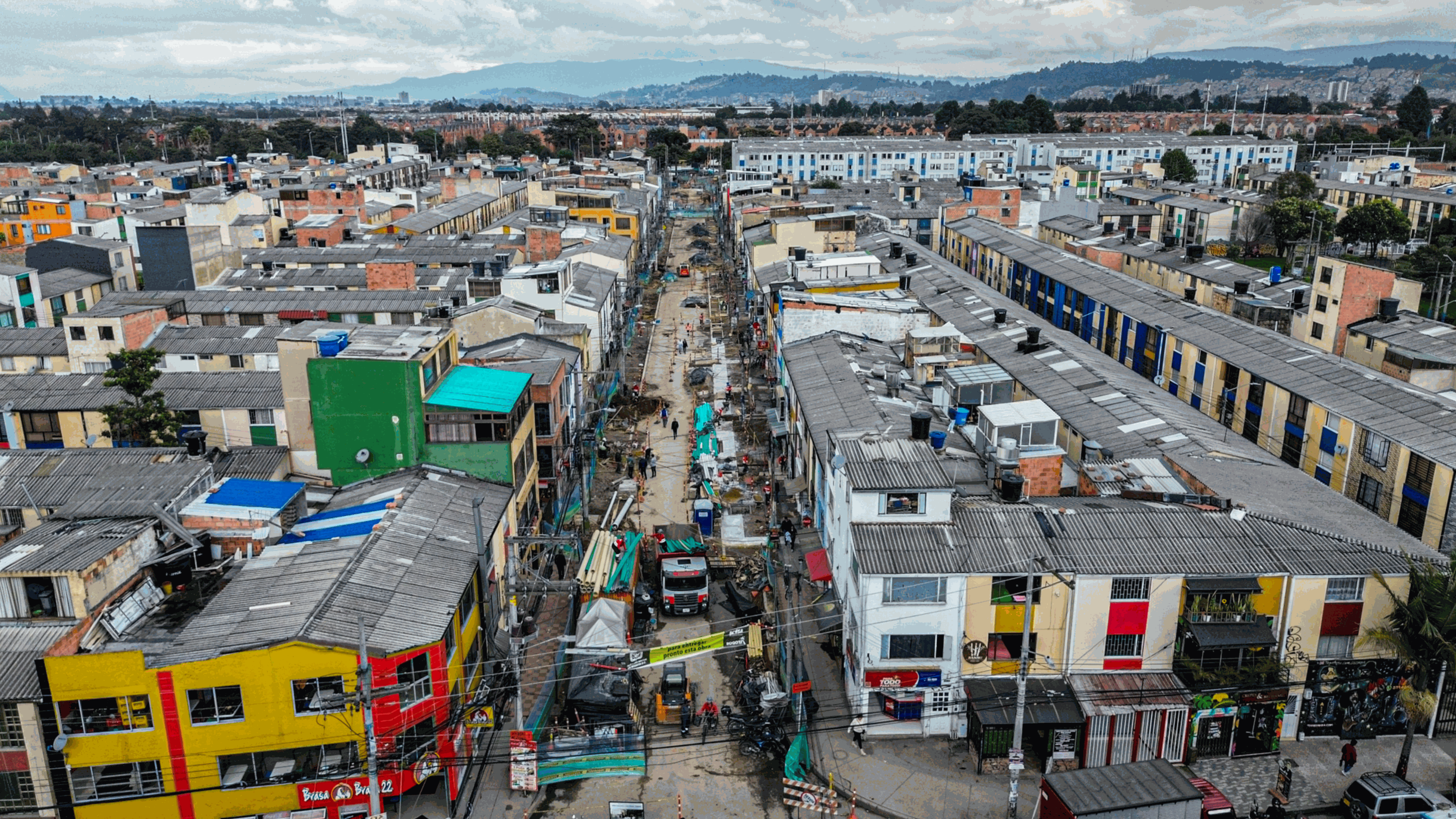

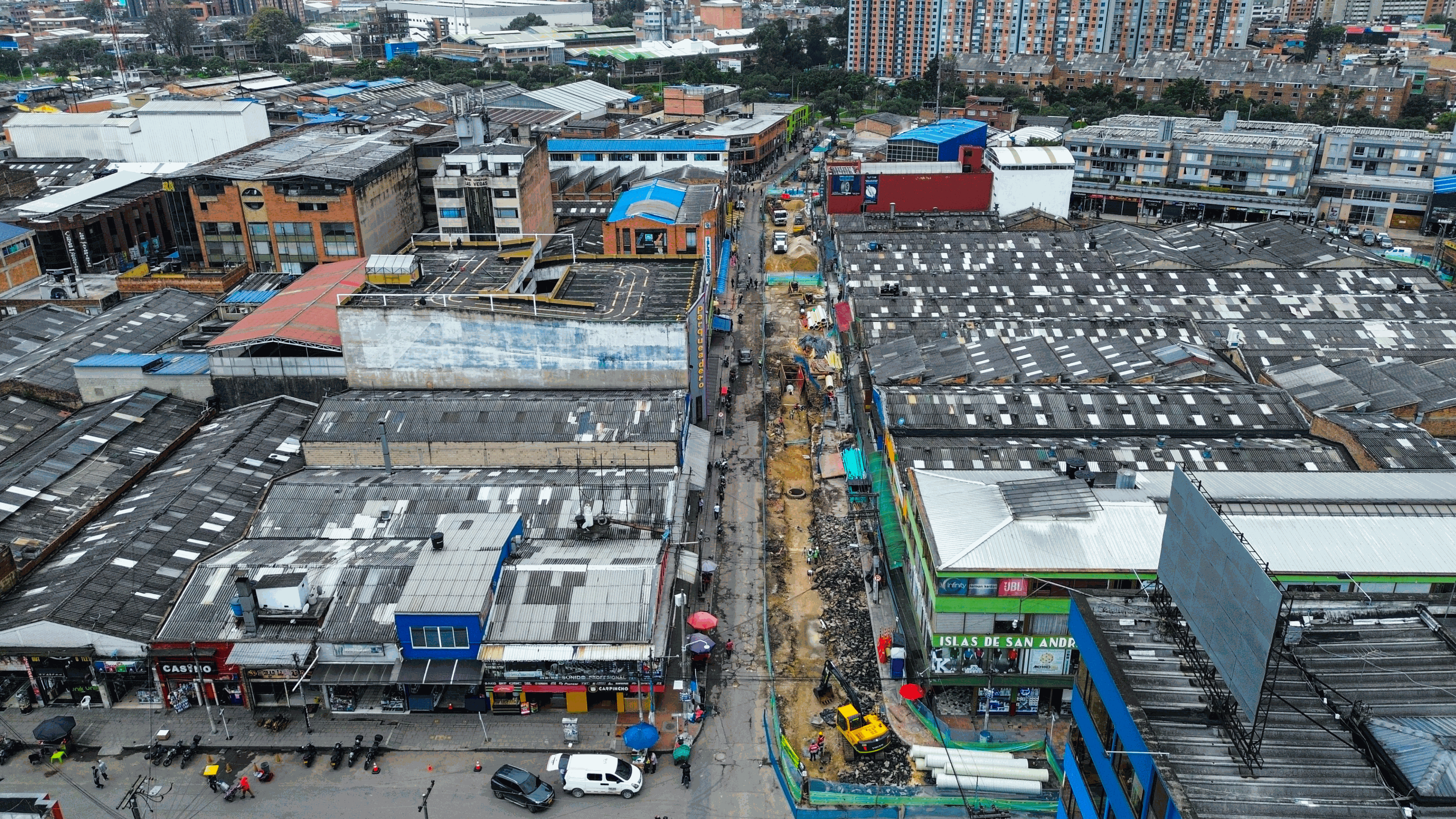

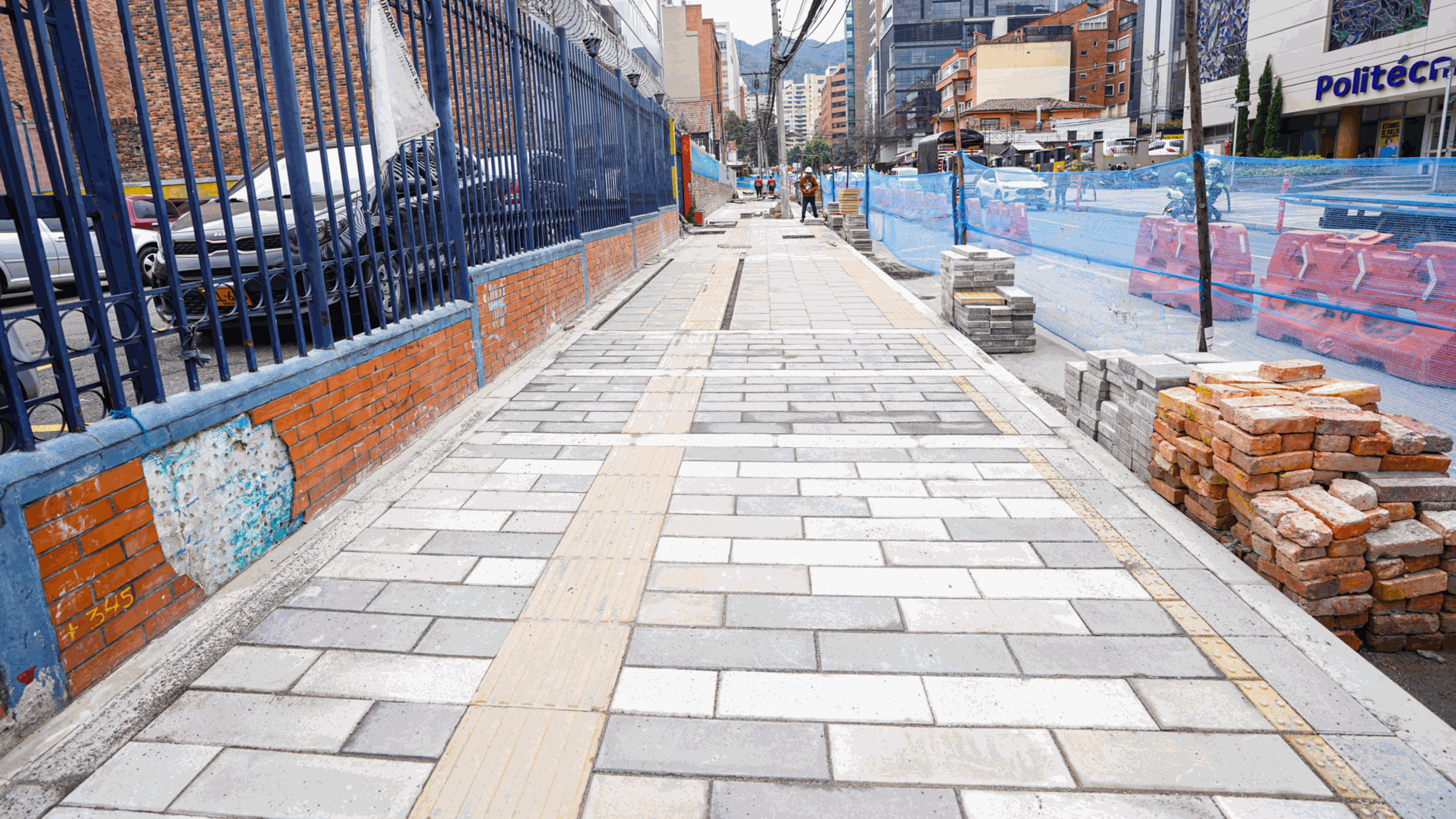

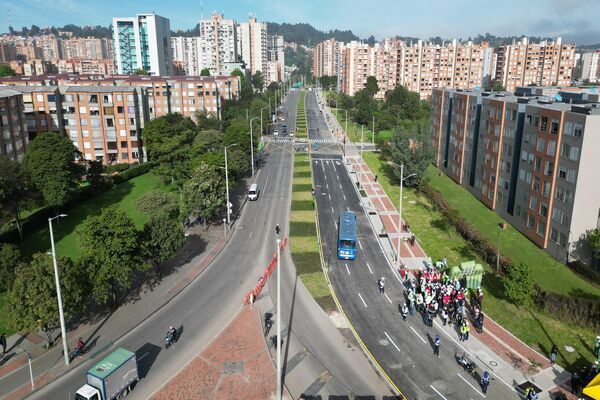

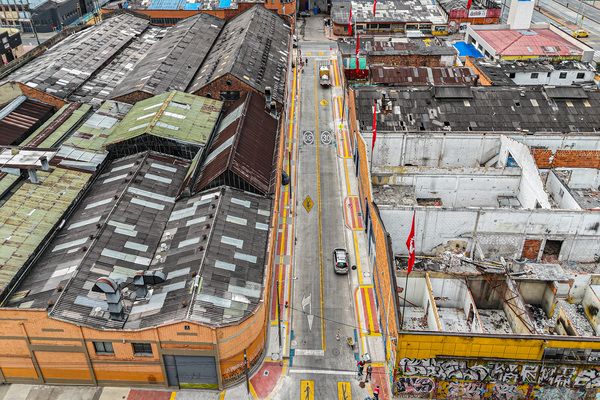

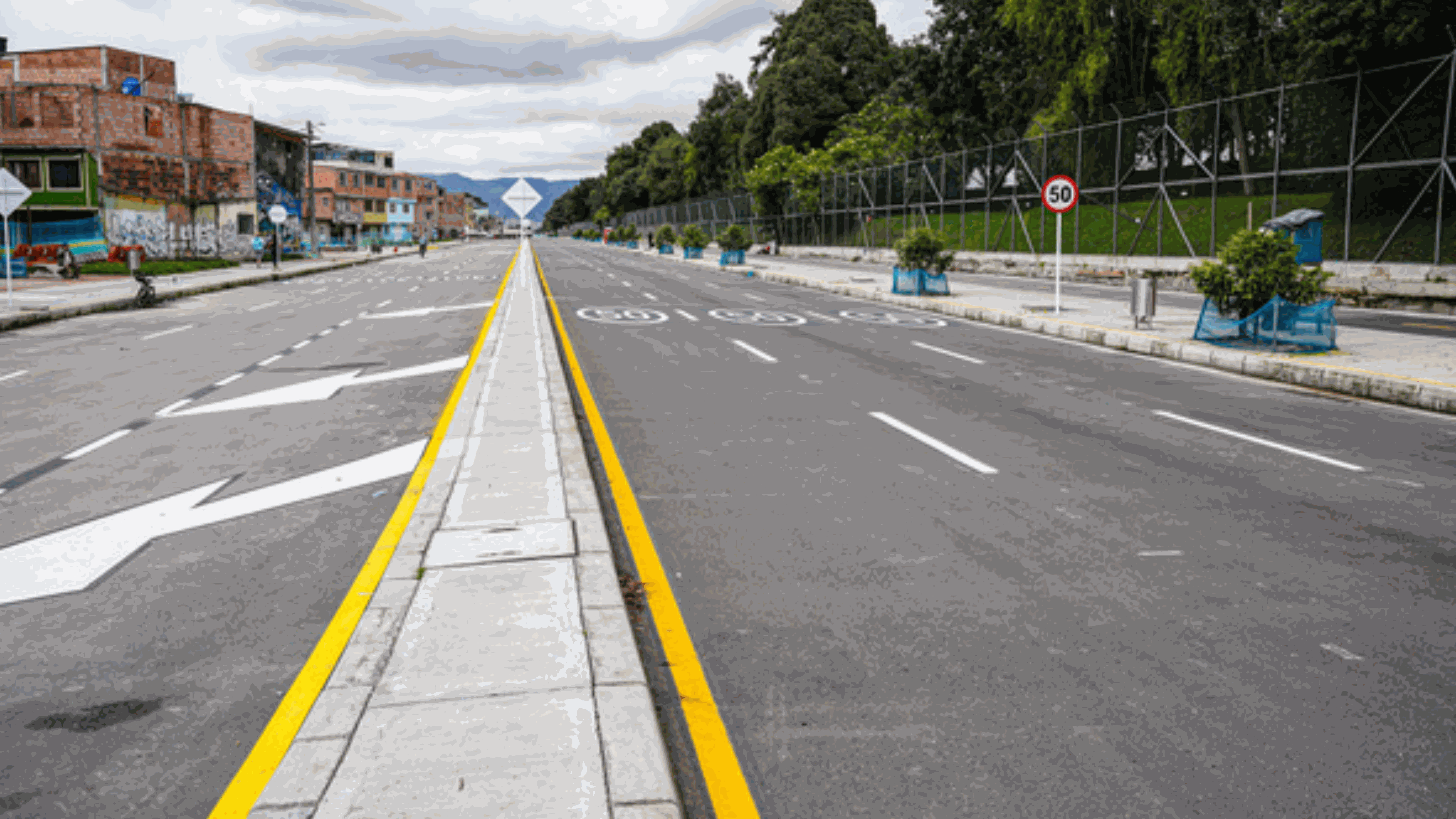

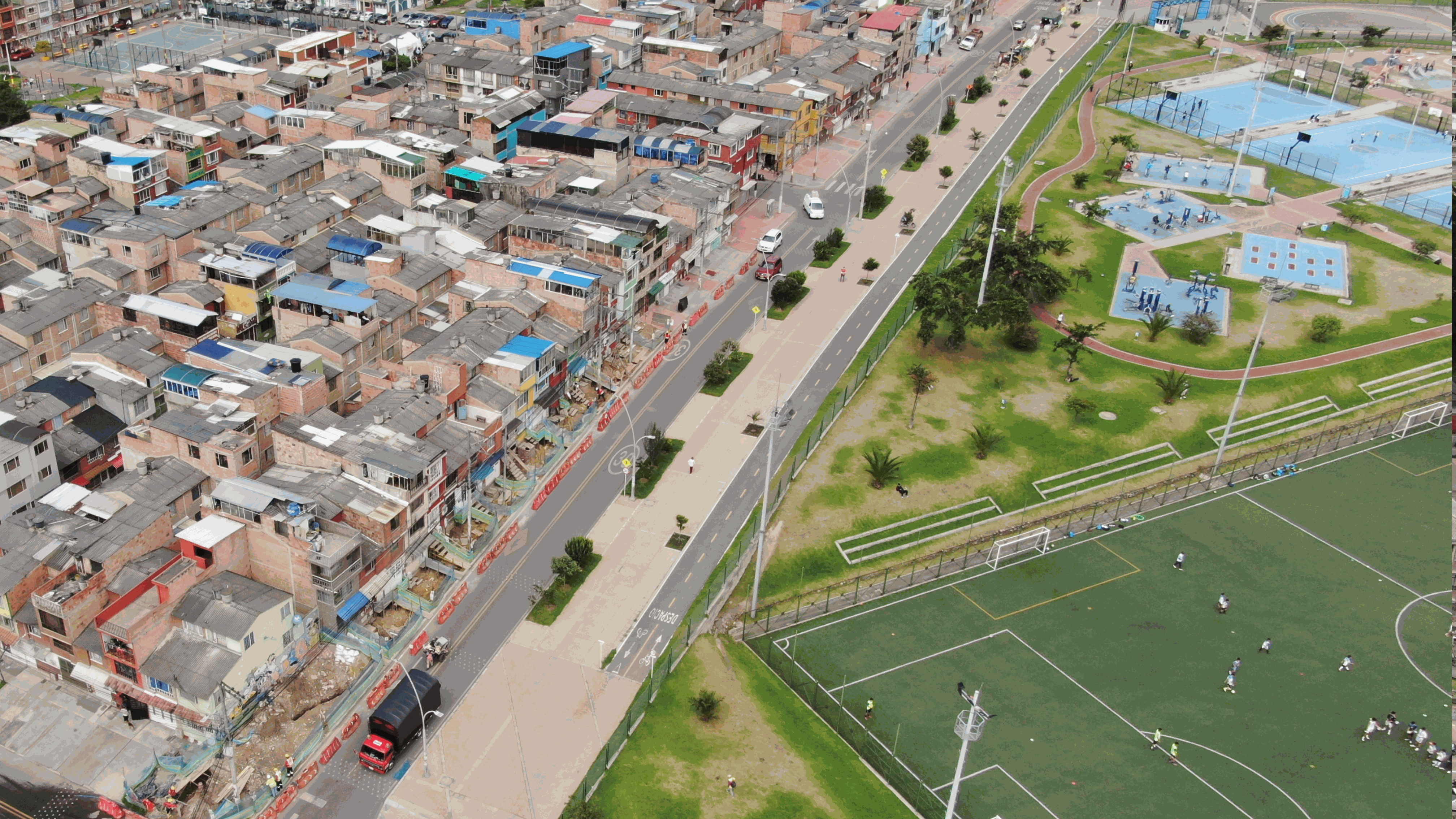

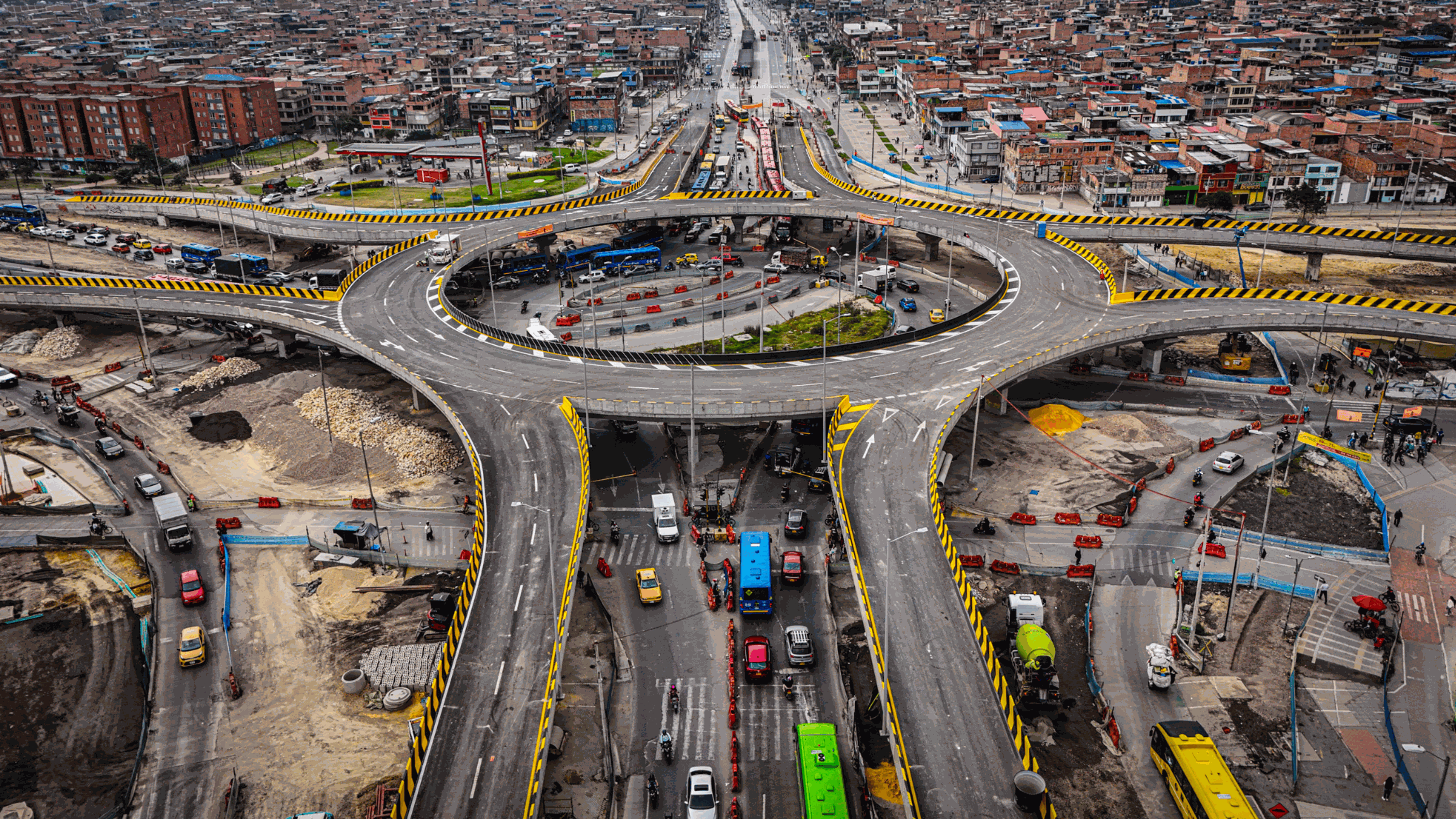

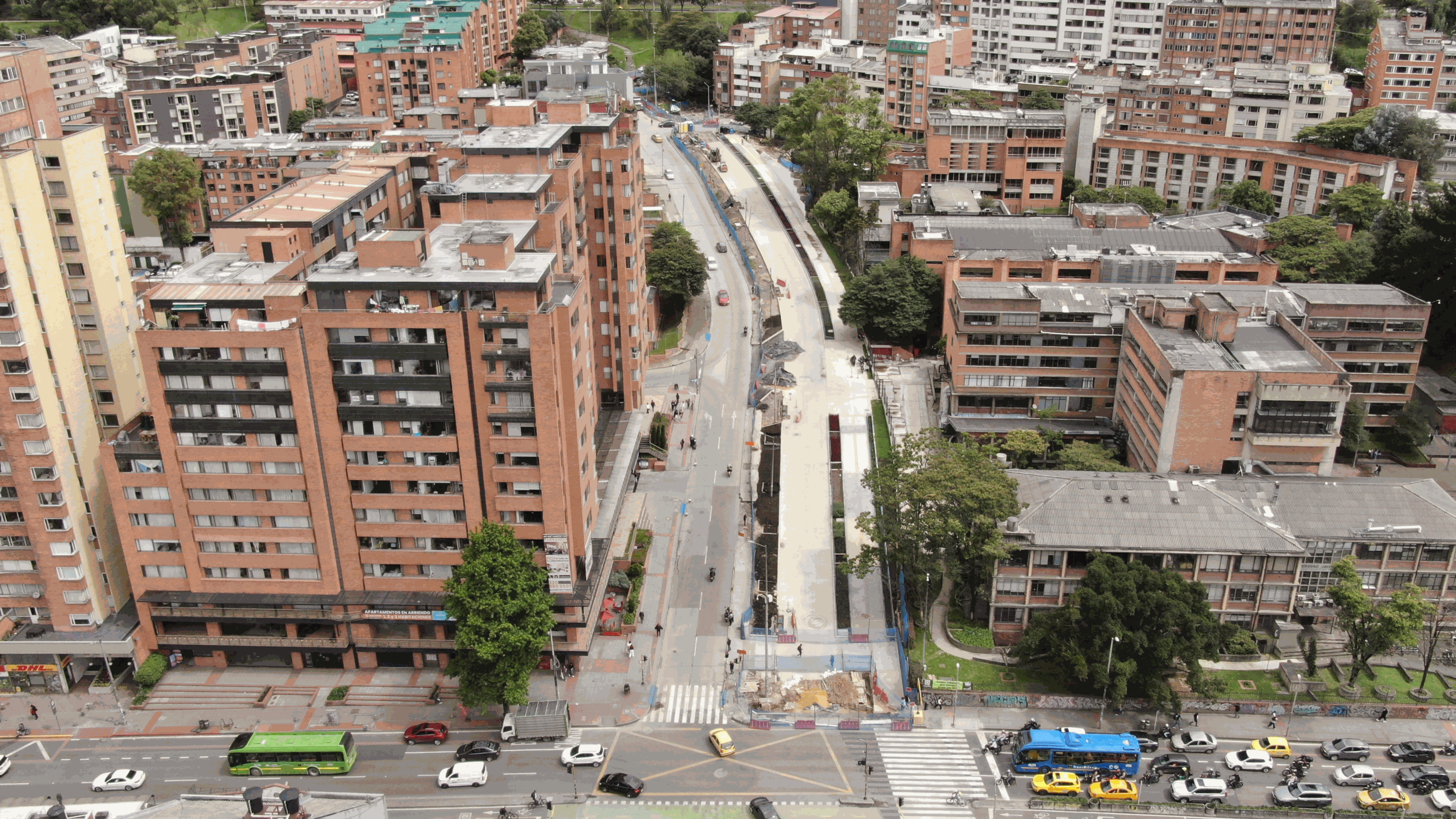

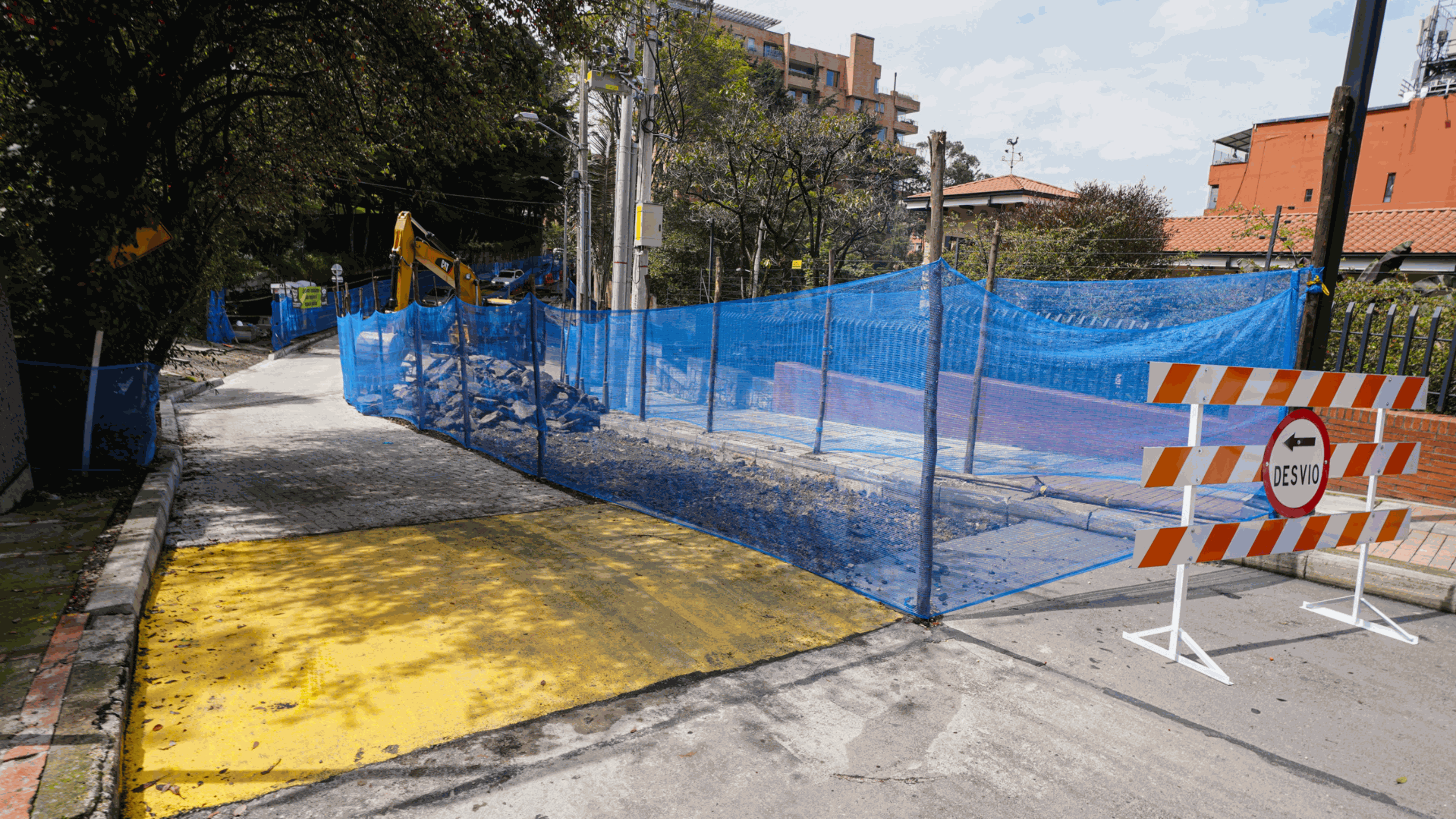

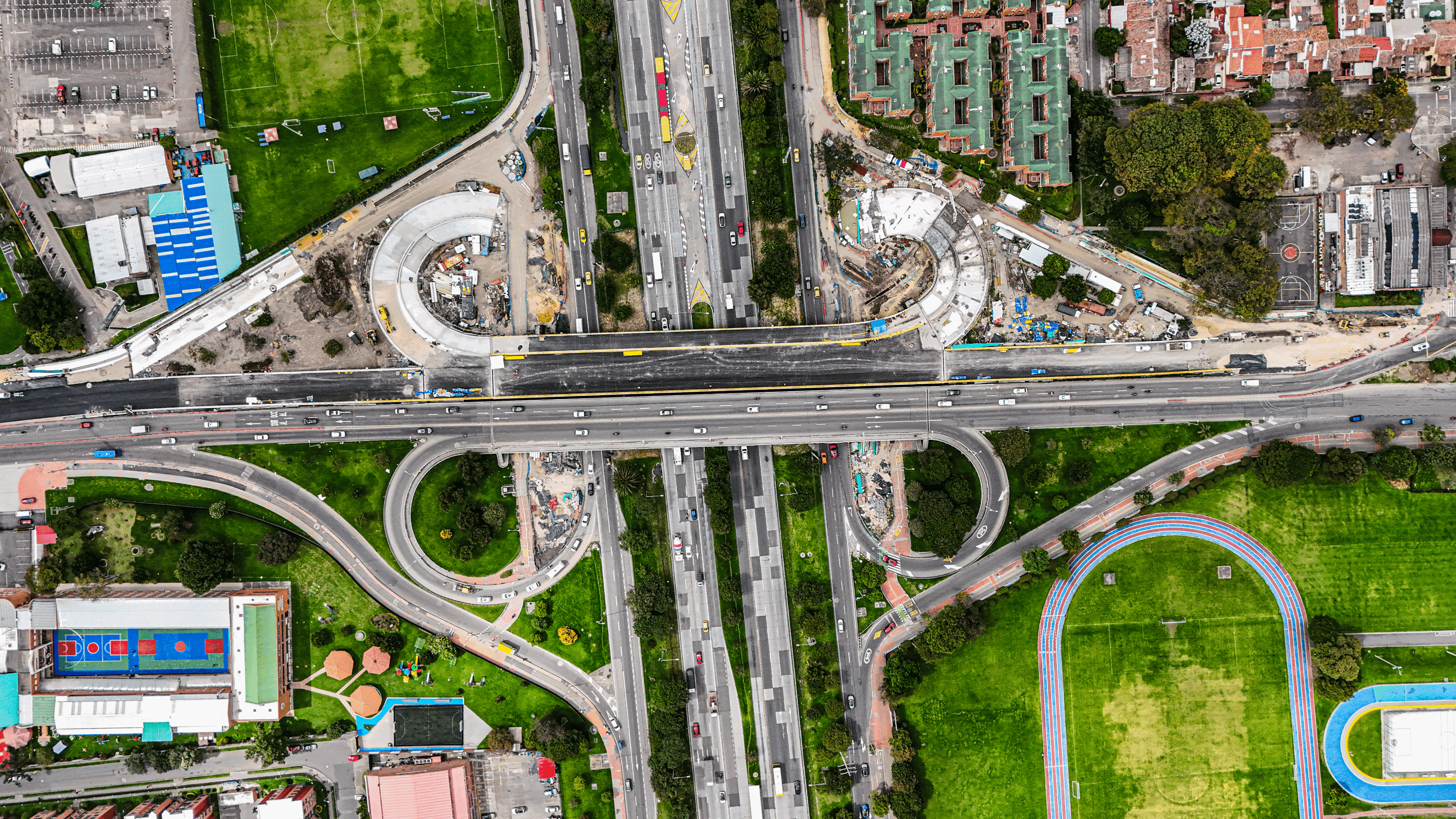

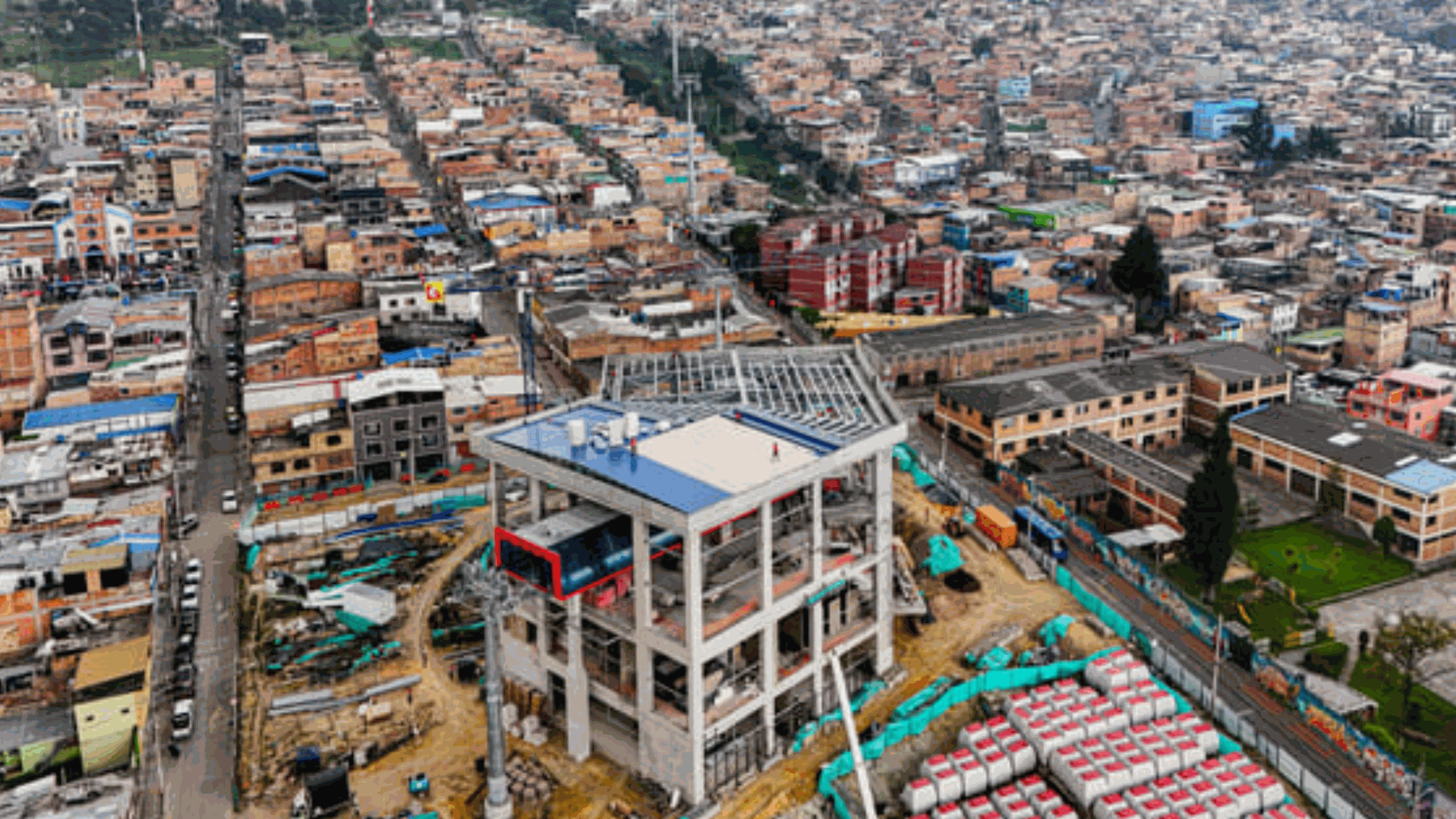

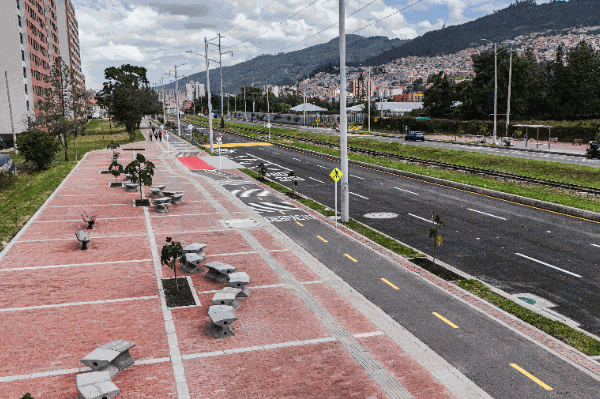

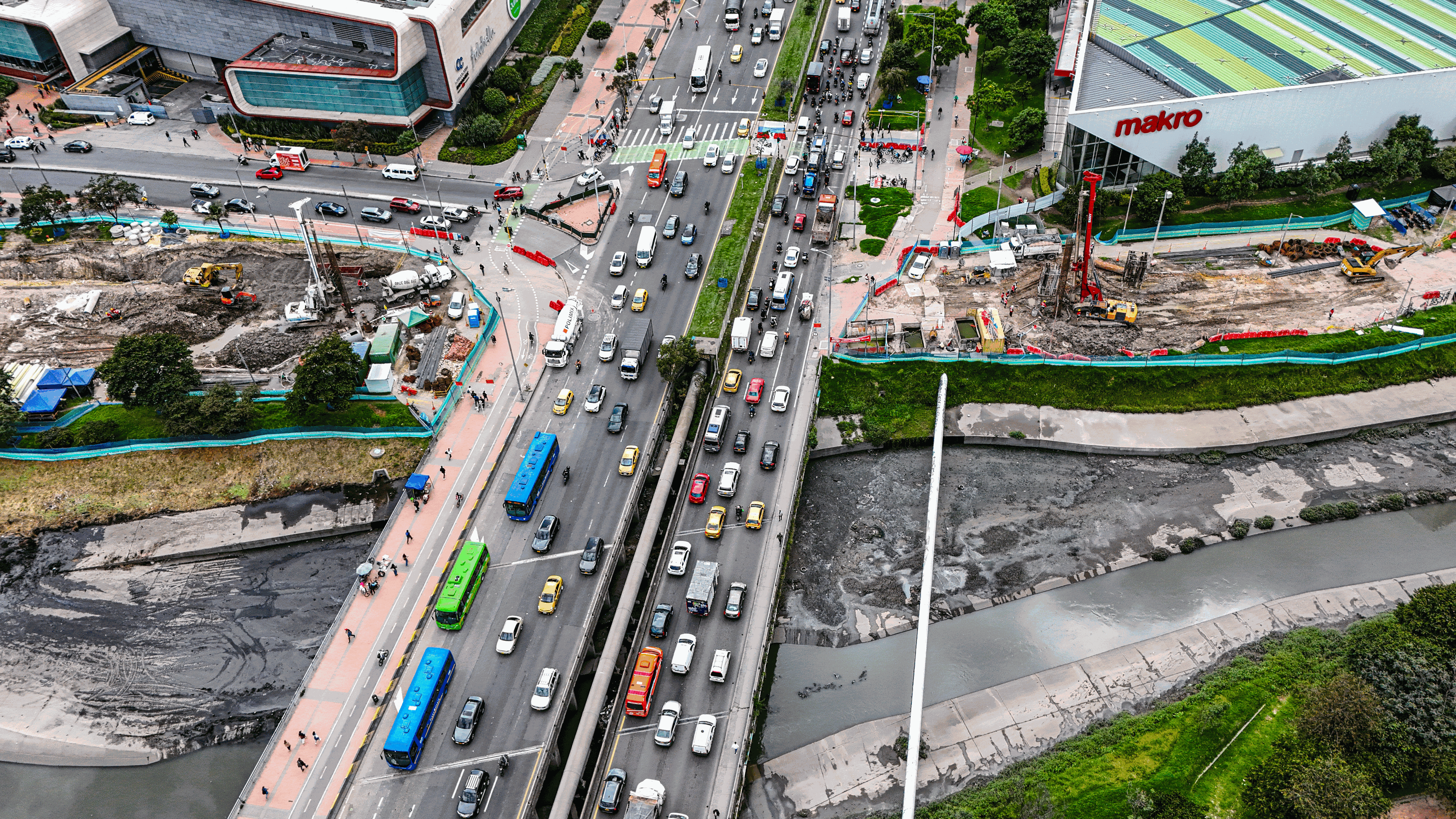

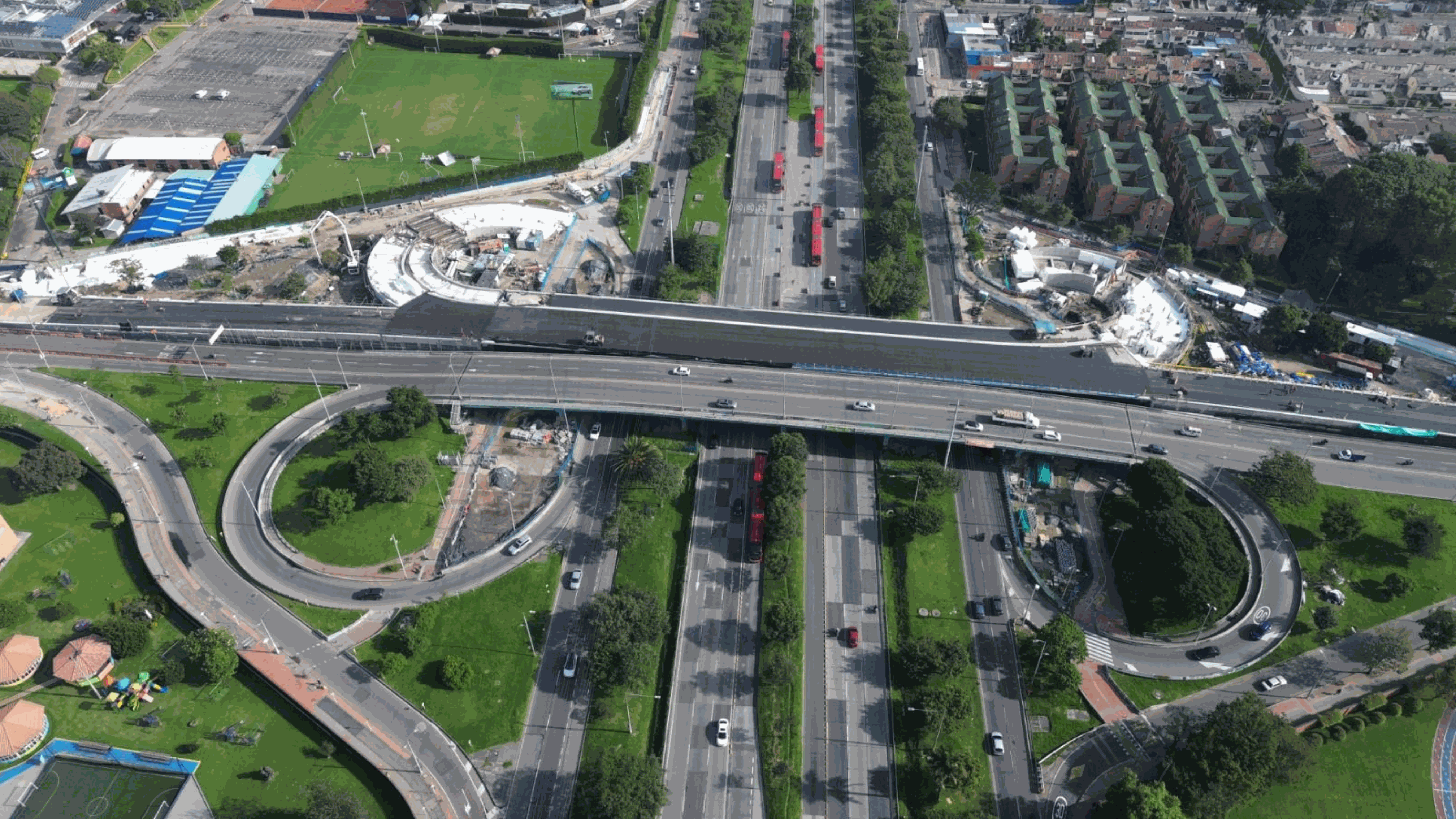

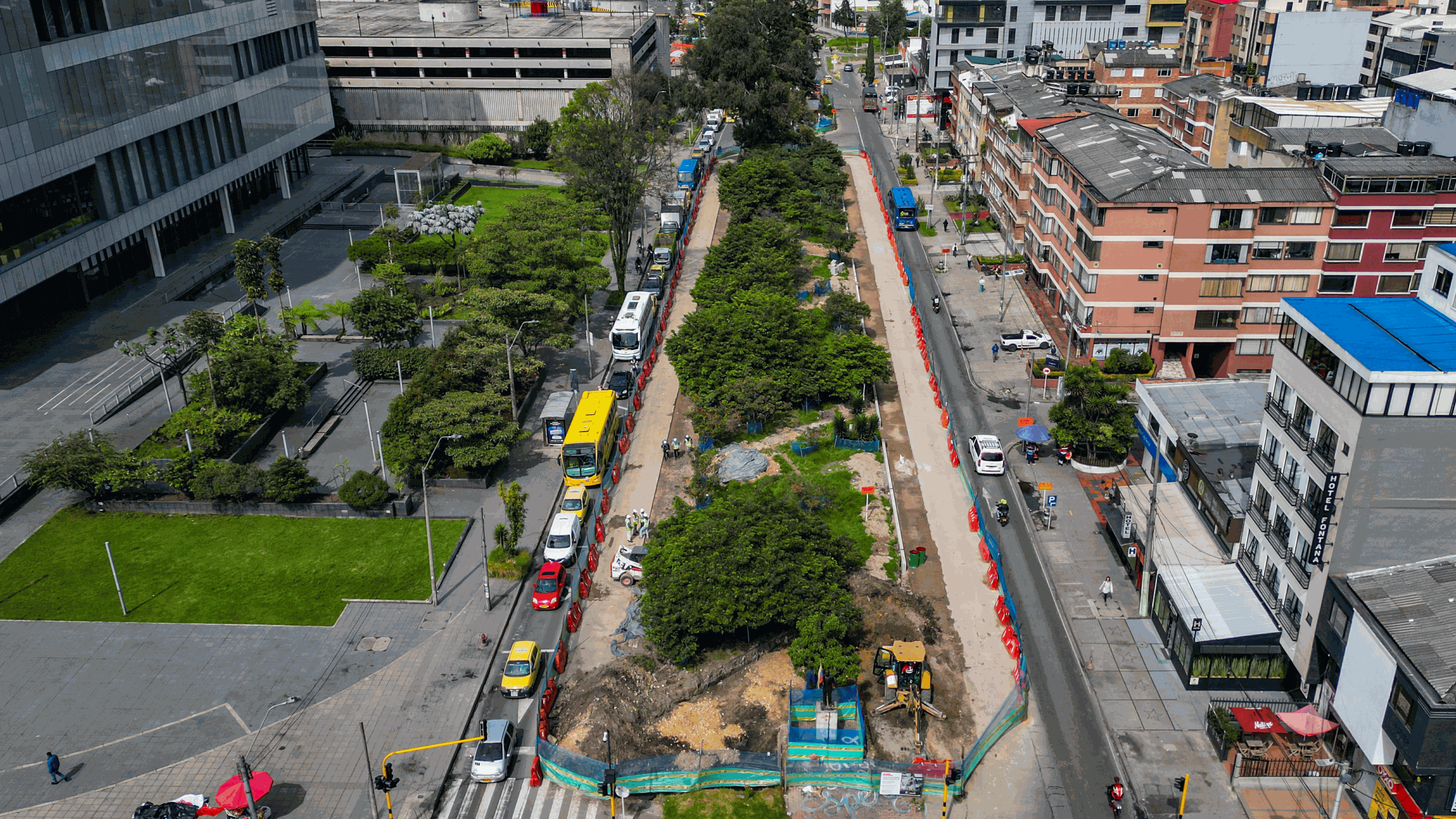

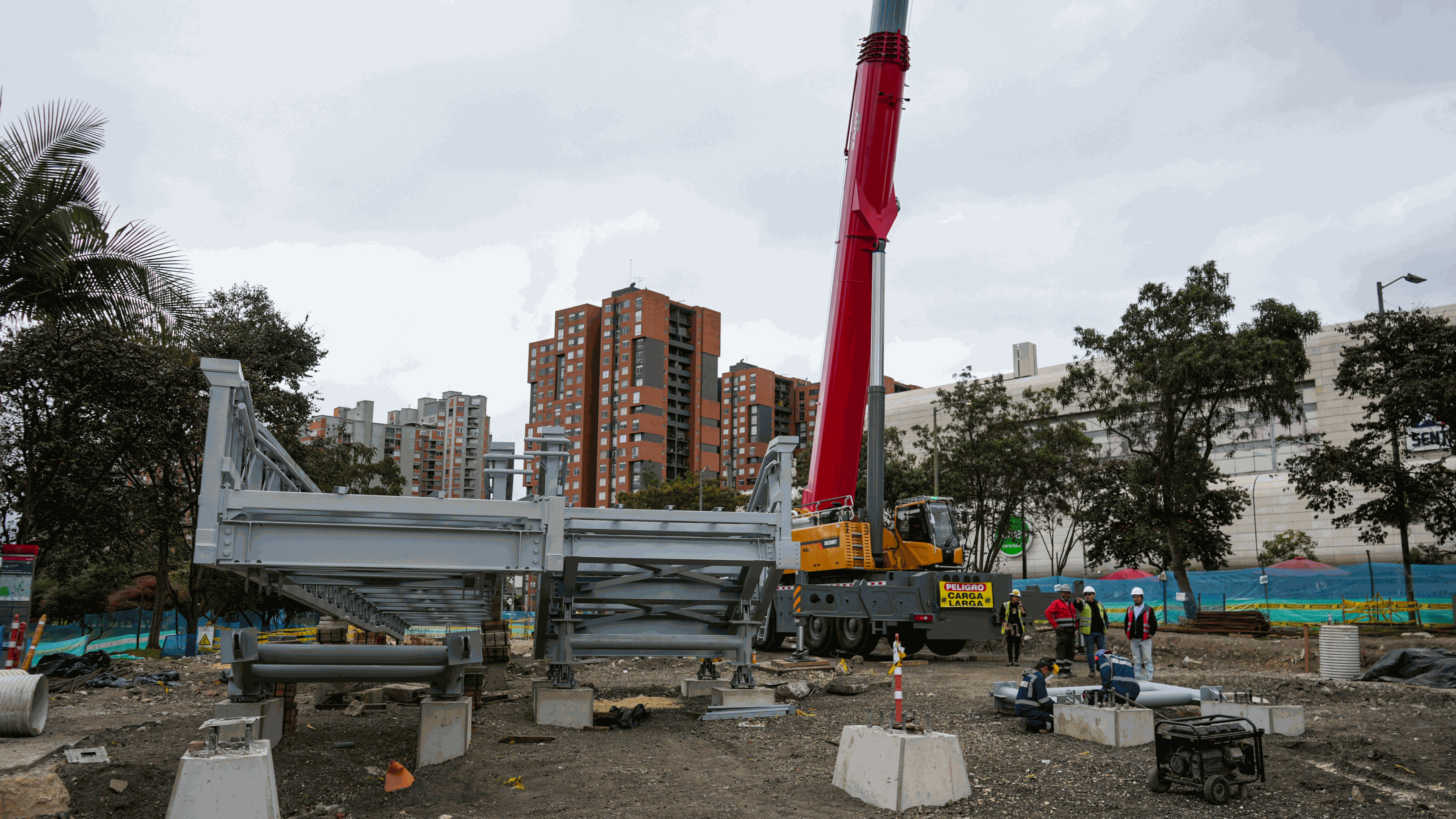

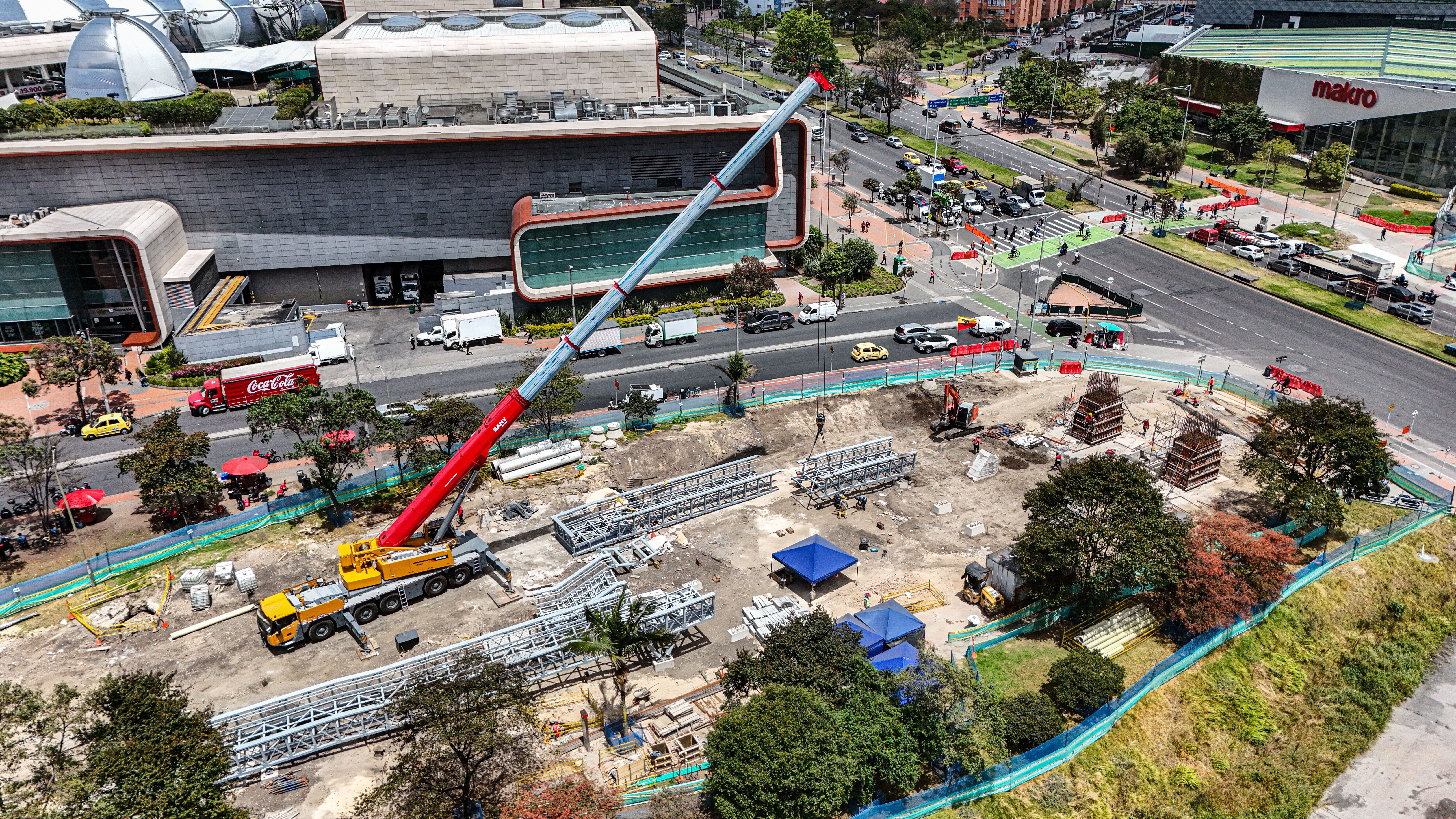

Vías y espacio público zonas industriales de Montevideo y Puente Aranda Grupo 3
Avance: 99,99 %
Fecha de corte: 16 de noviembre de 2026

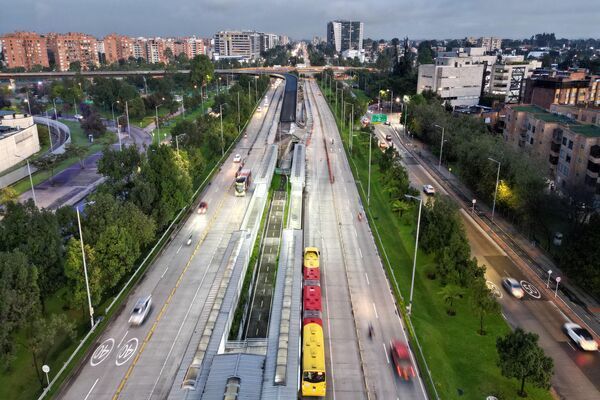

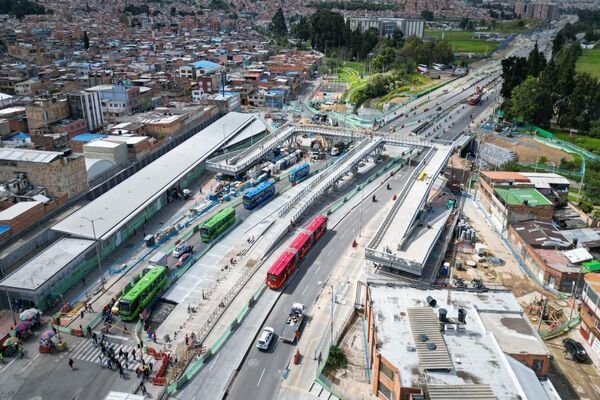

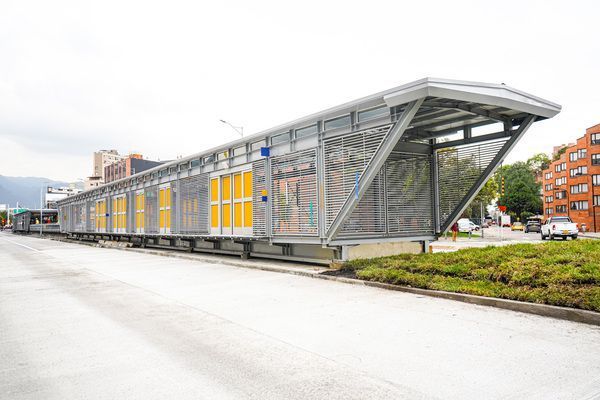

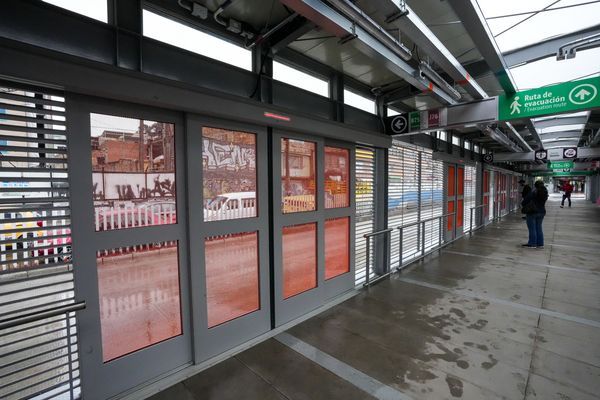

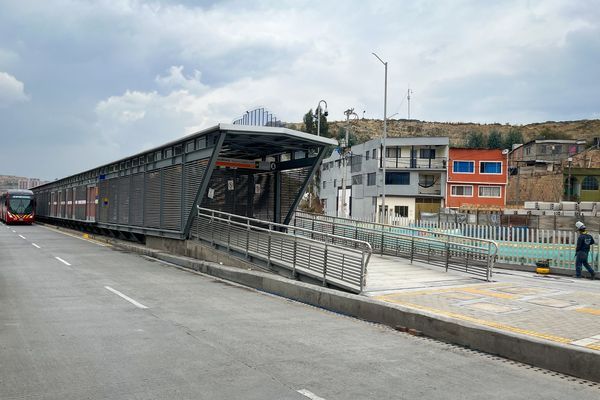

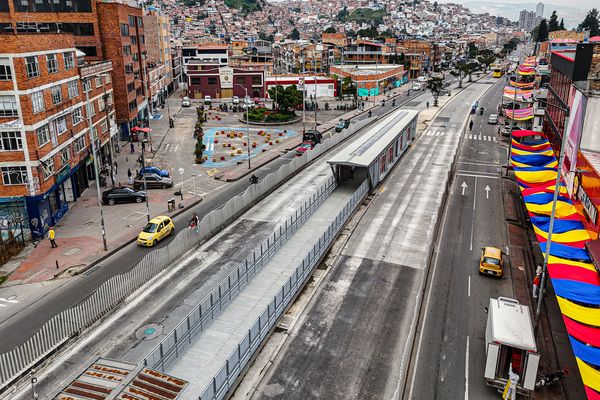

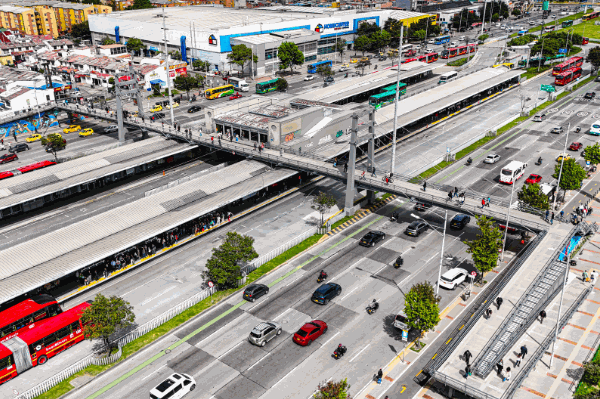

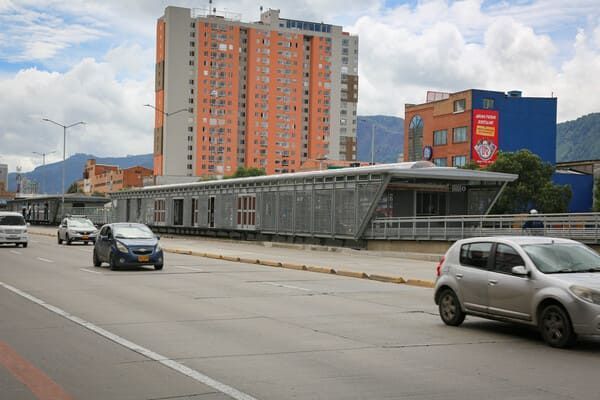

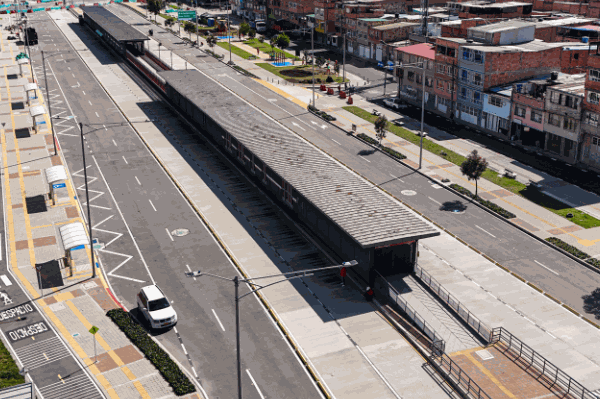

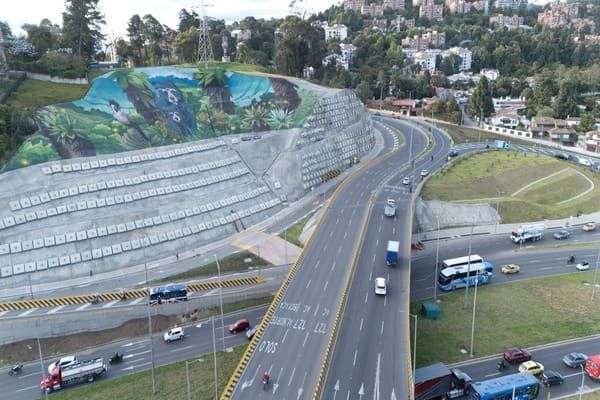

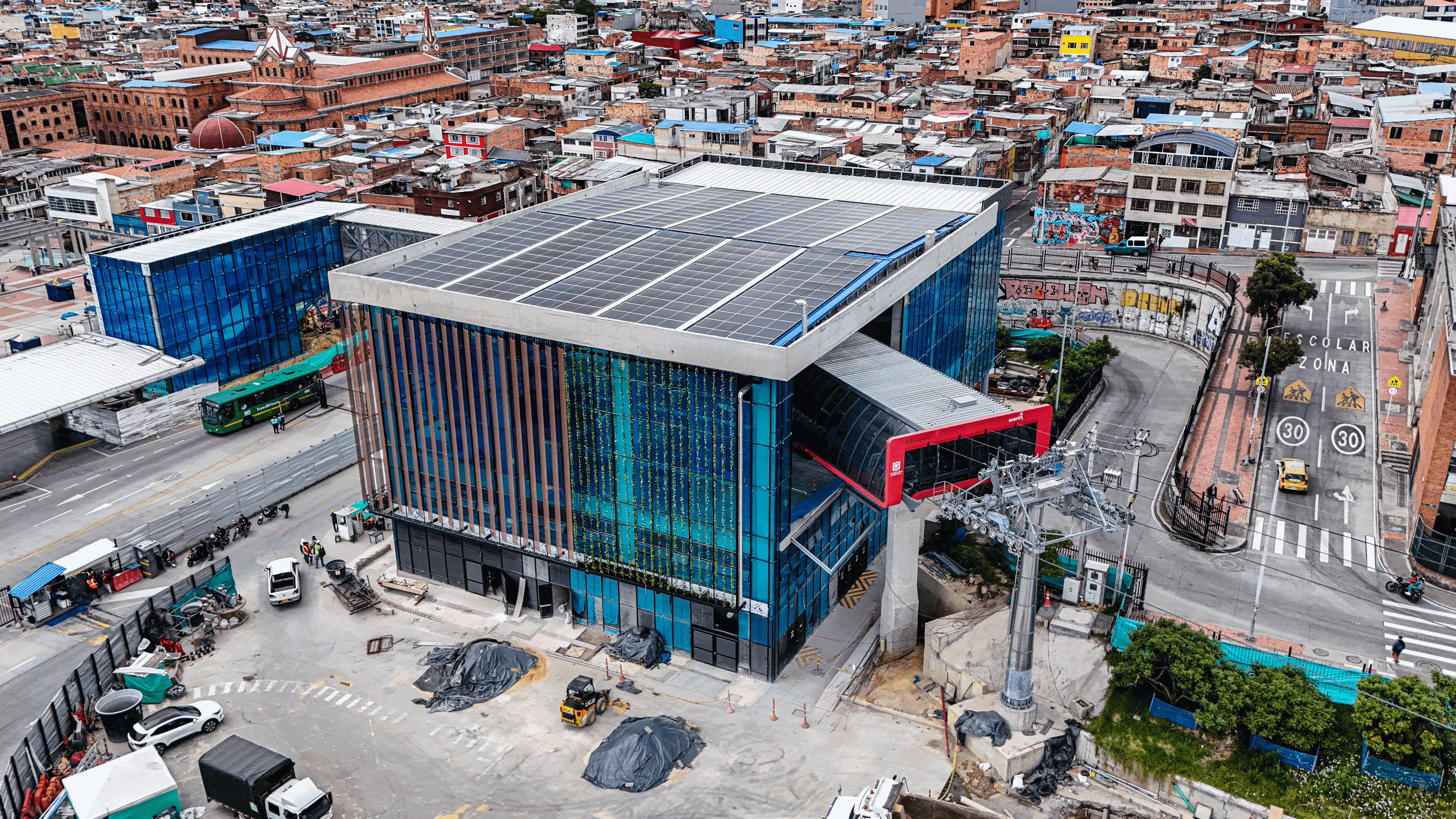

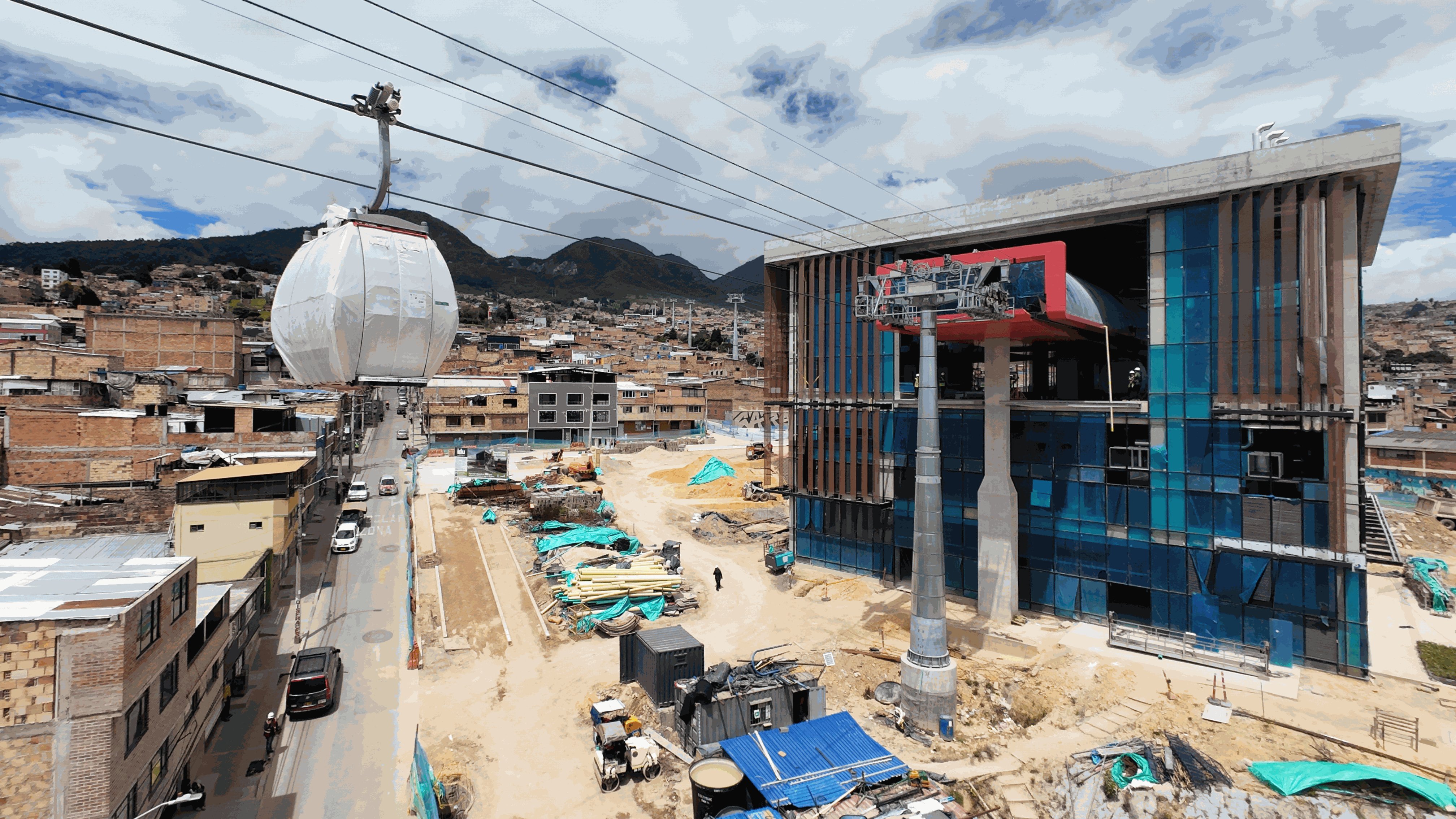

TrasnMiCable San Cristóbal
Avance: 97,12 %
Fecha de corte: 16 de noviembre de 2026

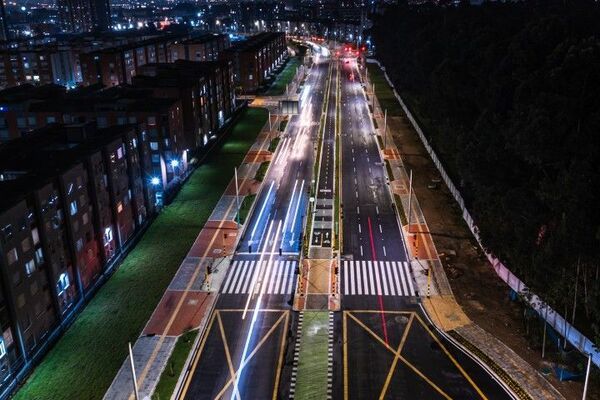

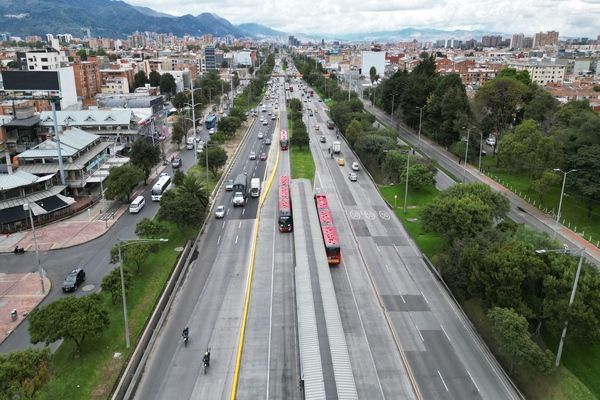

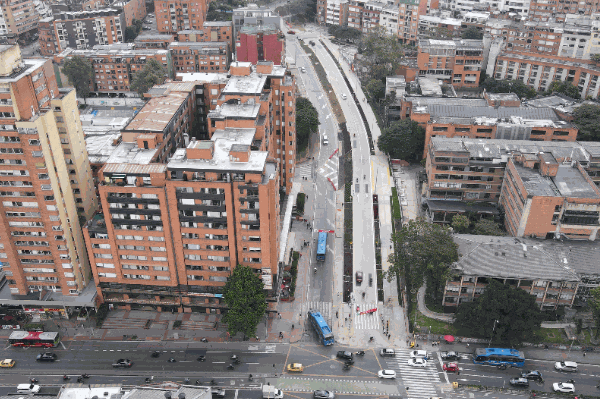

Terminación Conexiones Transversales
Avance: 93.45 %
Fecha de corte: 16 de noviembre de 2026

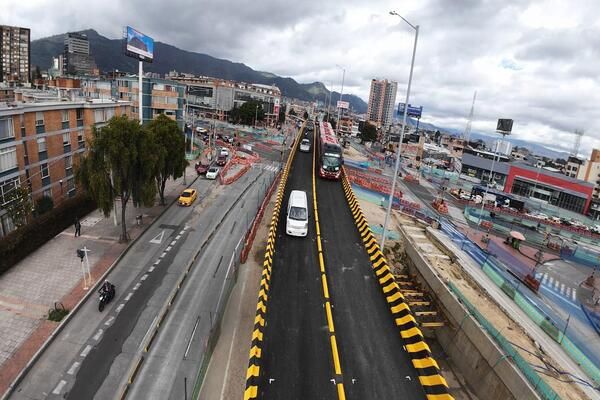

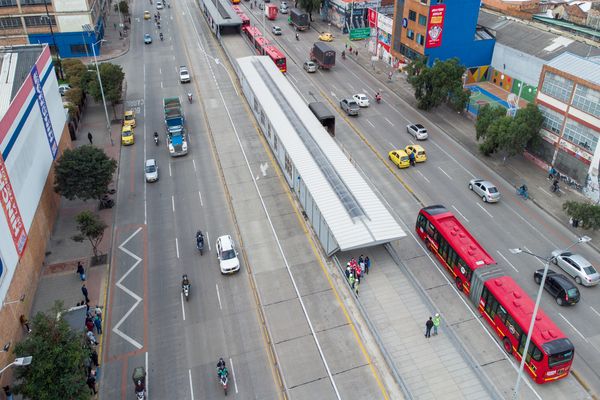

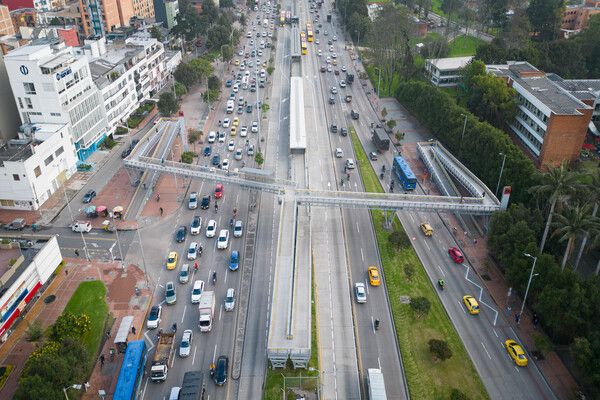

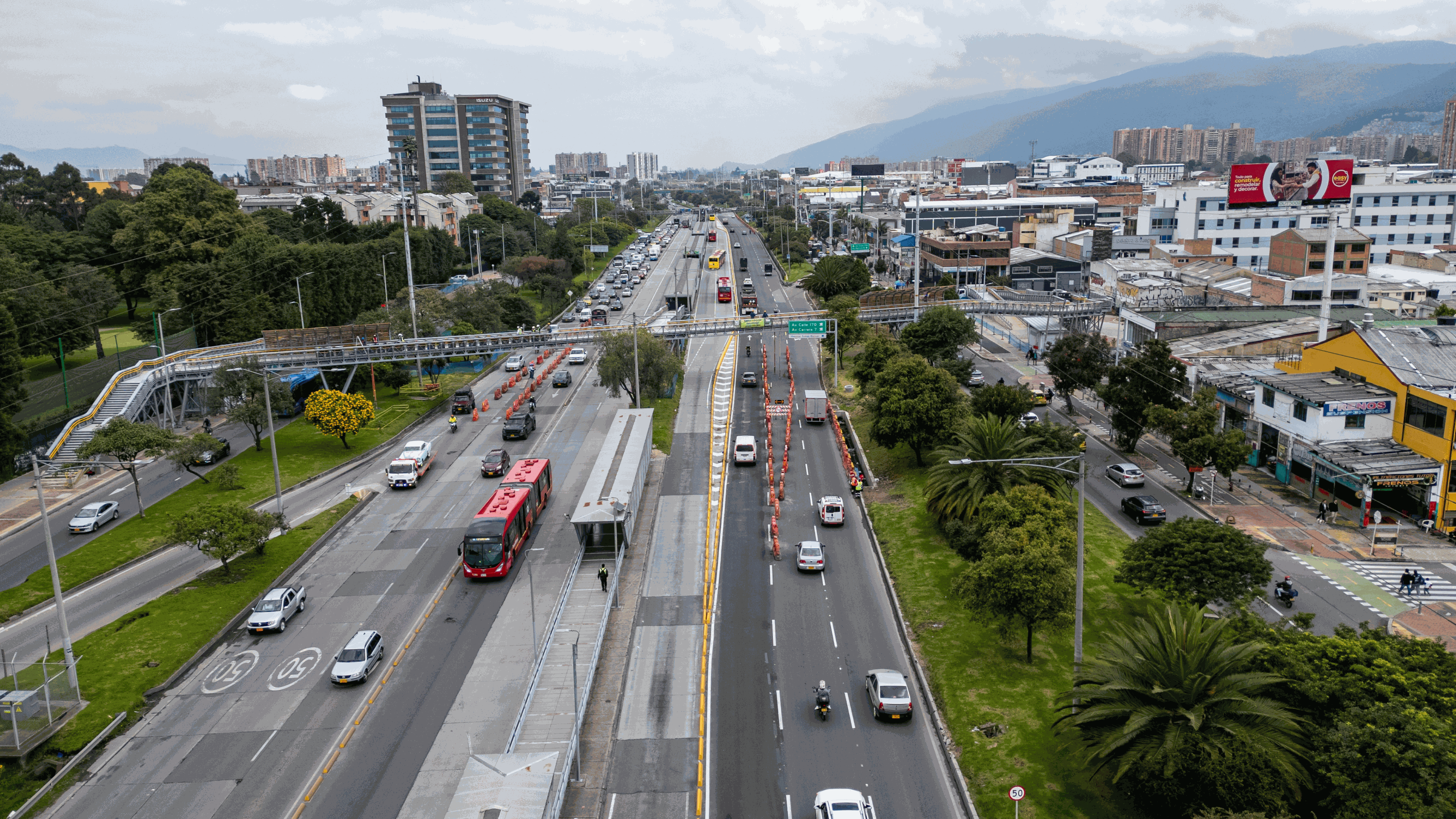

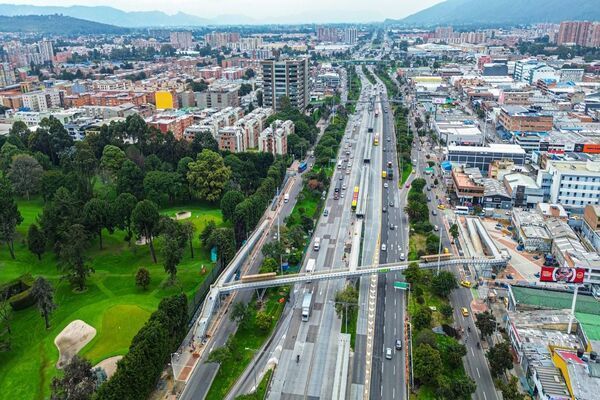

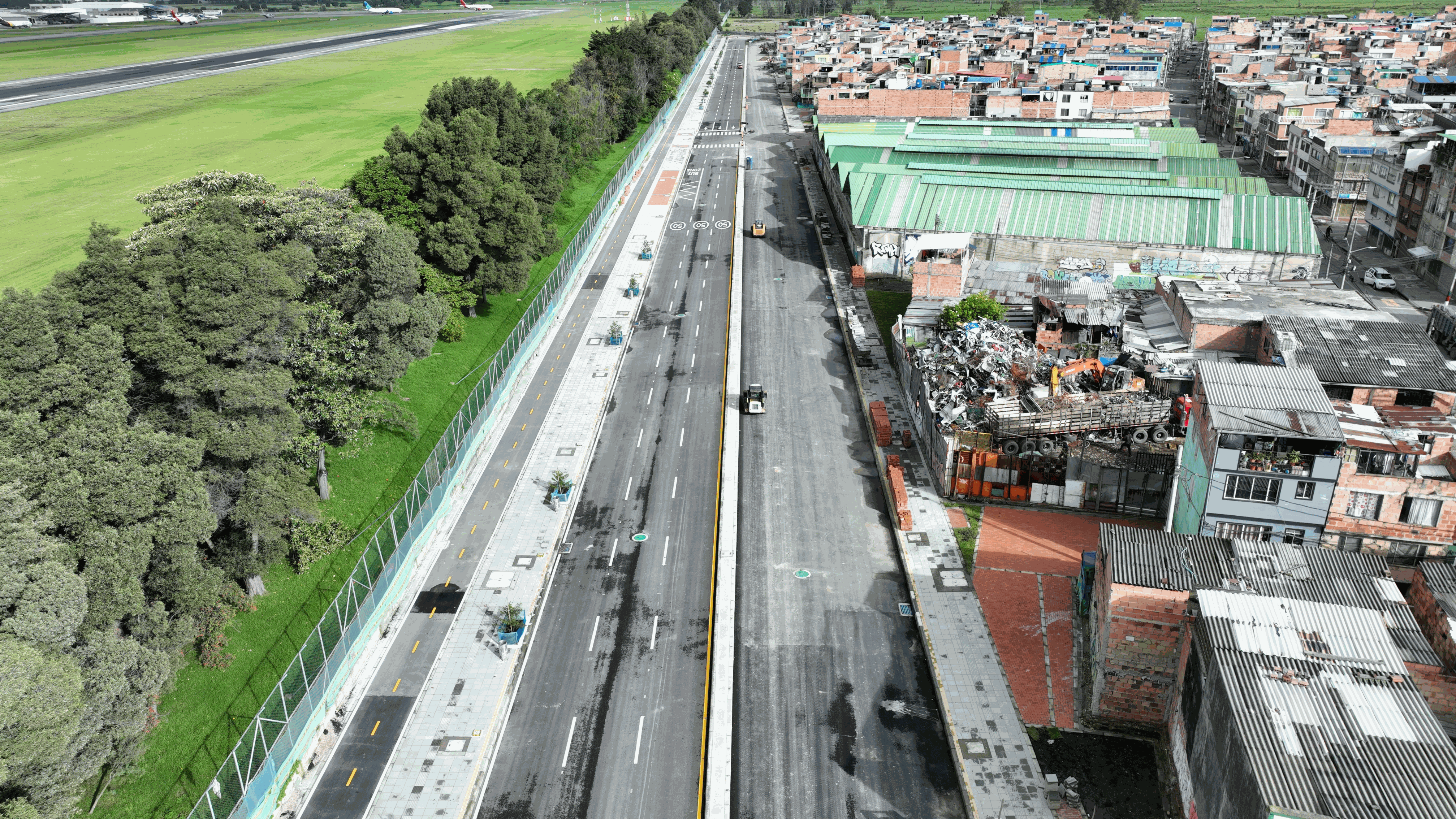

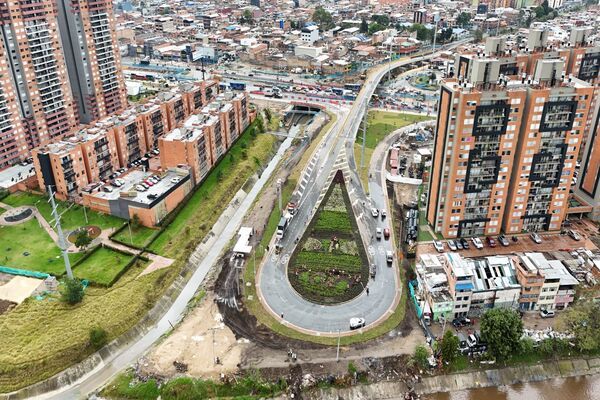

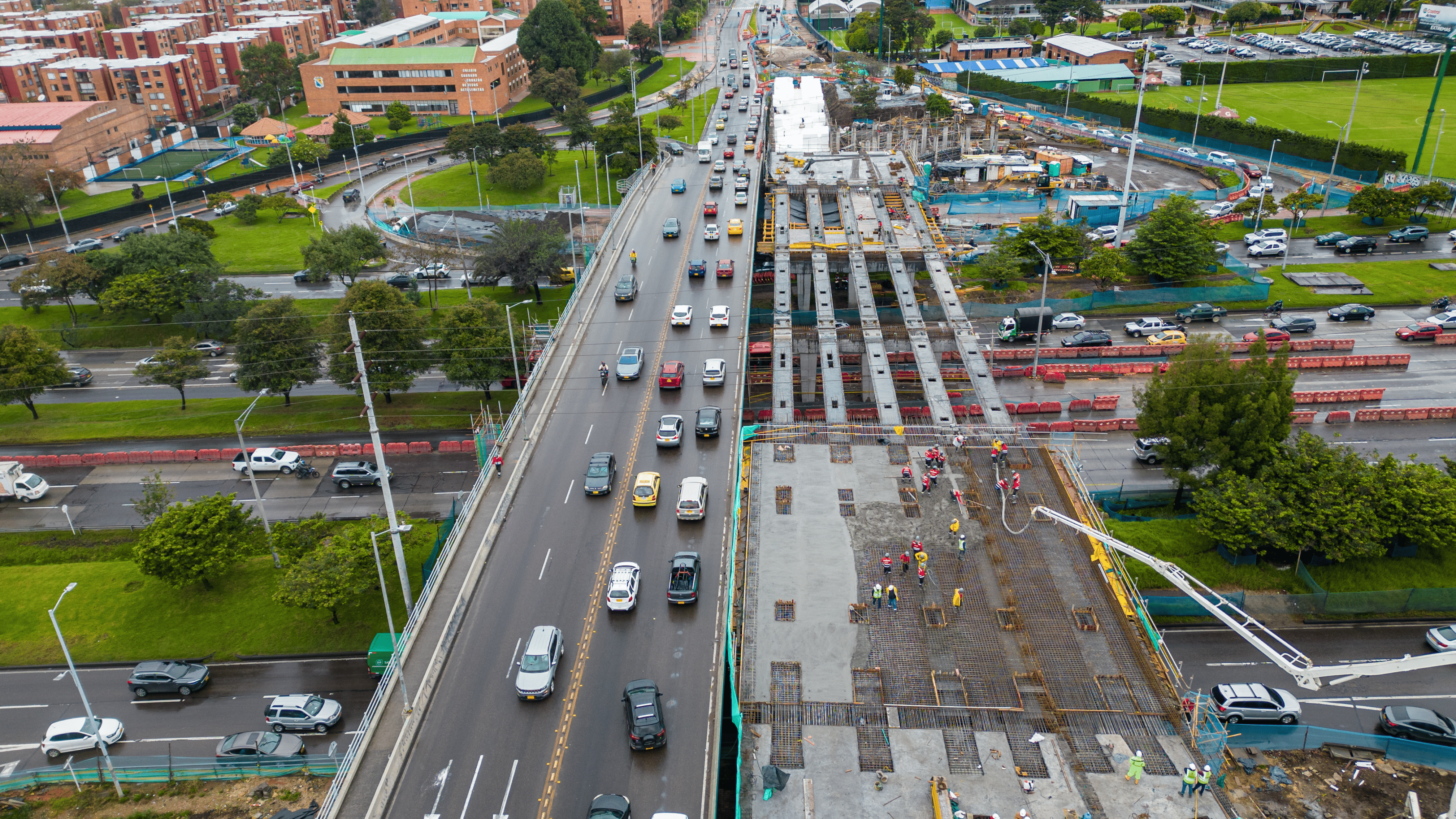

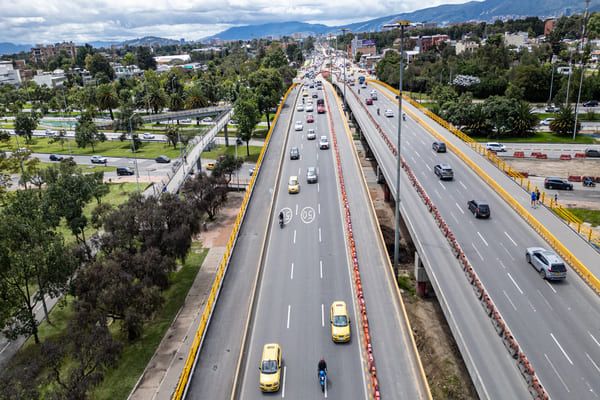

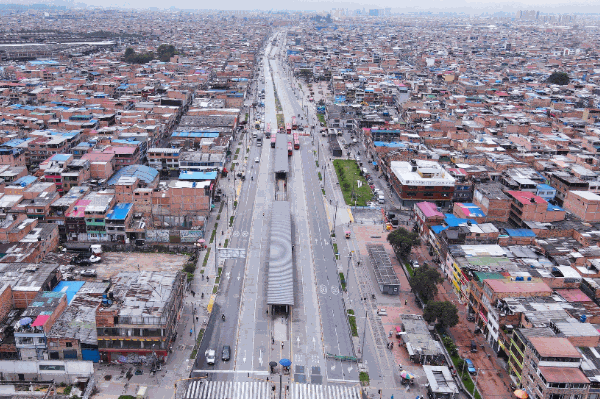

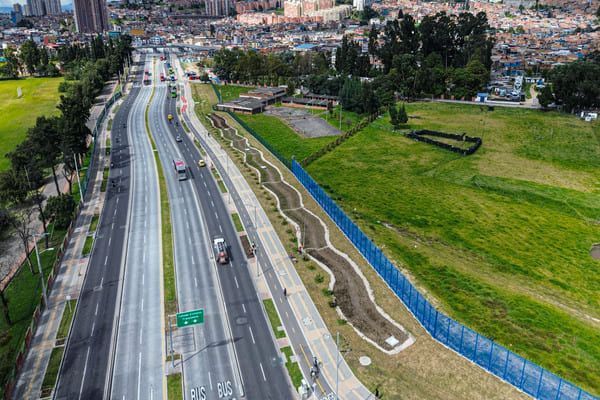

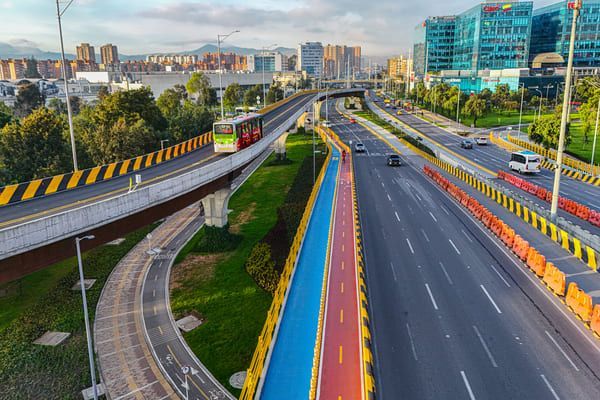

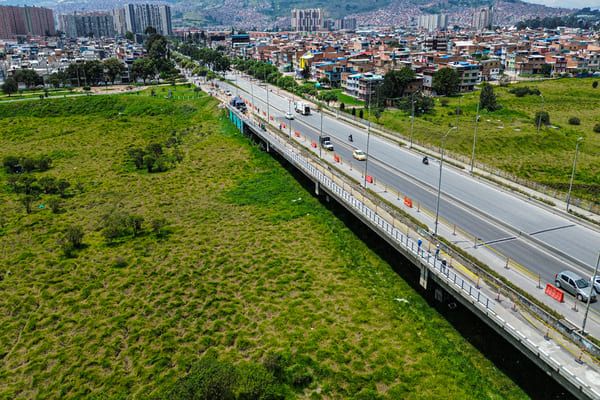

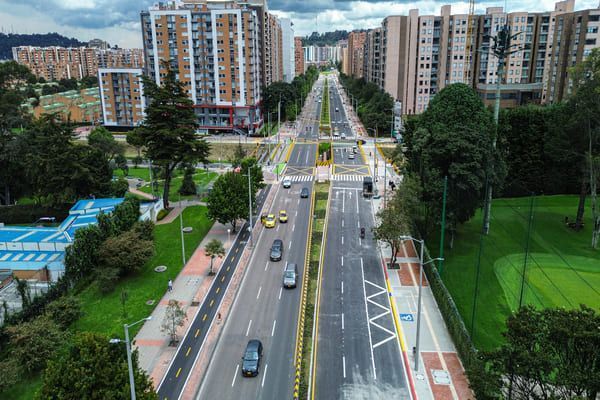

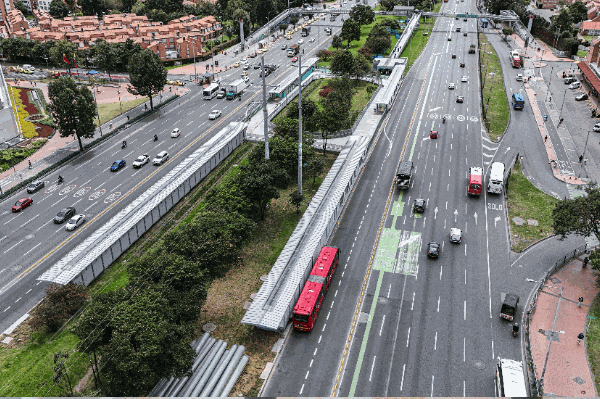

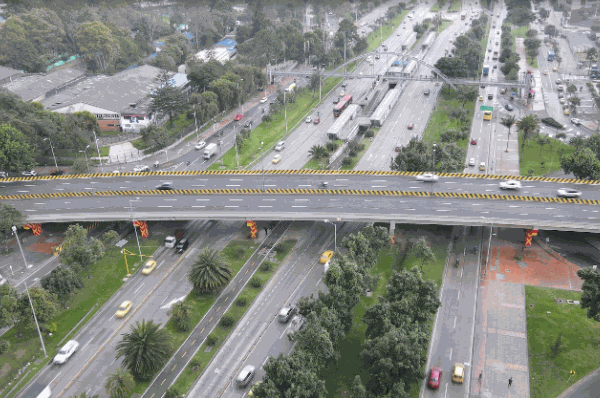

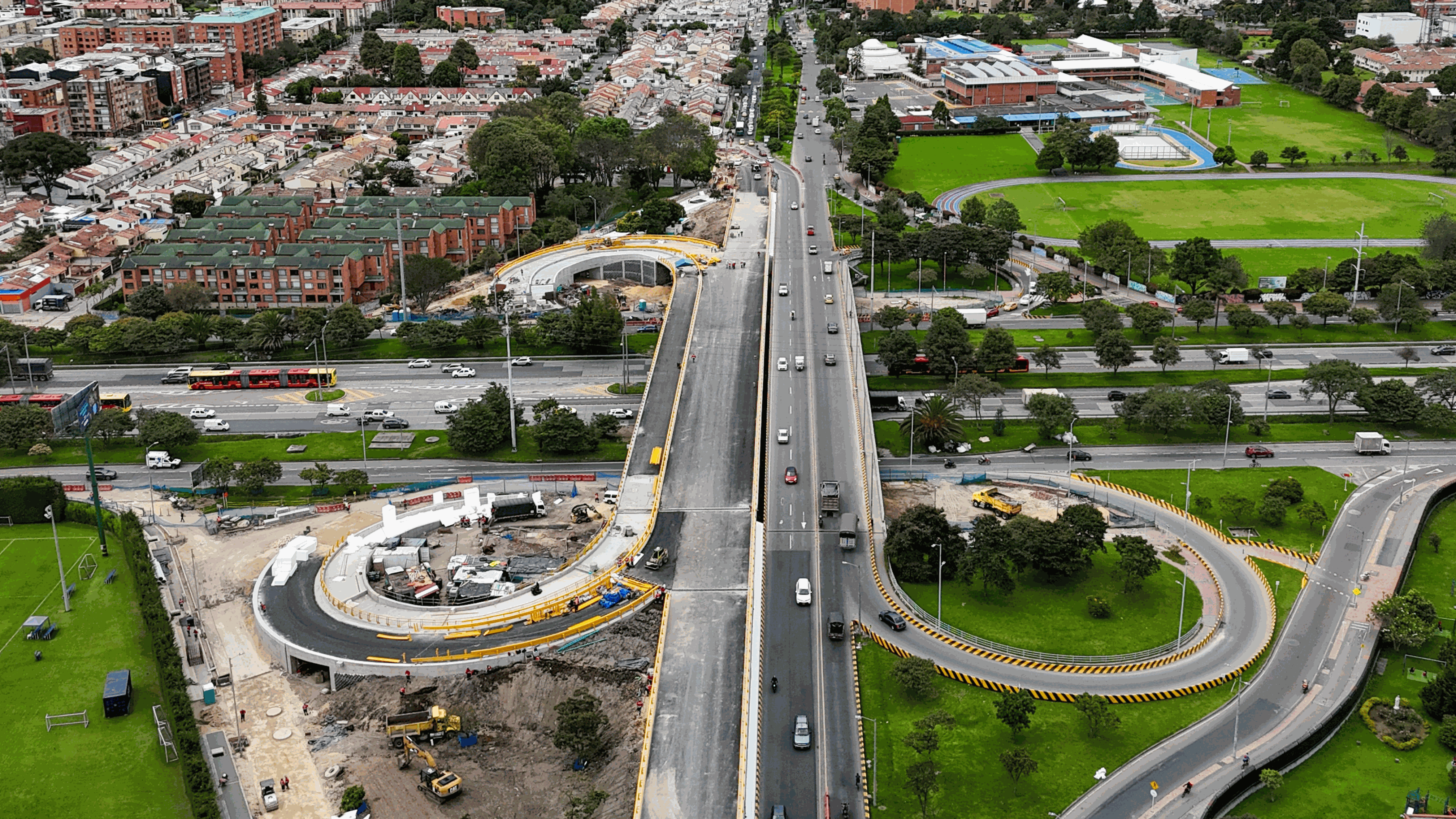

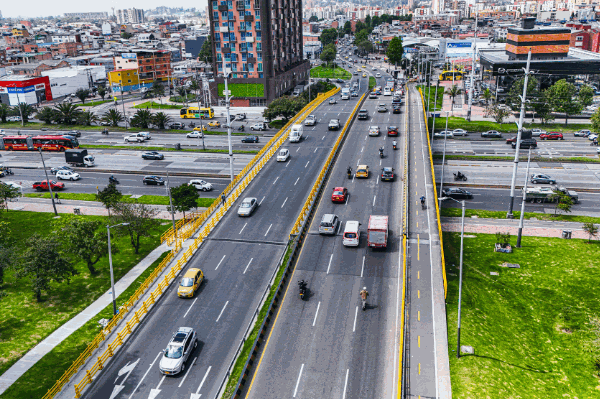

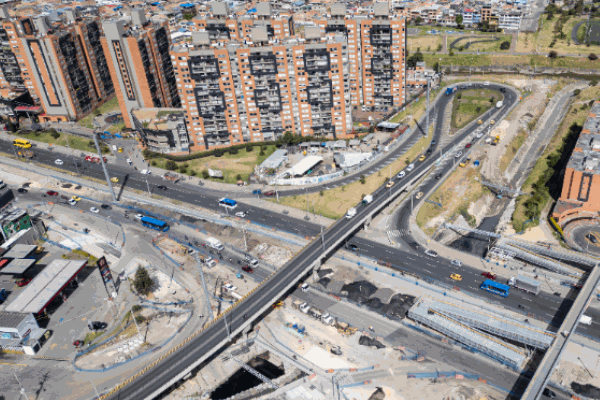

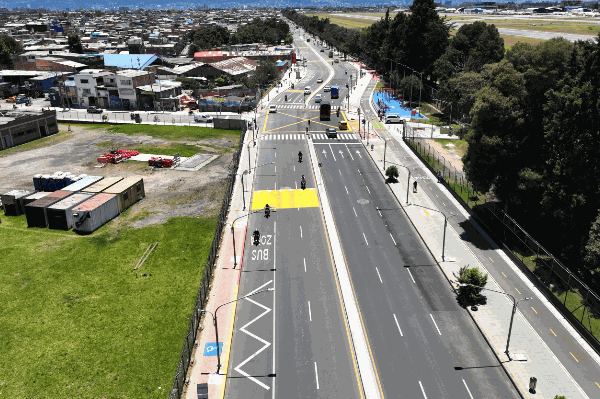

Avenida 68
Avance: 91,76 %
Fecha de corte: 16 de noviembre de 2026

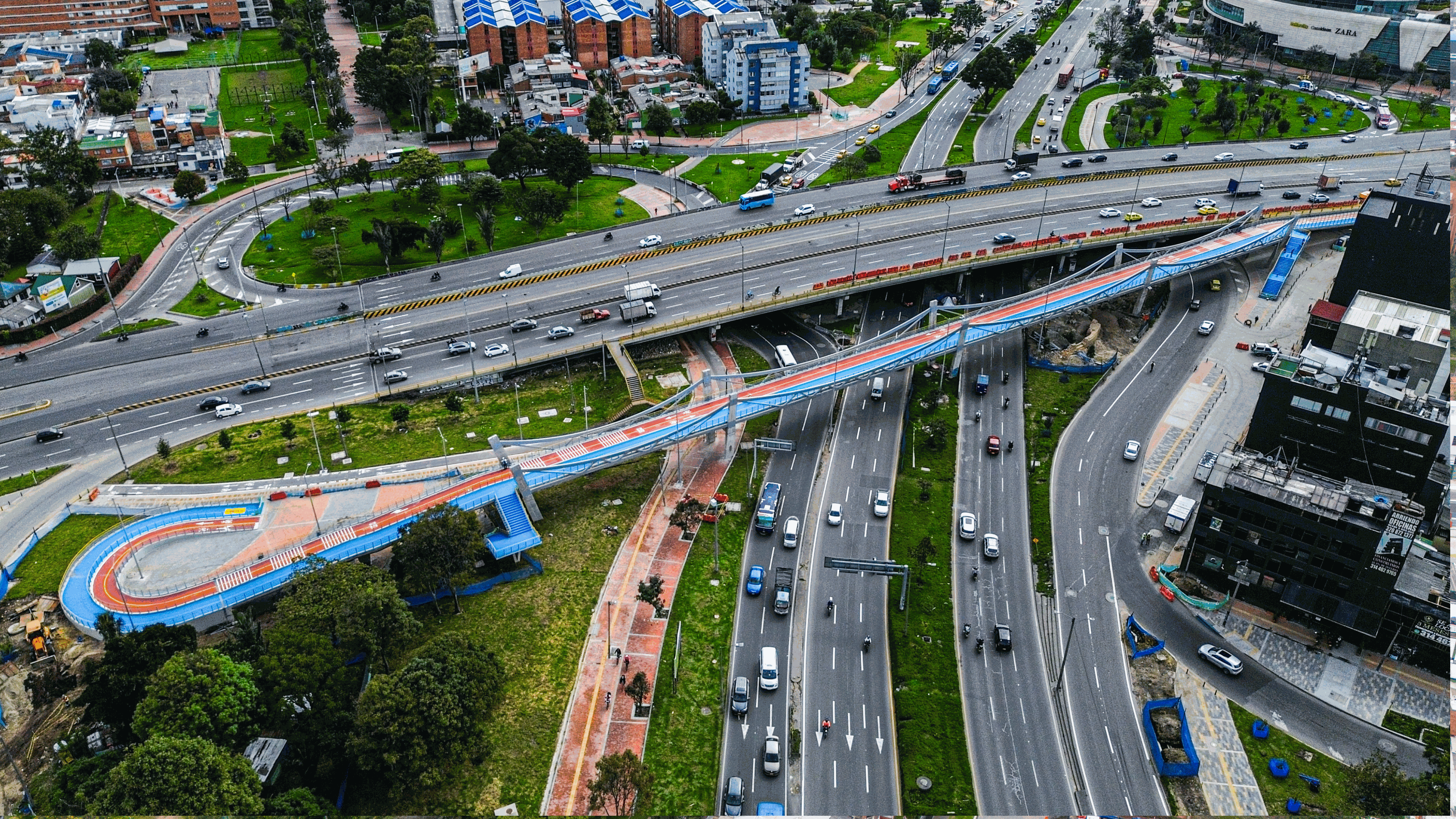

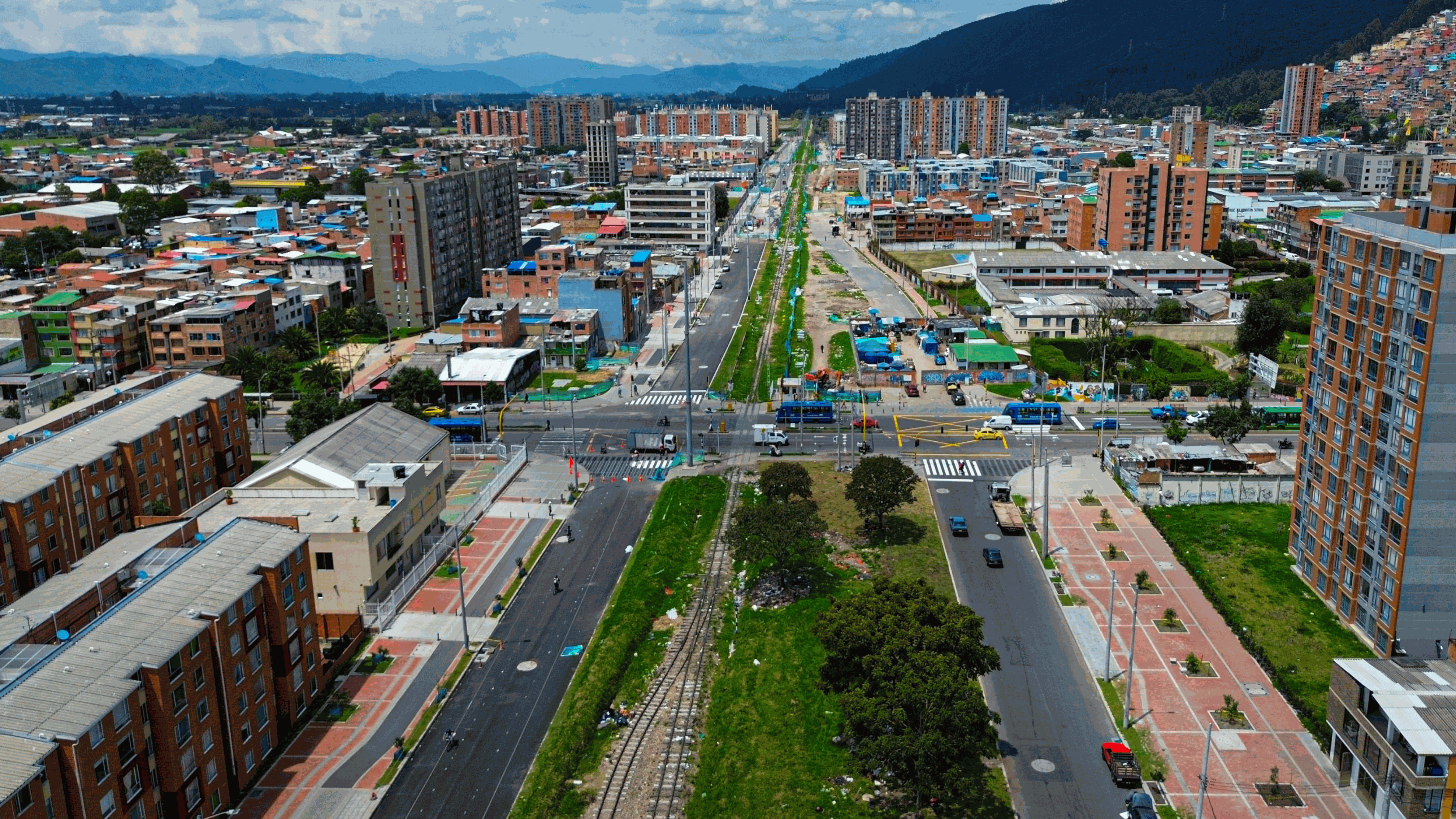

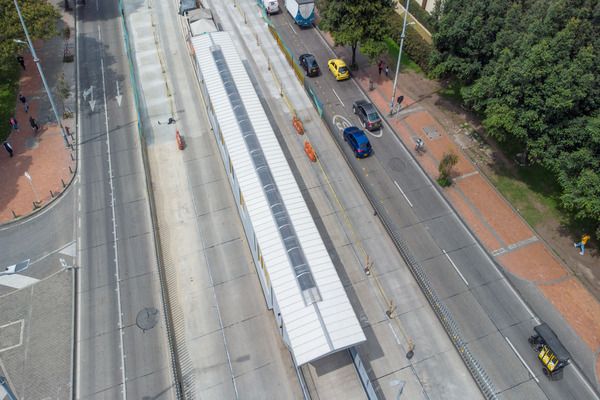

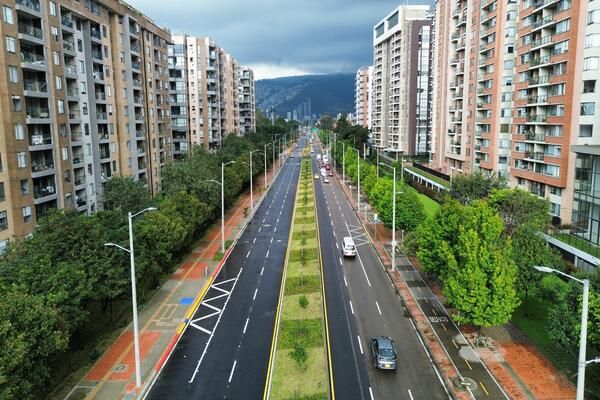

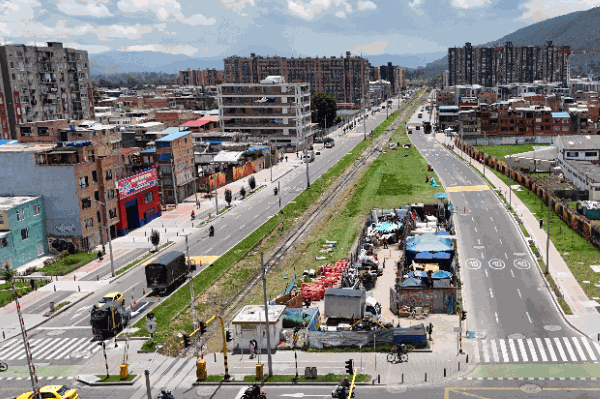

Avenida Ciudad de Cali
Avance: 89,03 %
Fecha de corte: 16 de noviembre de 2026

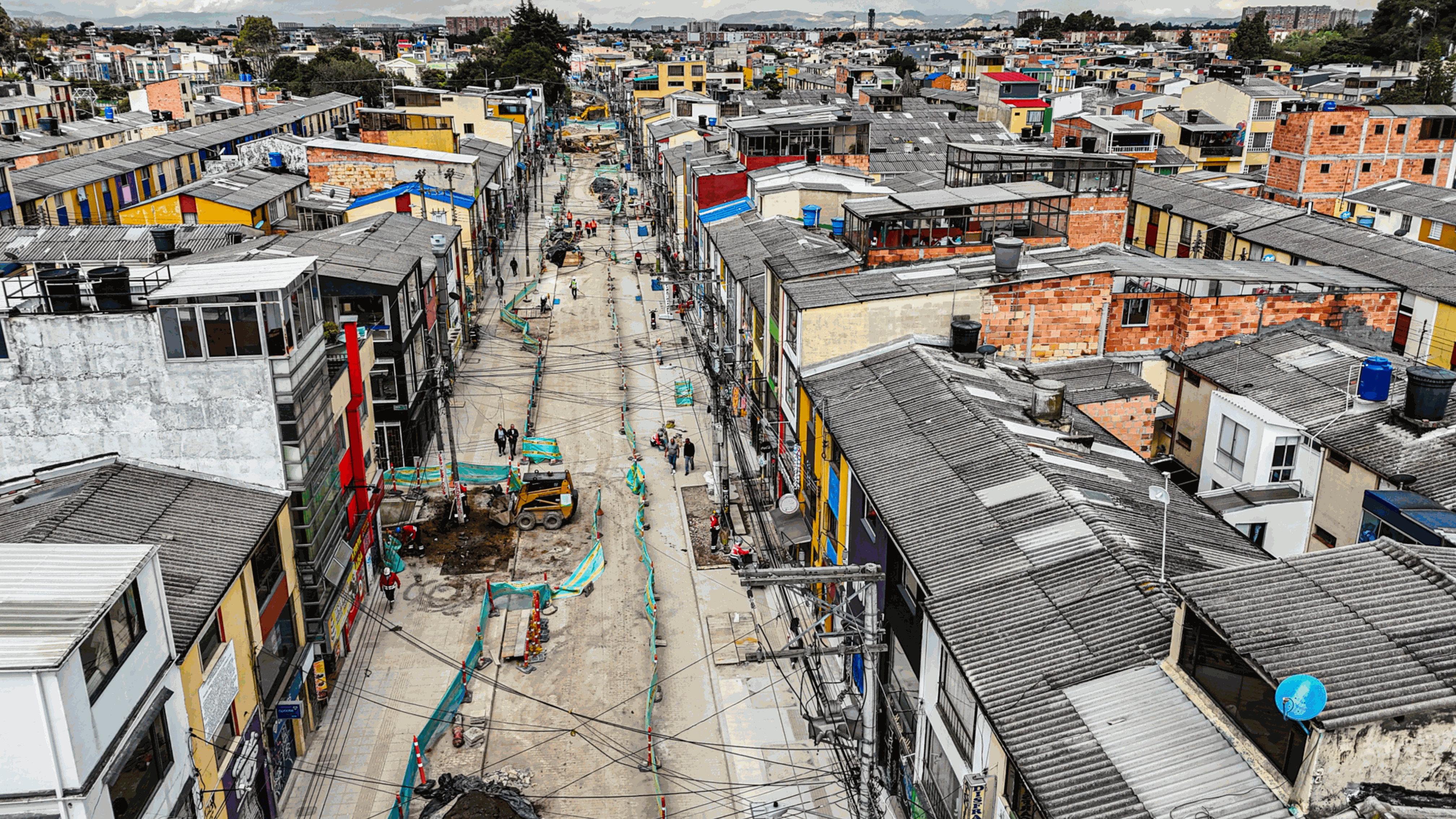

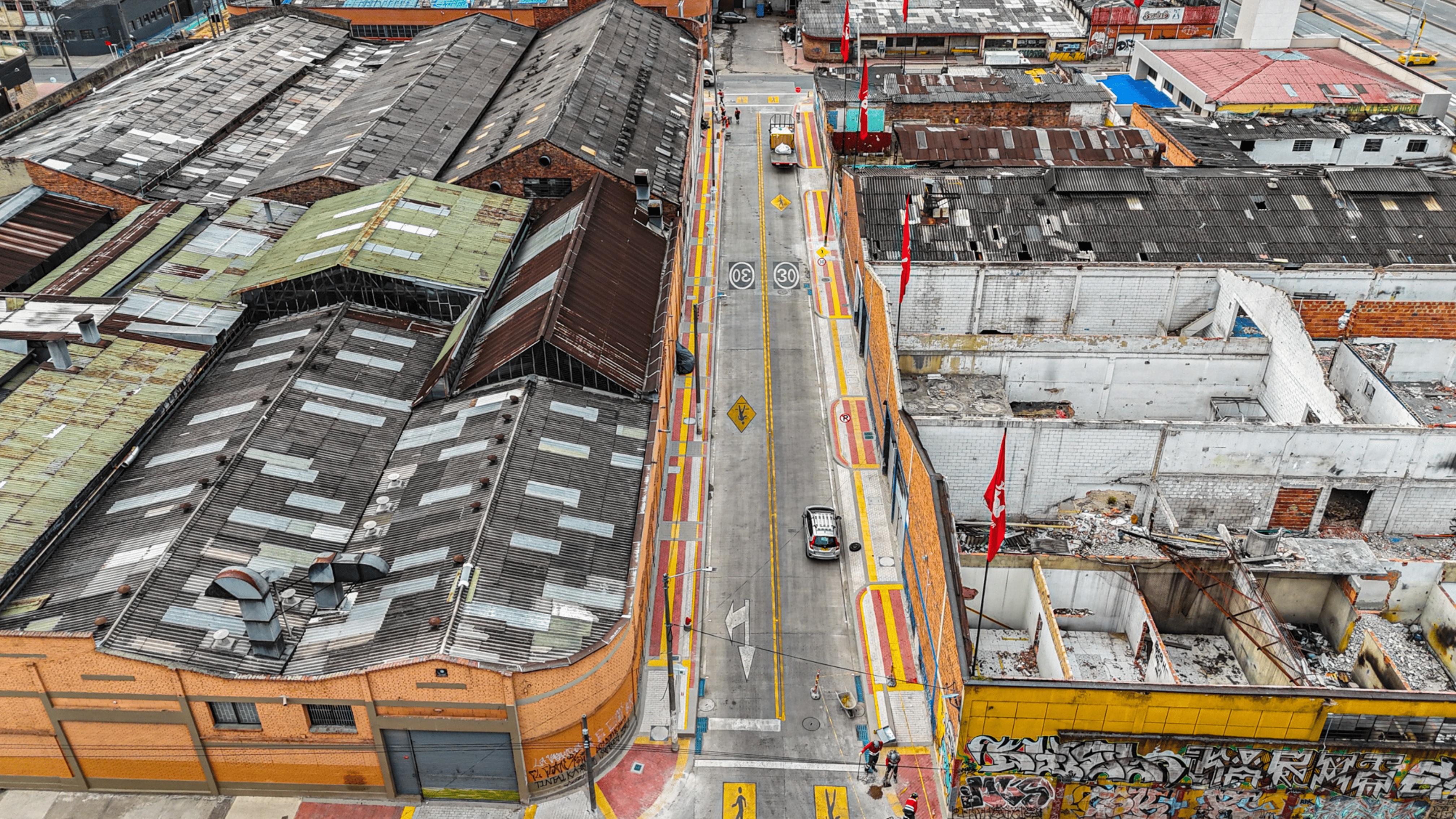

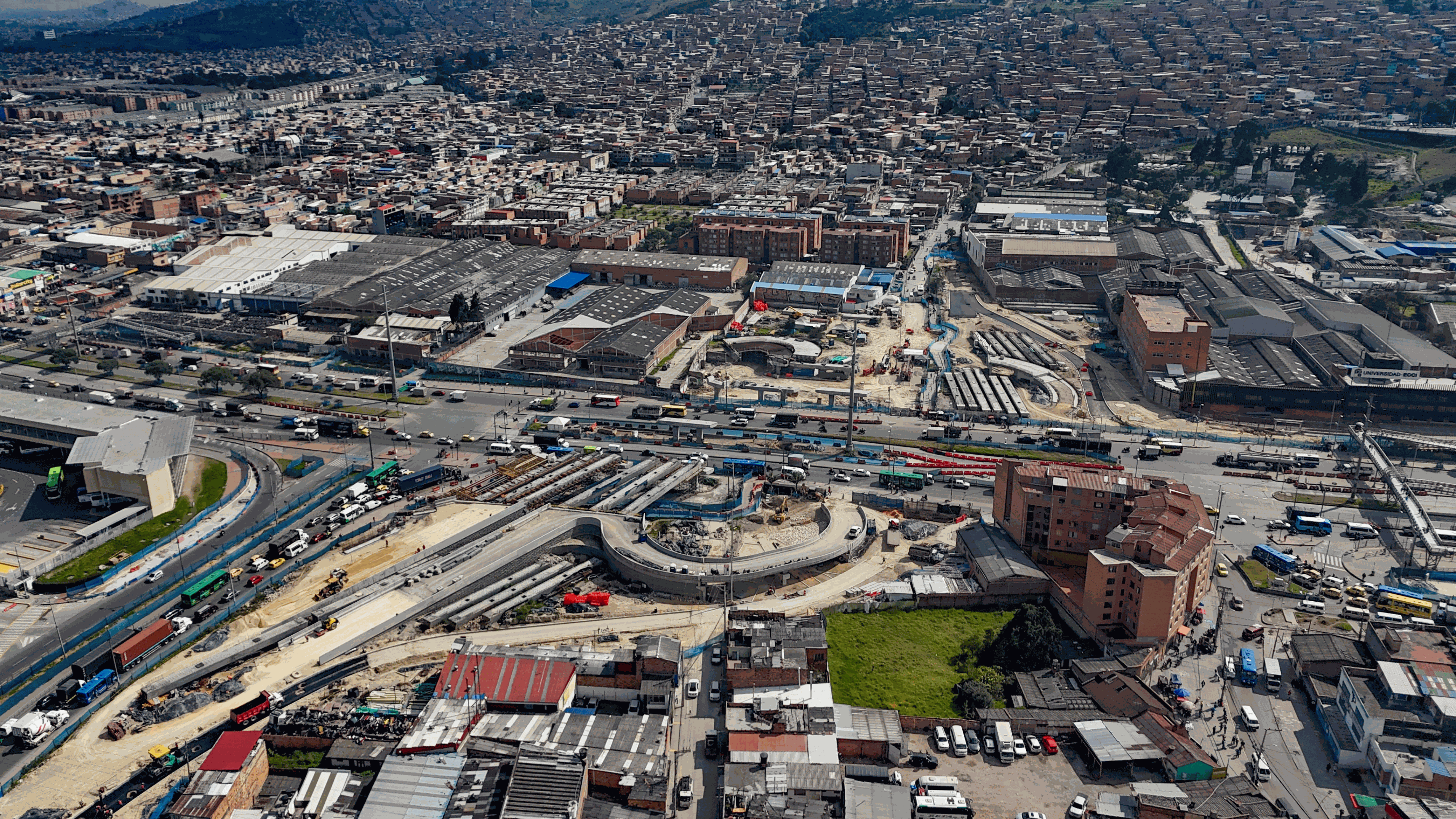

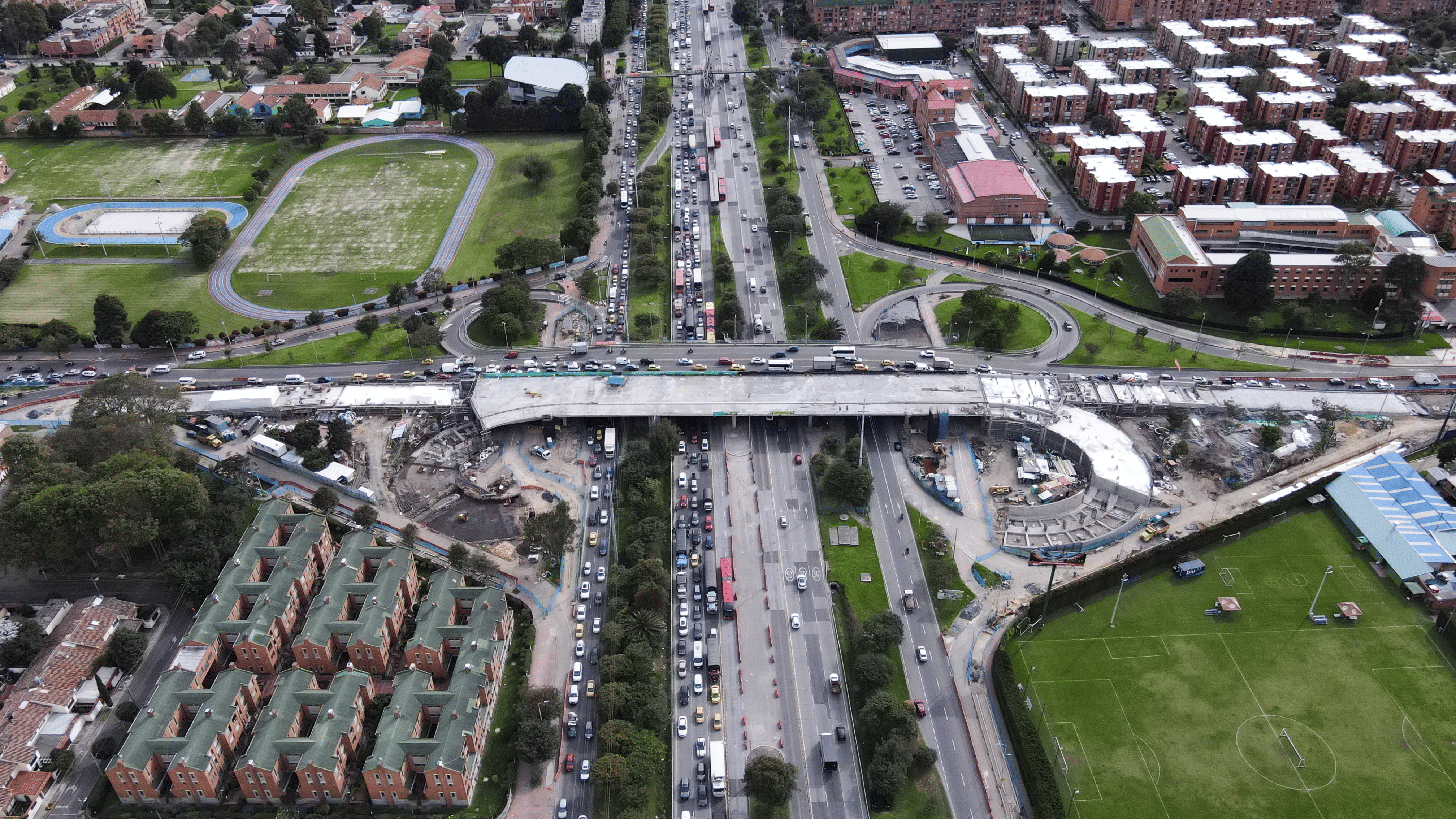

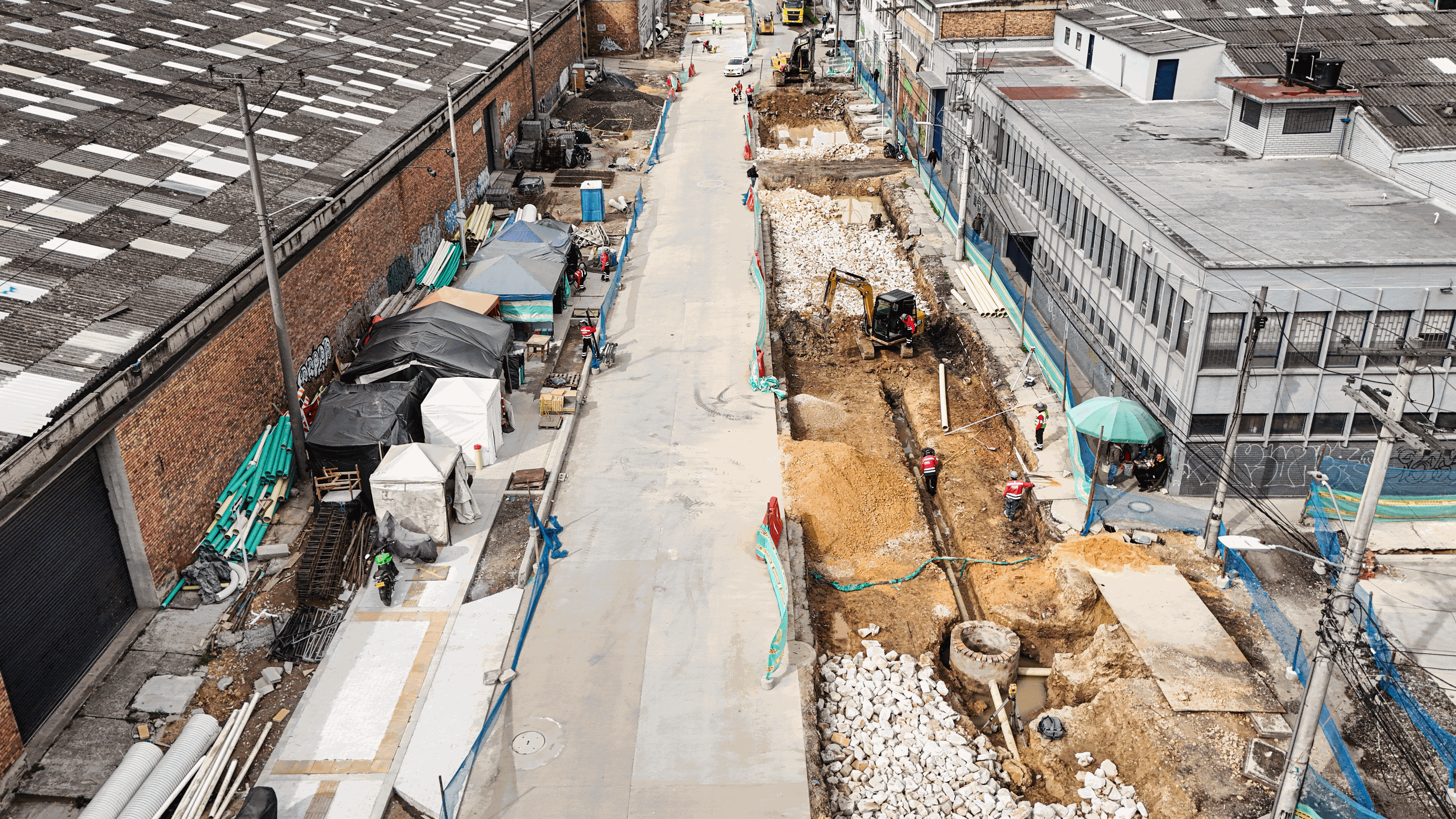

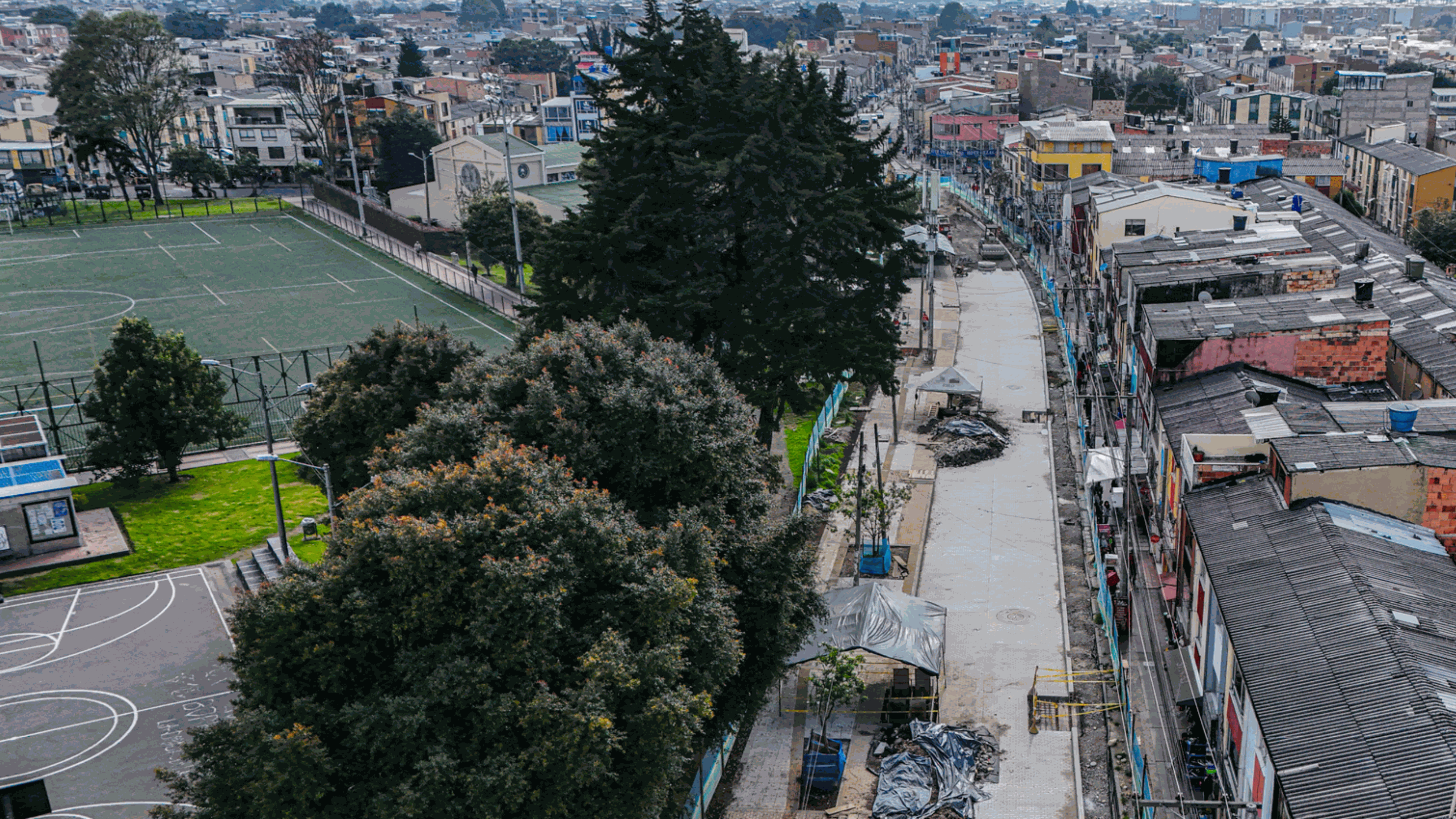

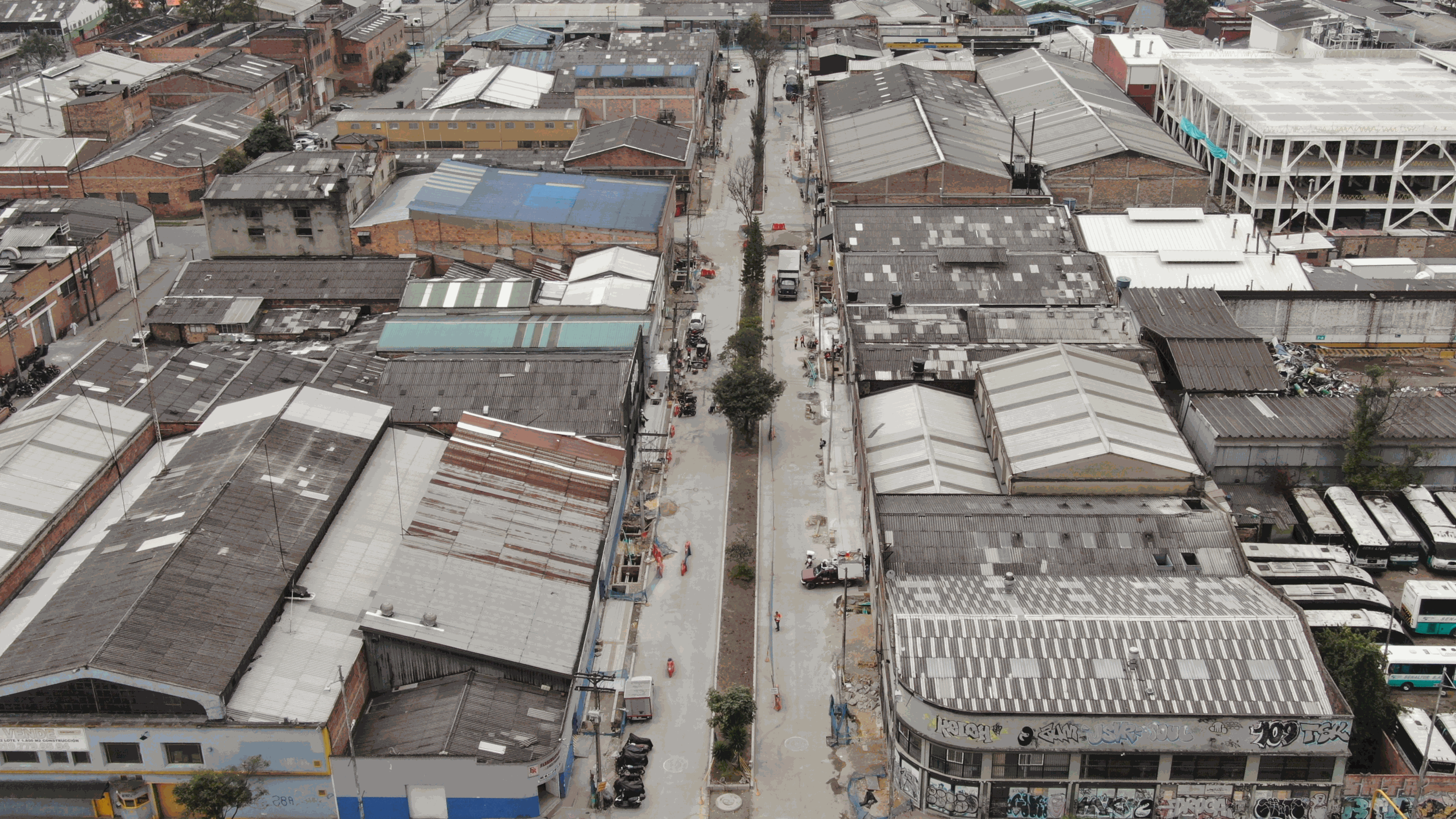

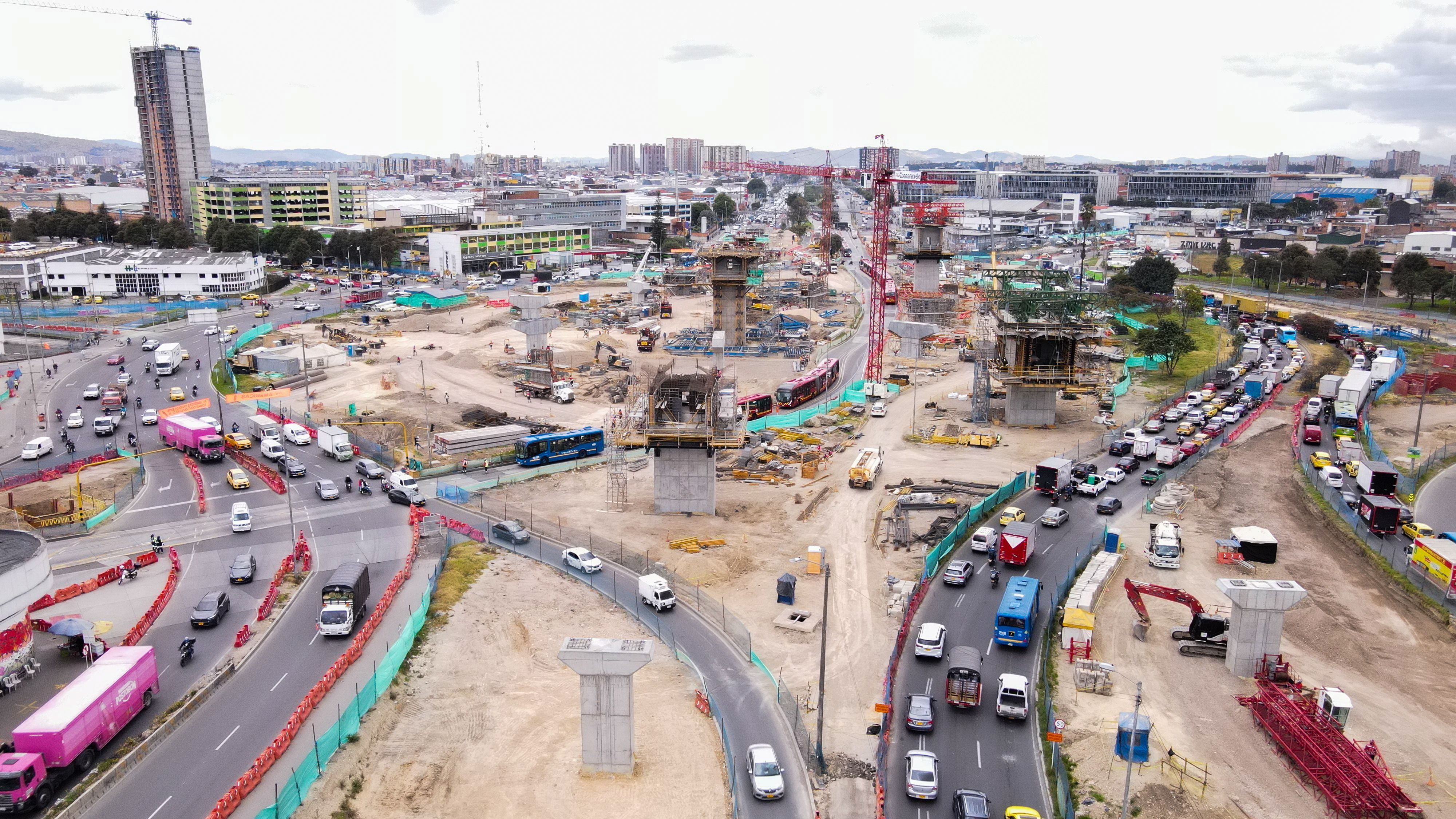

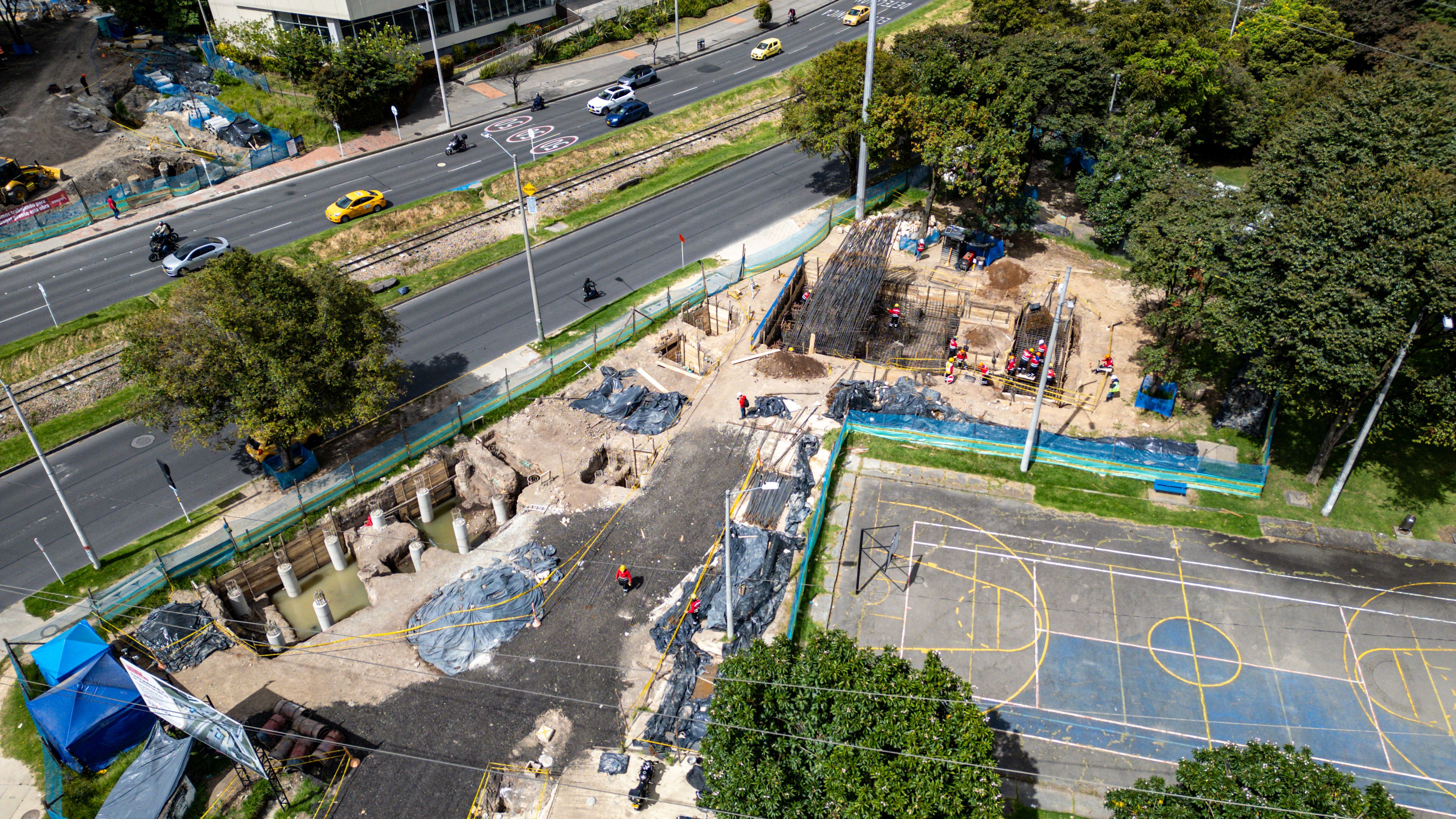

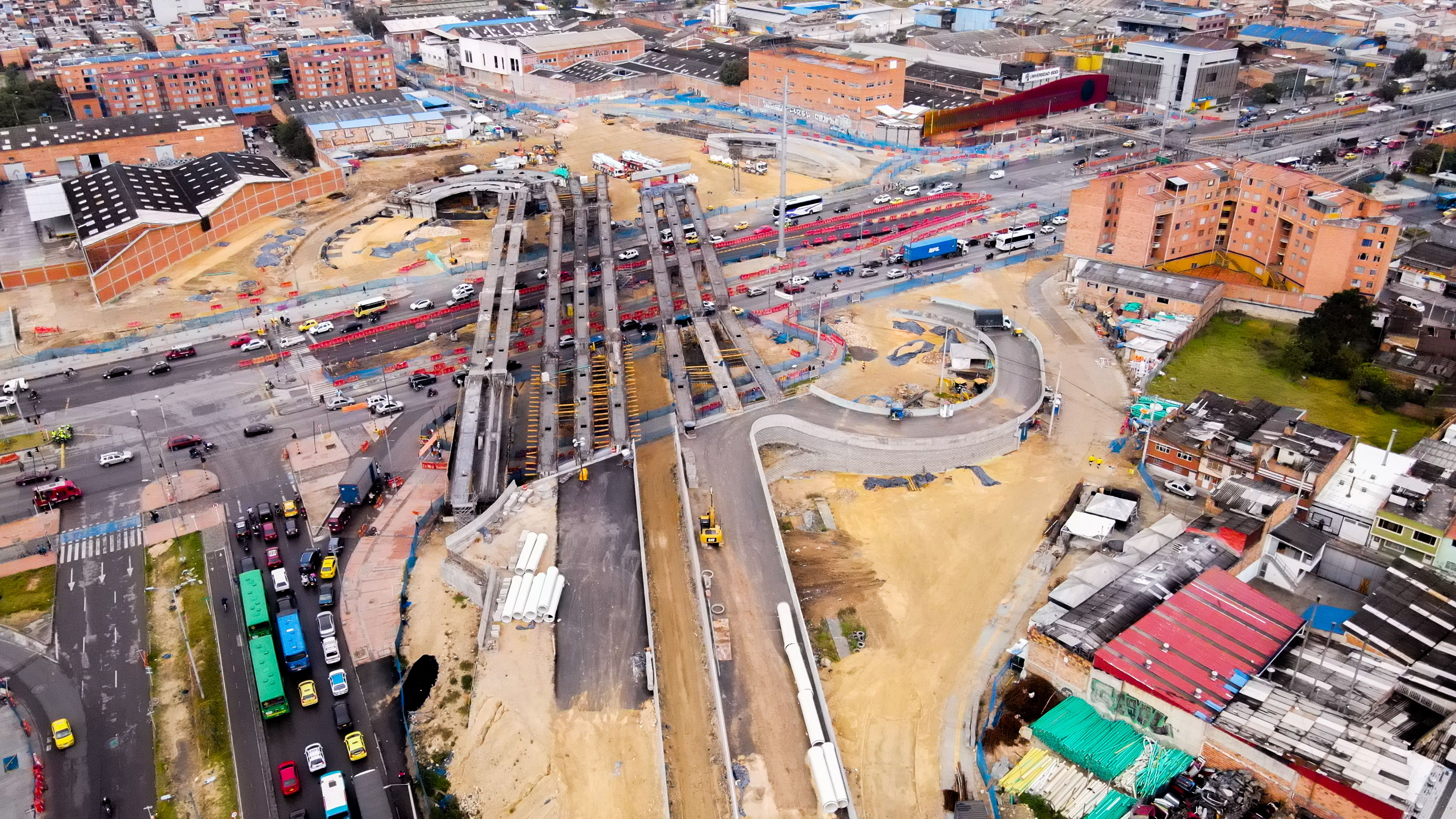

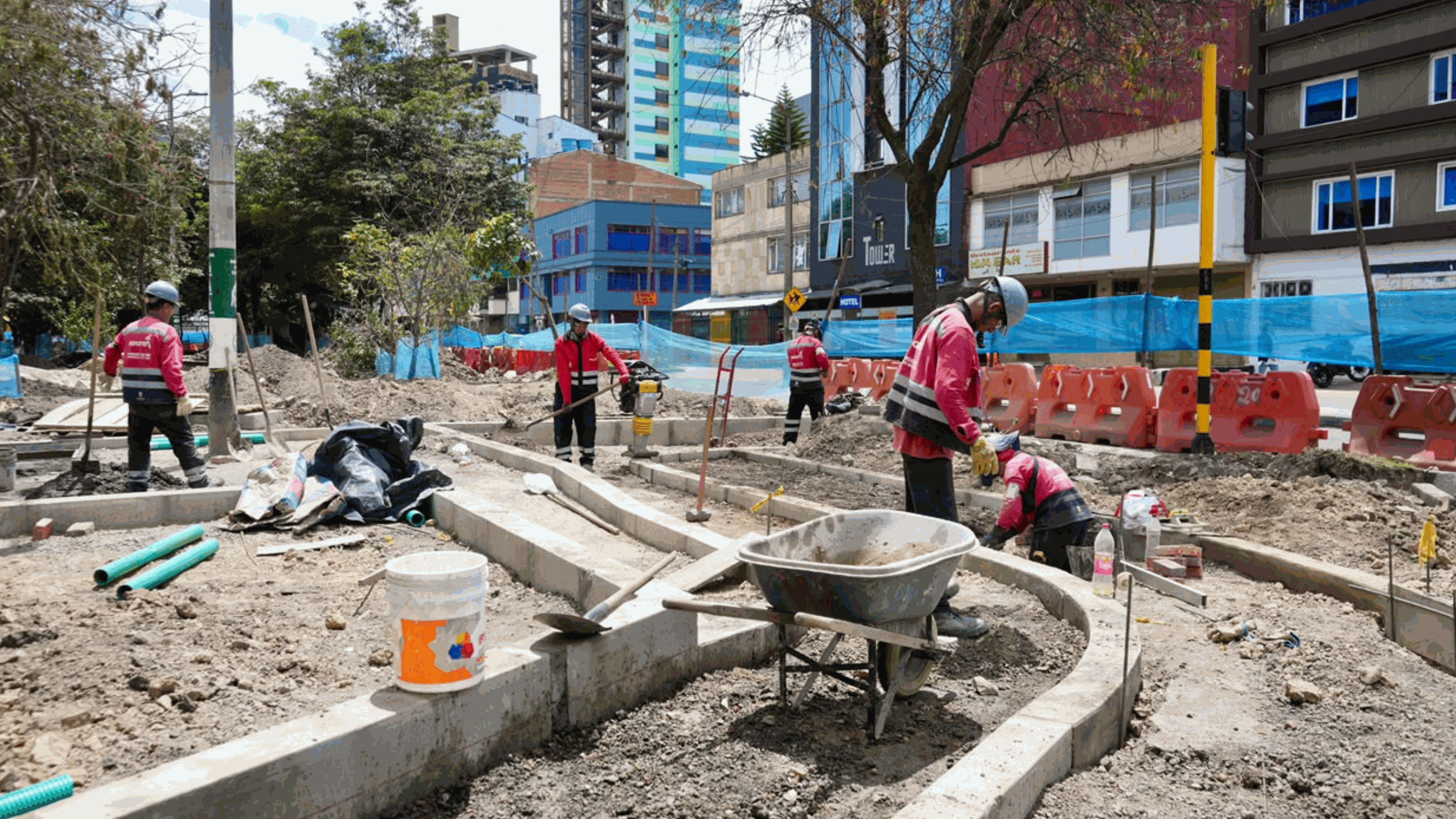

Terminación Calles Comerciales Barrios Unidos y Engativá
Avance: 87.59 %
Fecha de corte: 16 de noviembre de 2026

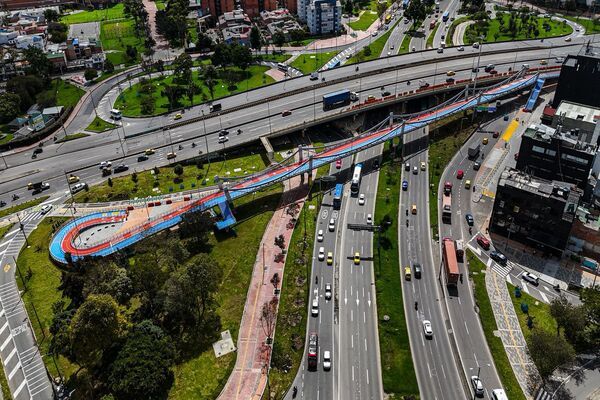

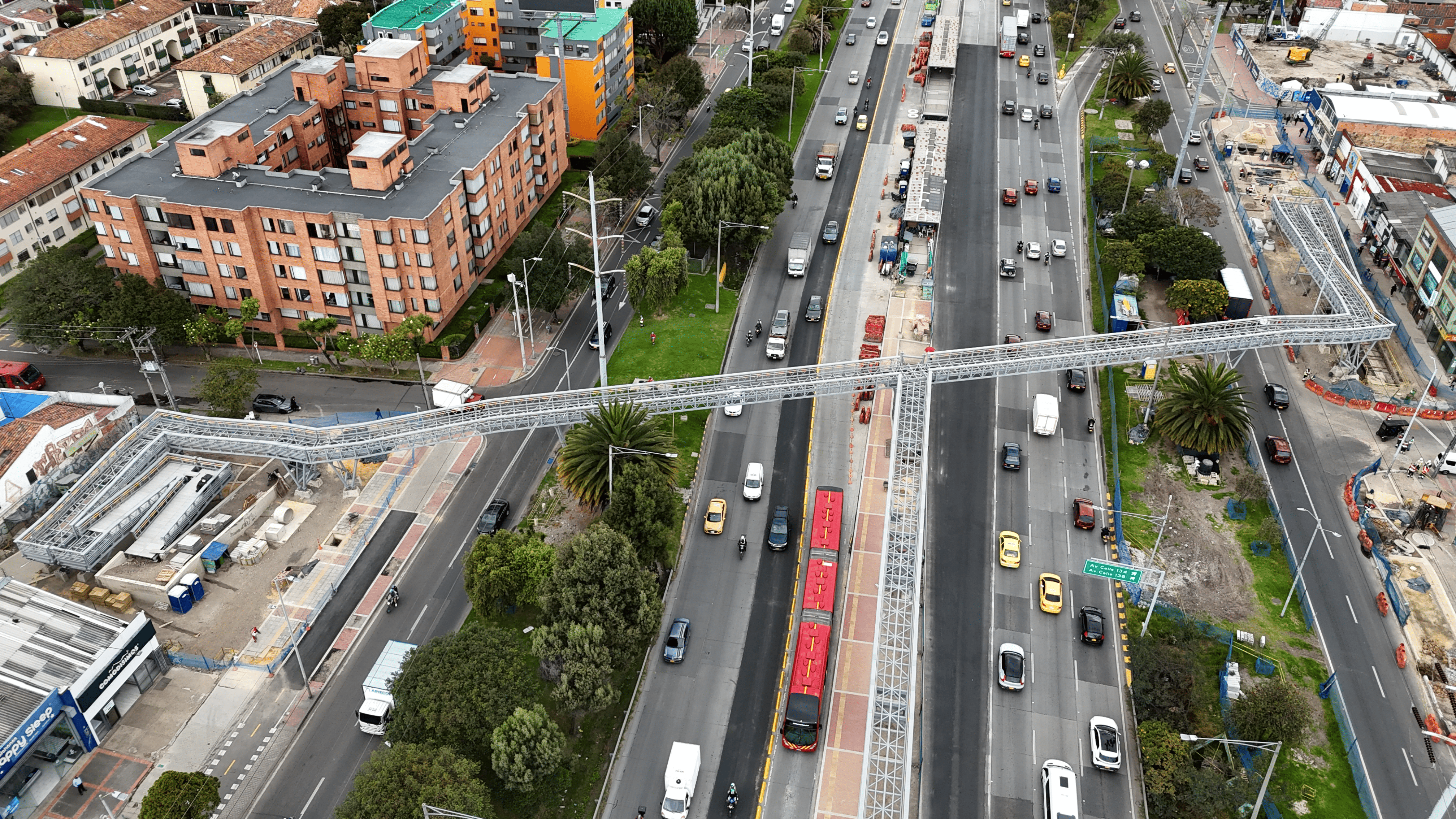

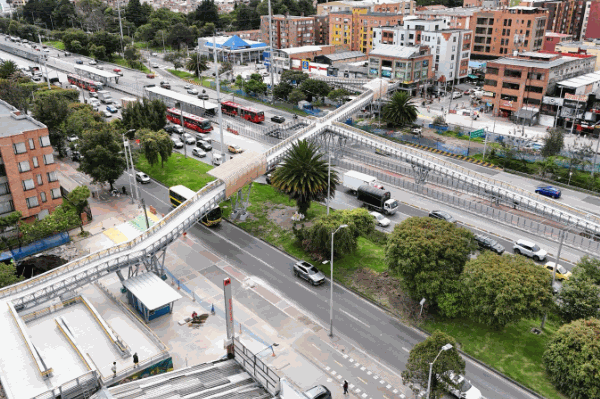

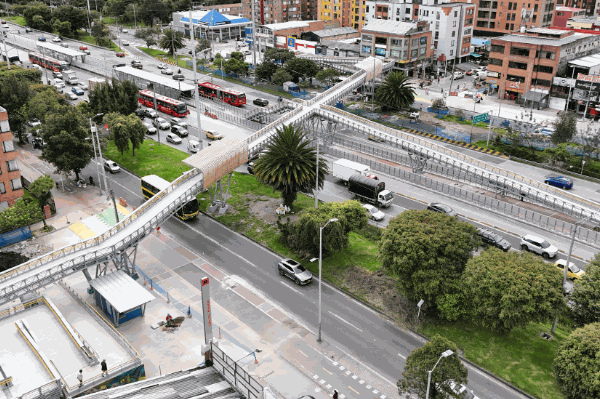

Puente peatonal calle 112 con av. Novena
Avance: 82,85 %
Fecha de corte: 16 de noviembre de 2026

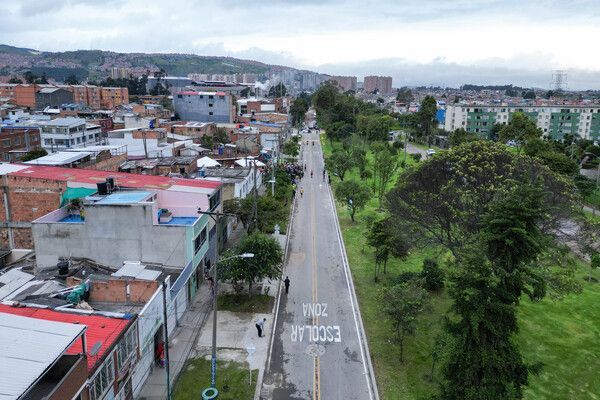

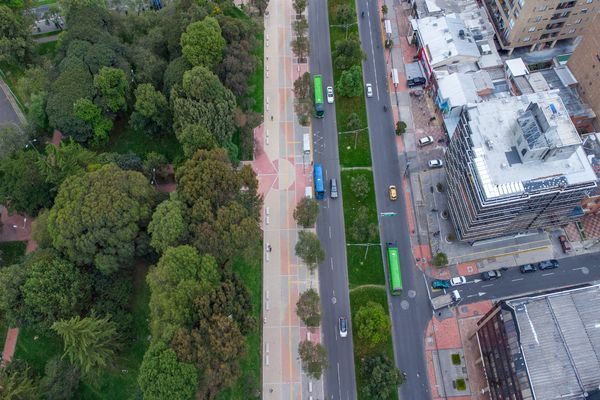

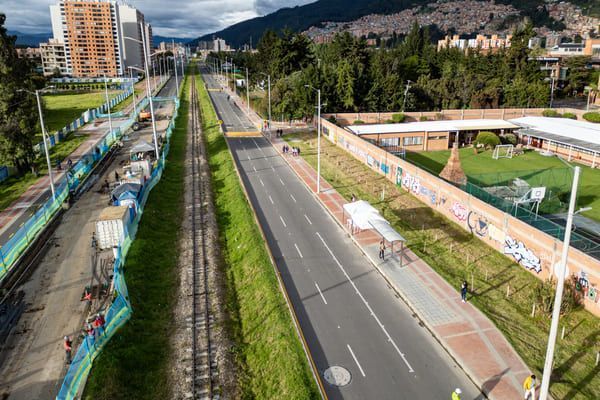

Ciclorruta y espacio público en la av. Pedro León Trabuchy entre calles 22 y 26
Avance: 57.63 %
Fecha de corte: 16 de noviembre de 2026

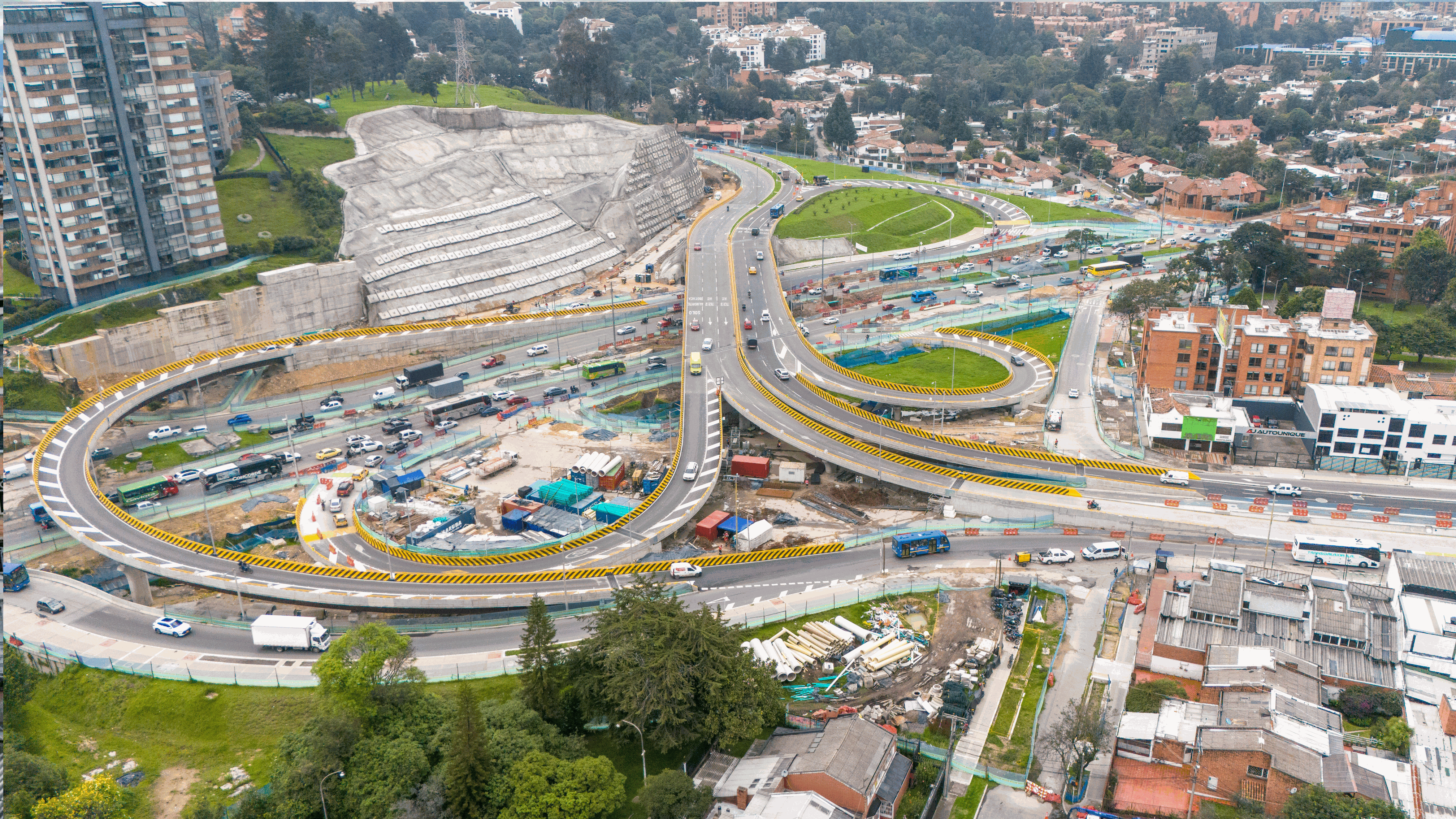

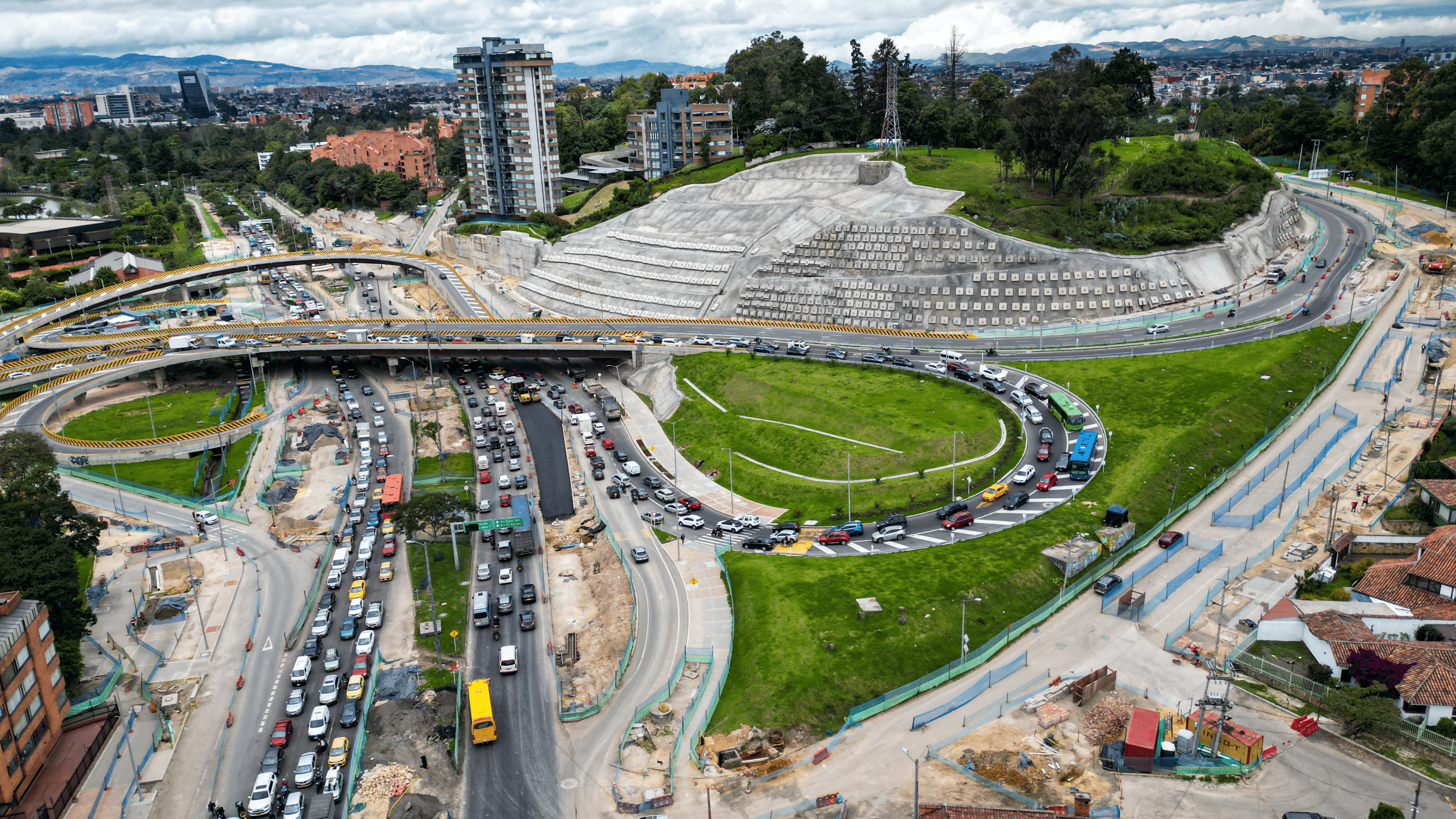

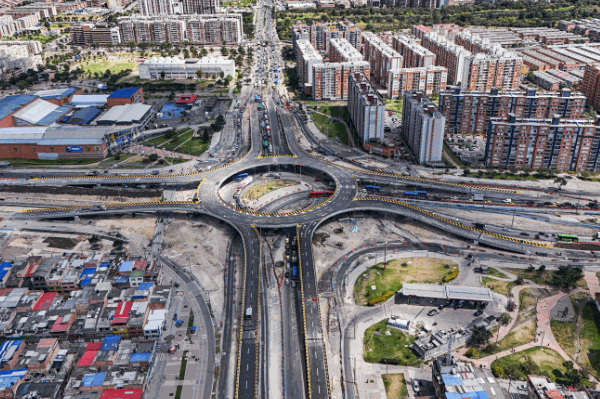

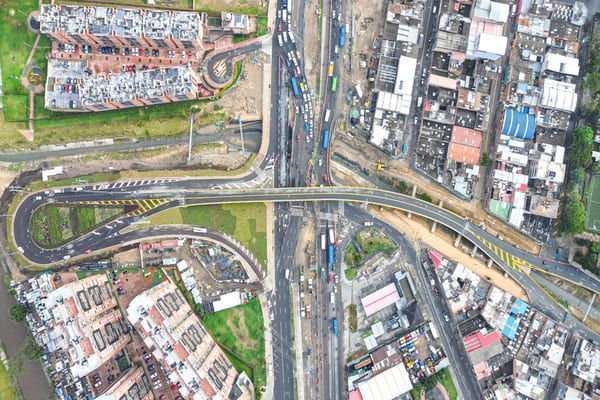

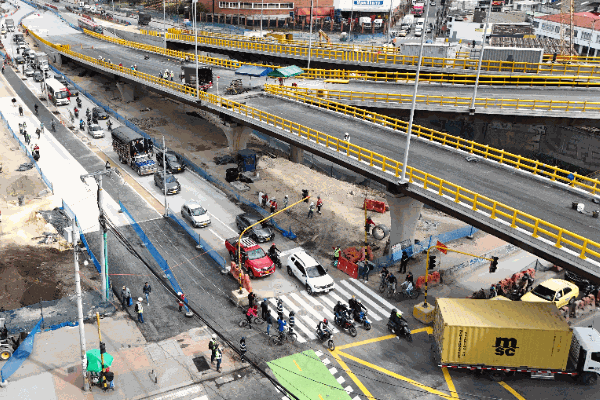

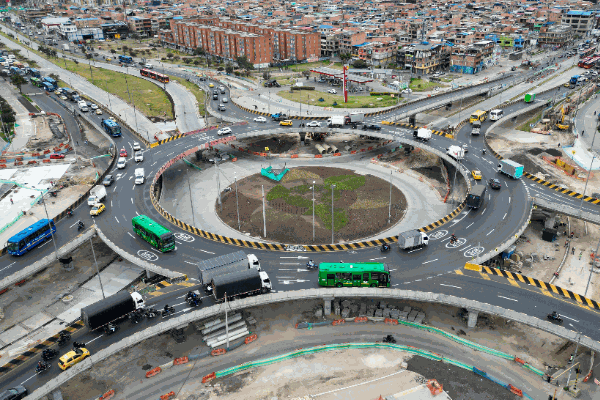

Intersección a desnivel de la Autopista Sur (NQS) con Avenida Bosa
Avance: 50,82 %
Fecha de corte: 16 de noviembre de 2026

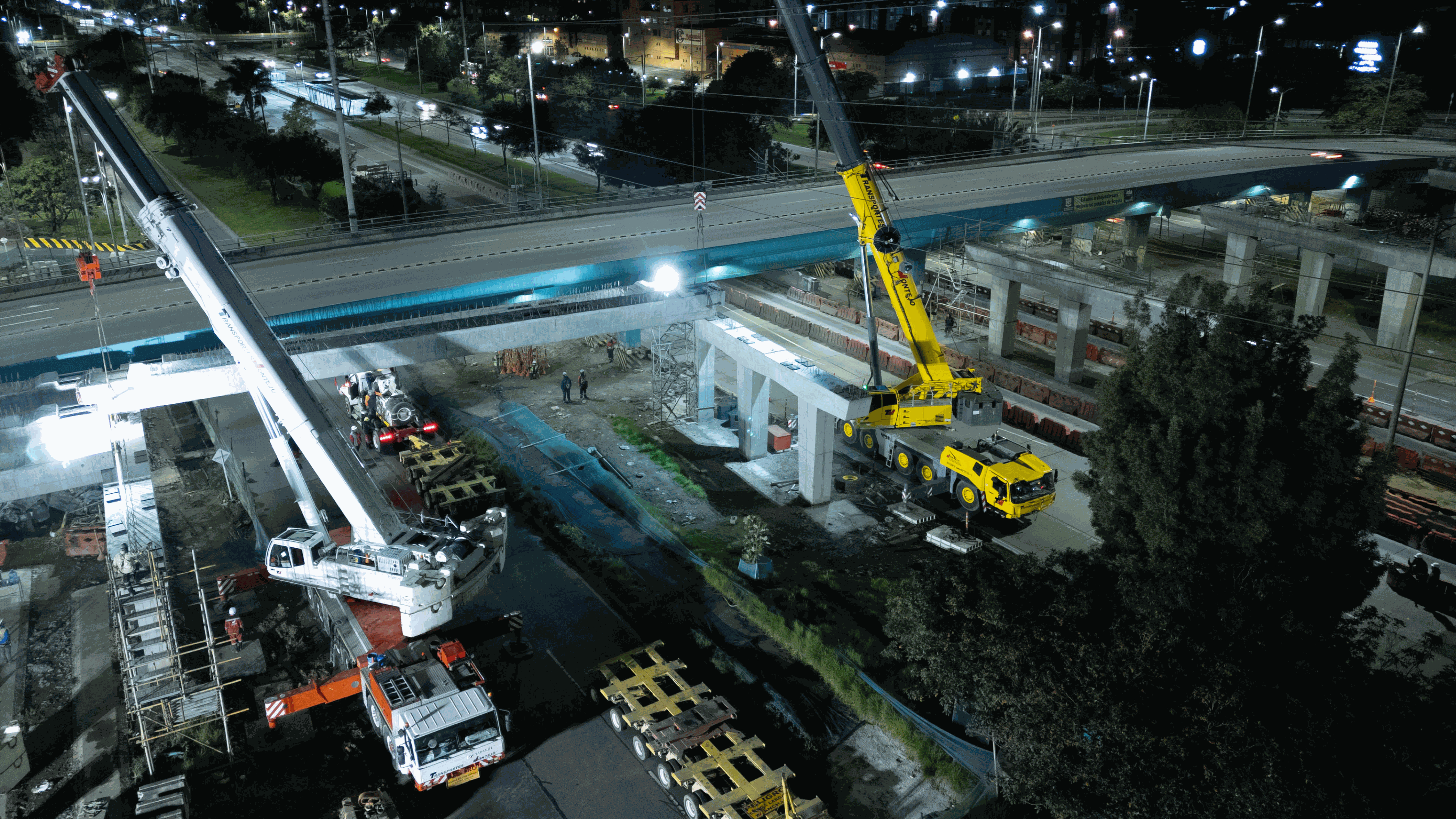

Puente Vehicular de los Andes
Avance: 49.81 %
Fecha de corte: 16 de noviembre de 2026

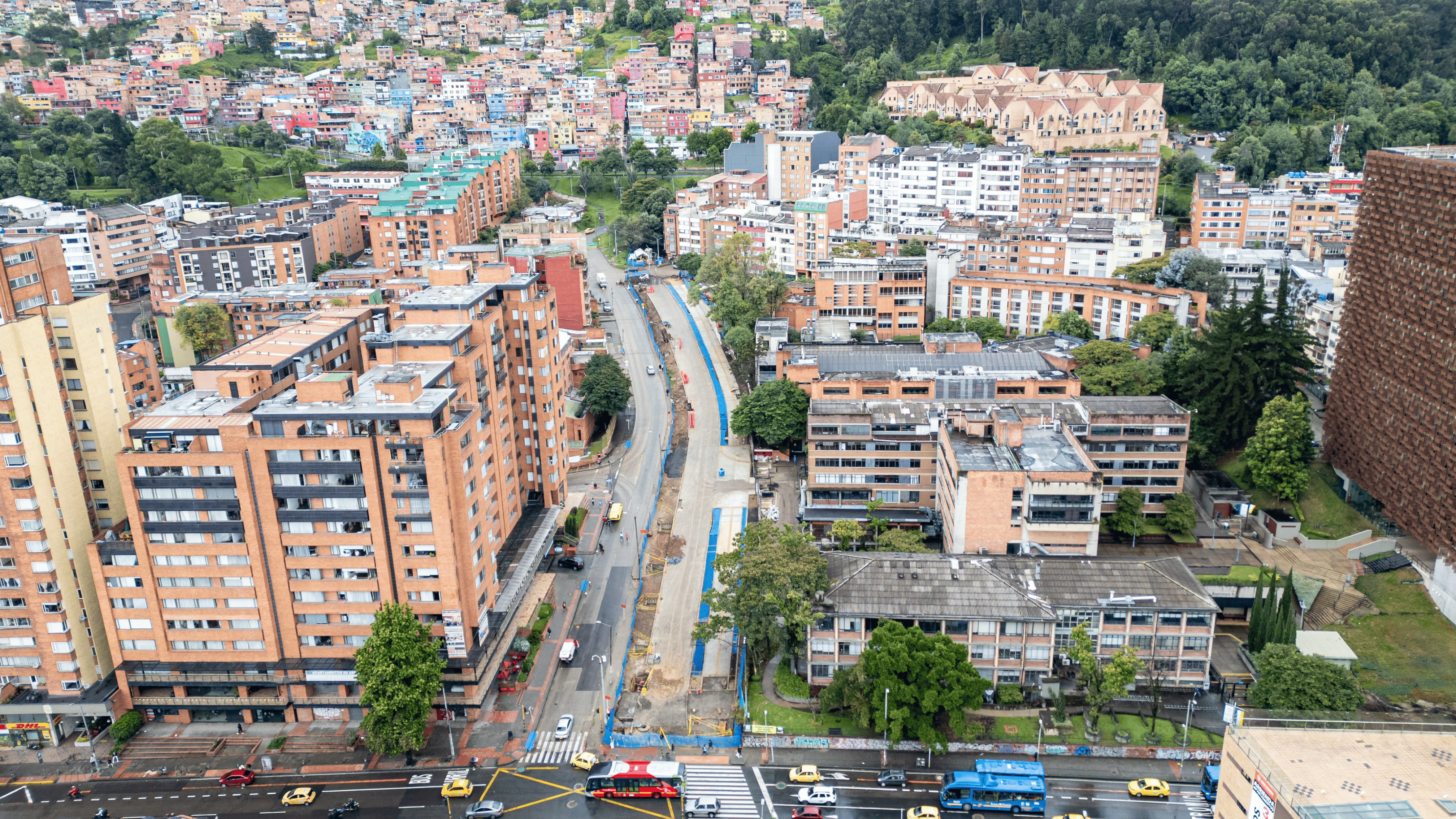

Avenida Francisco Miranda (calle 45) entre carreras 5 y 7
Avance: 43,39 %
Fecha de corte: 25 de diciembre de 2025 Toma de posesión

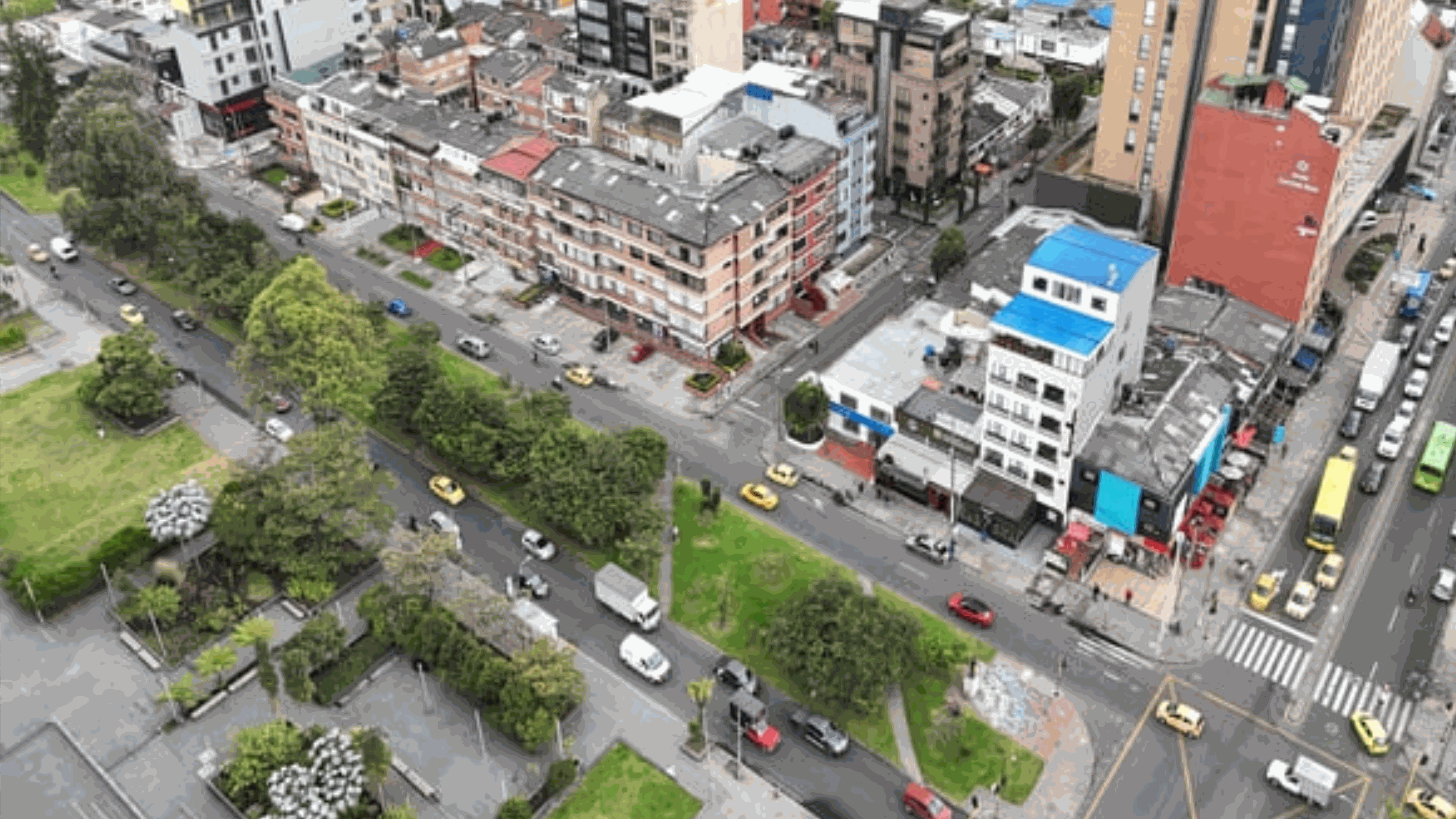

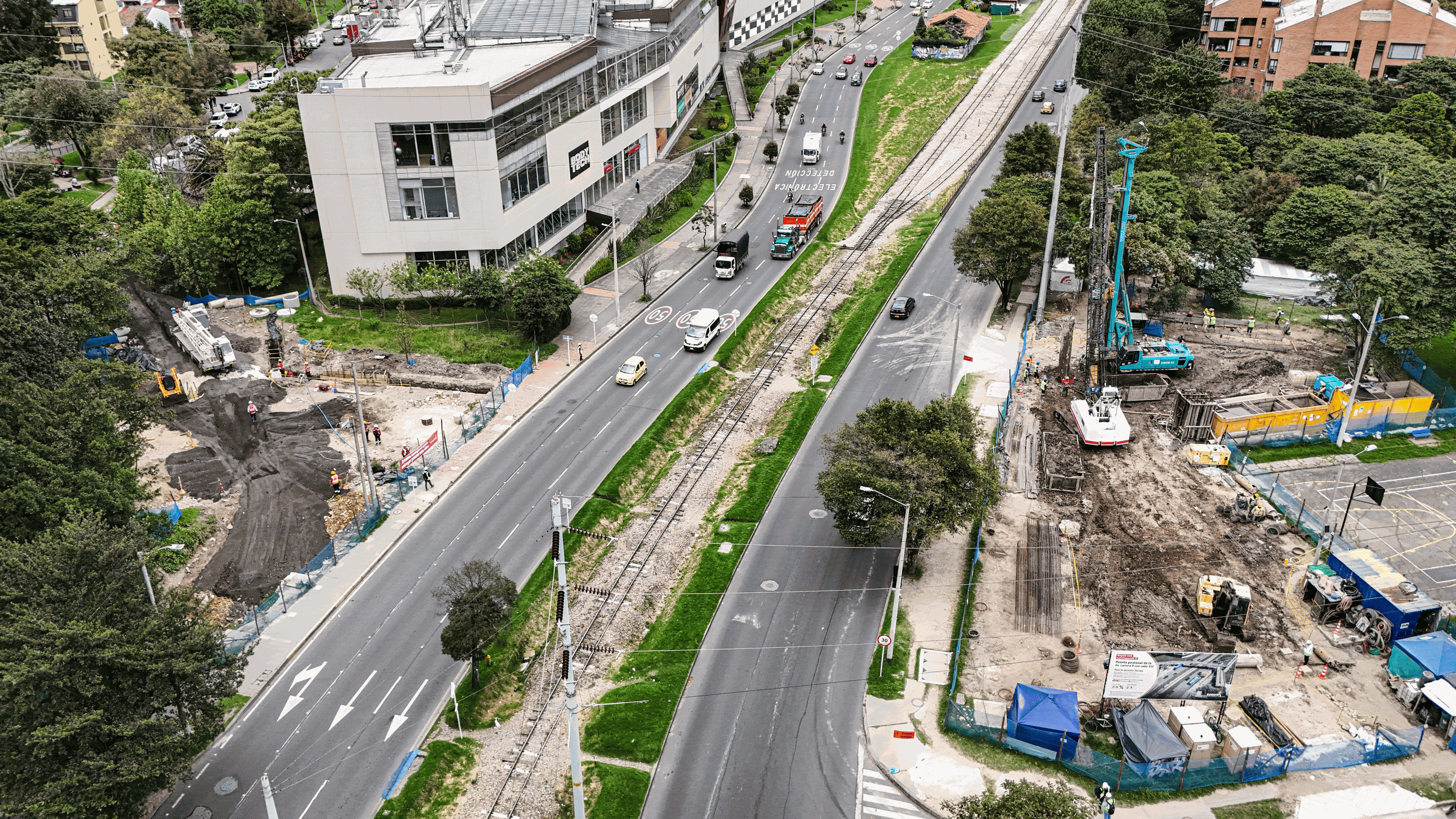

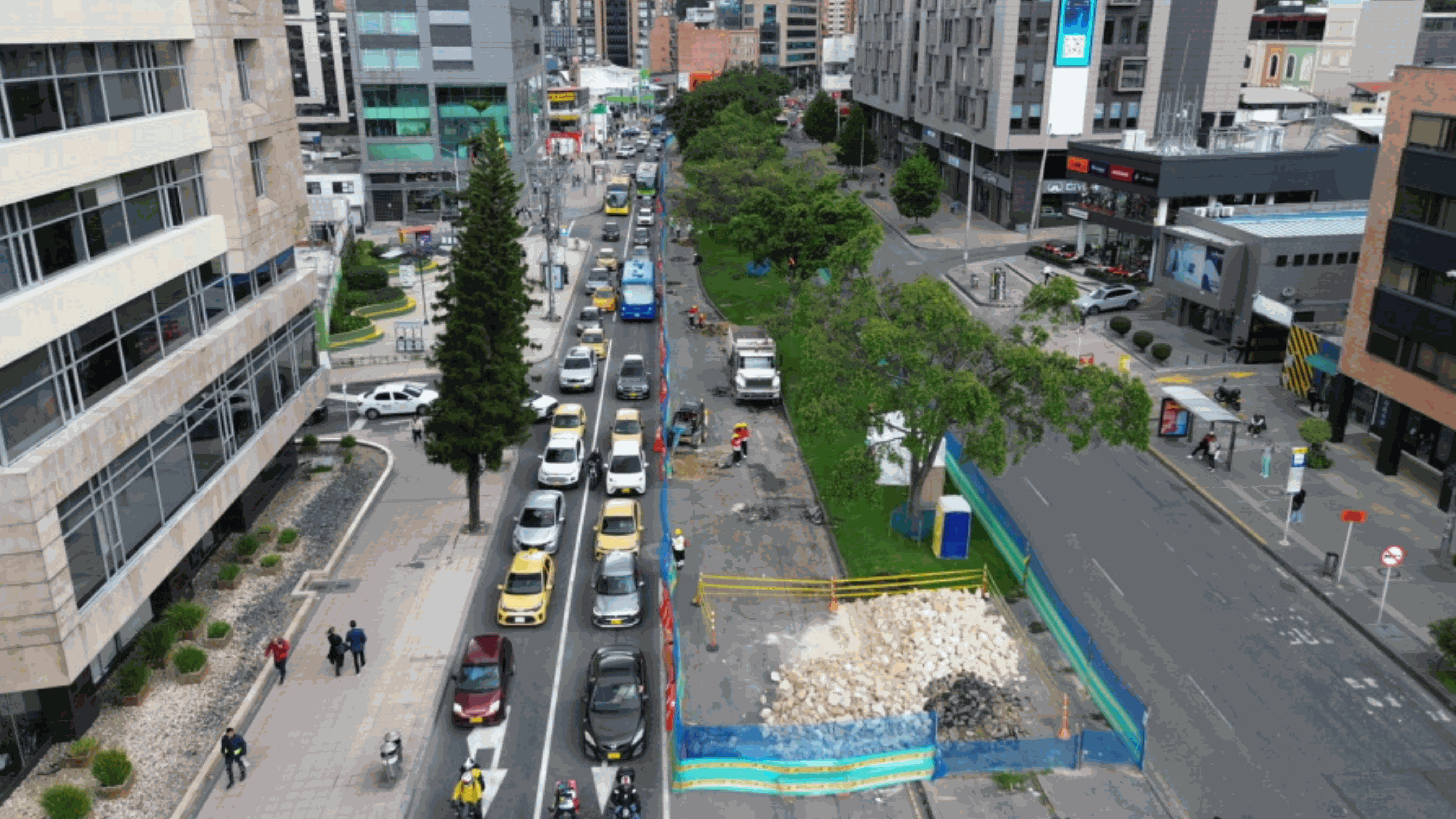

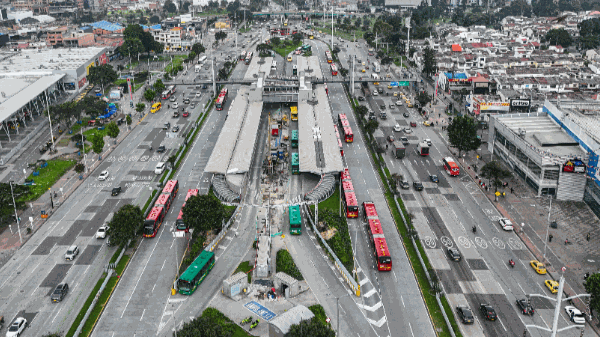

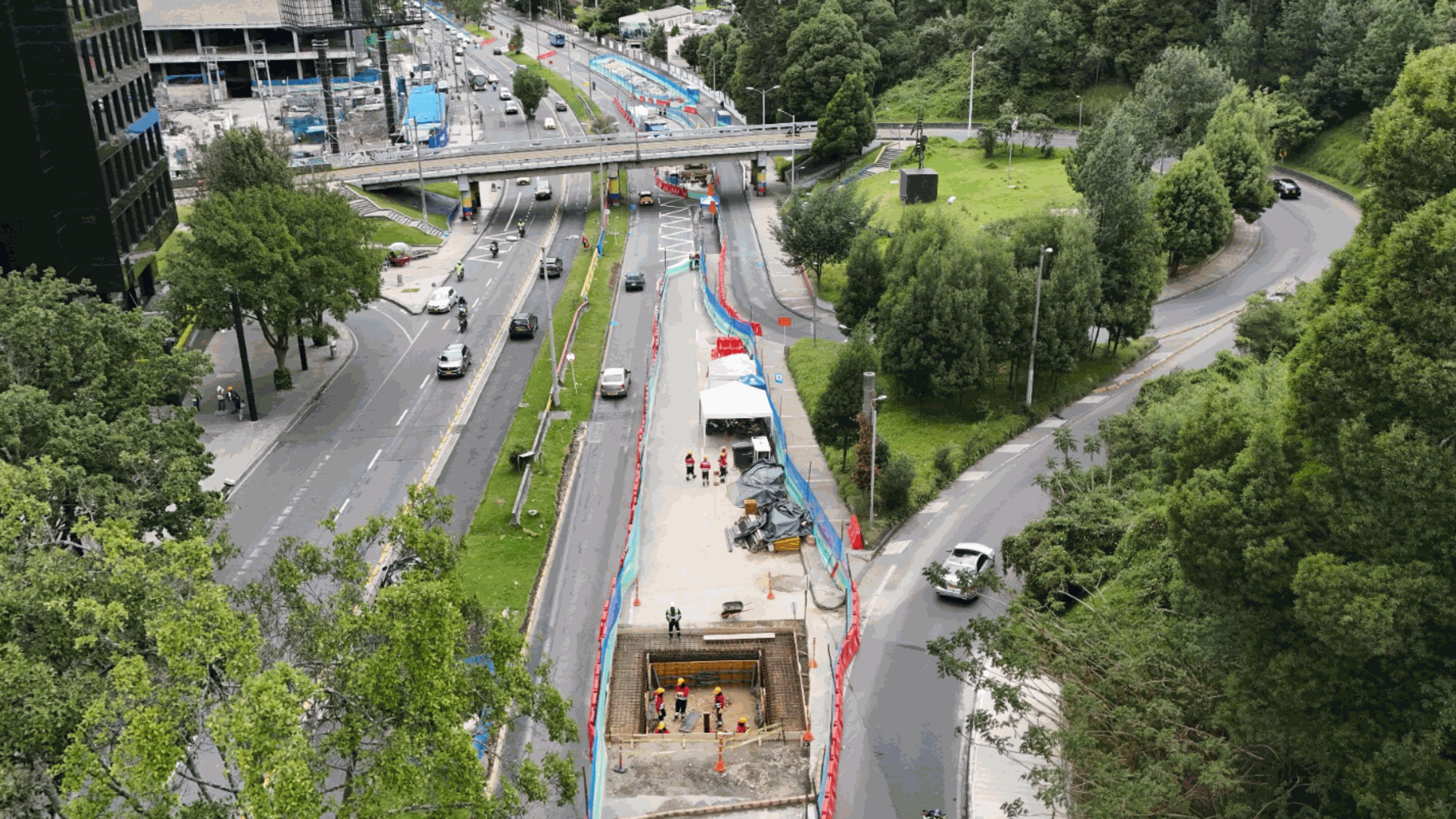

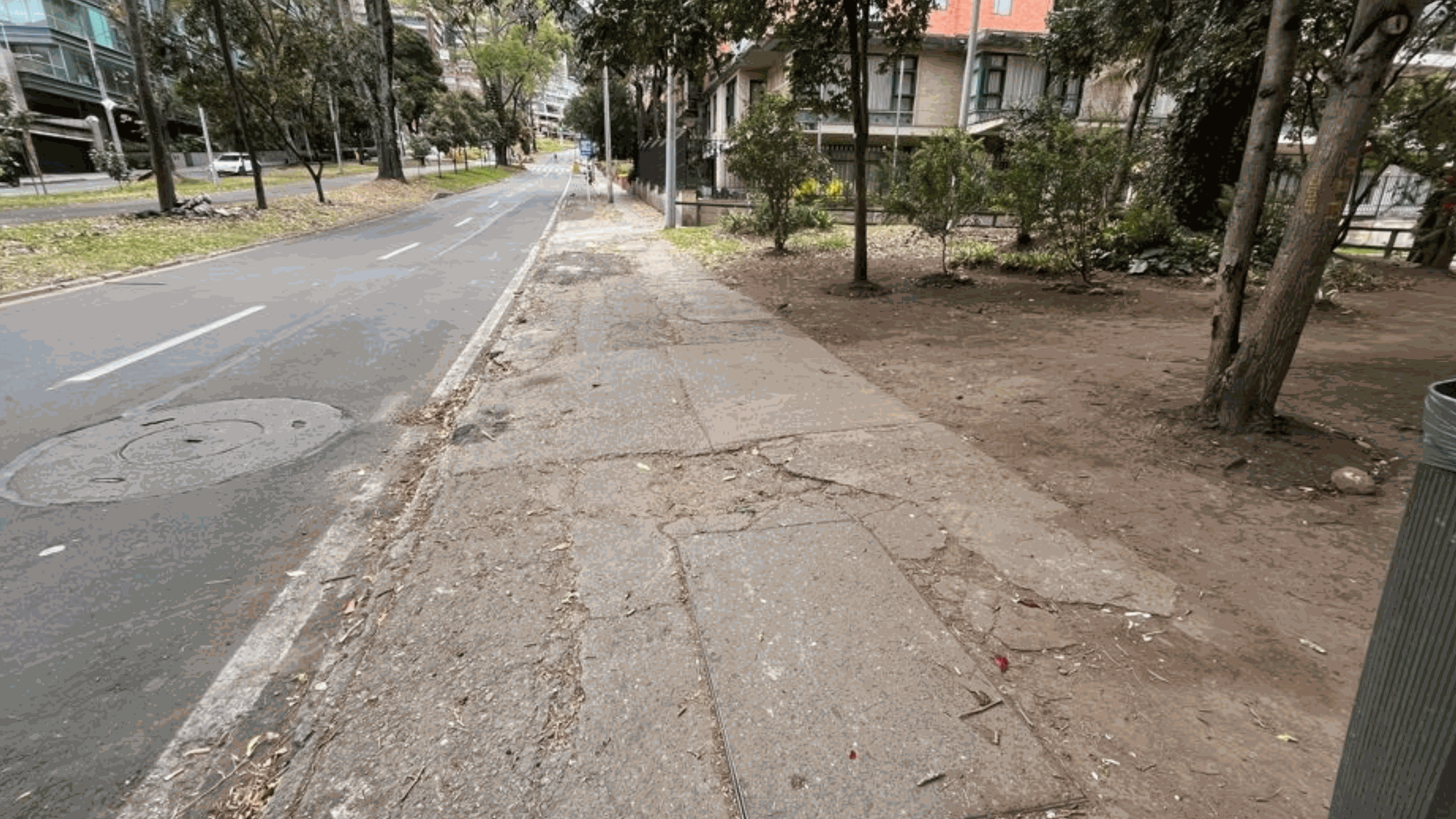

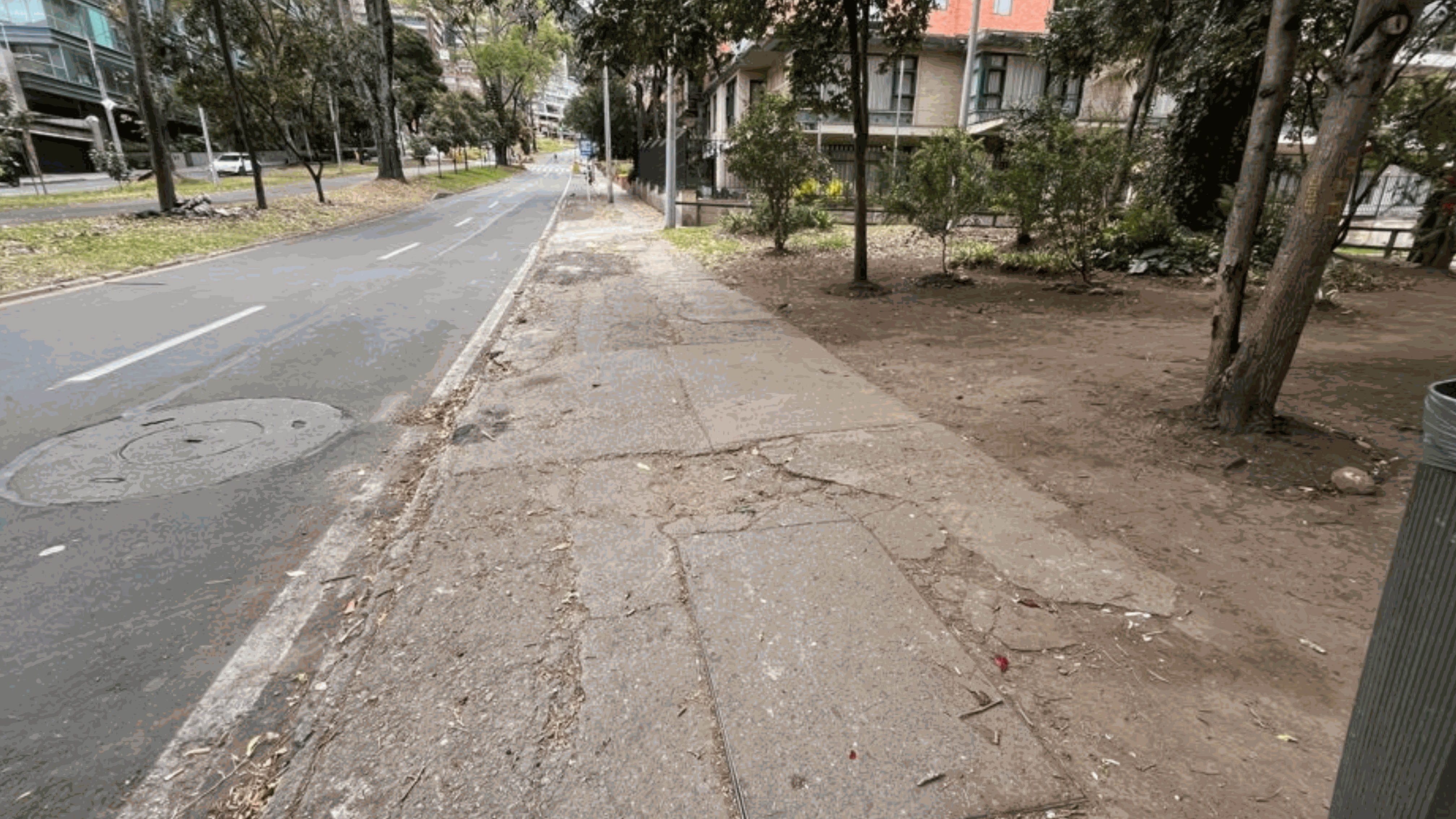

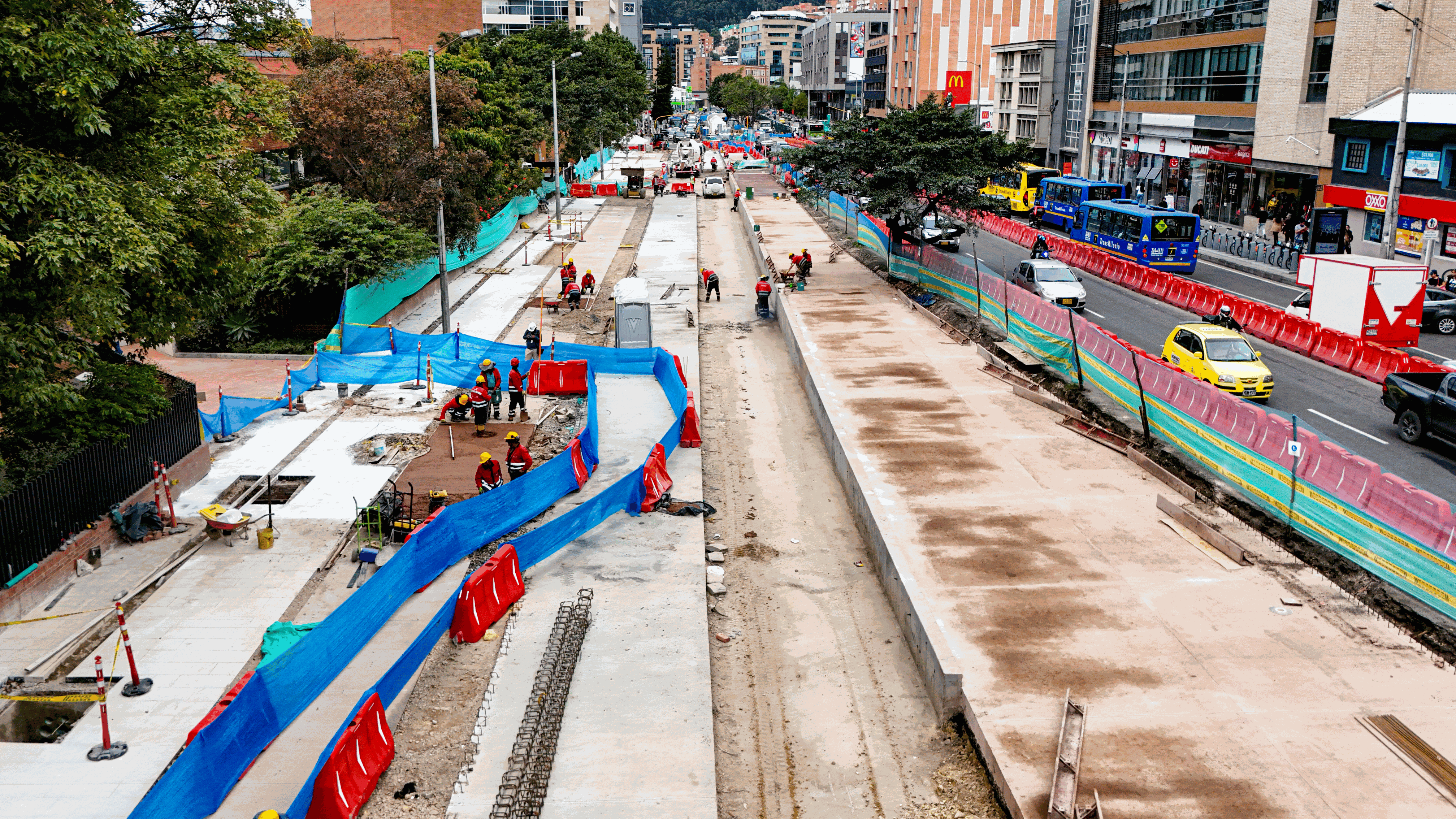

Puente vehicular Hoya del Ramo
Avance: 34.42 %
Fecha de corte: 16 de noviembre de 2026

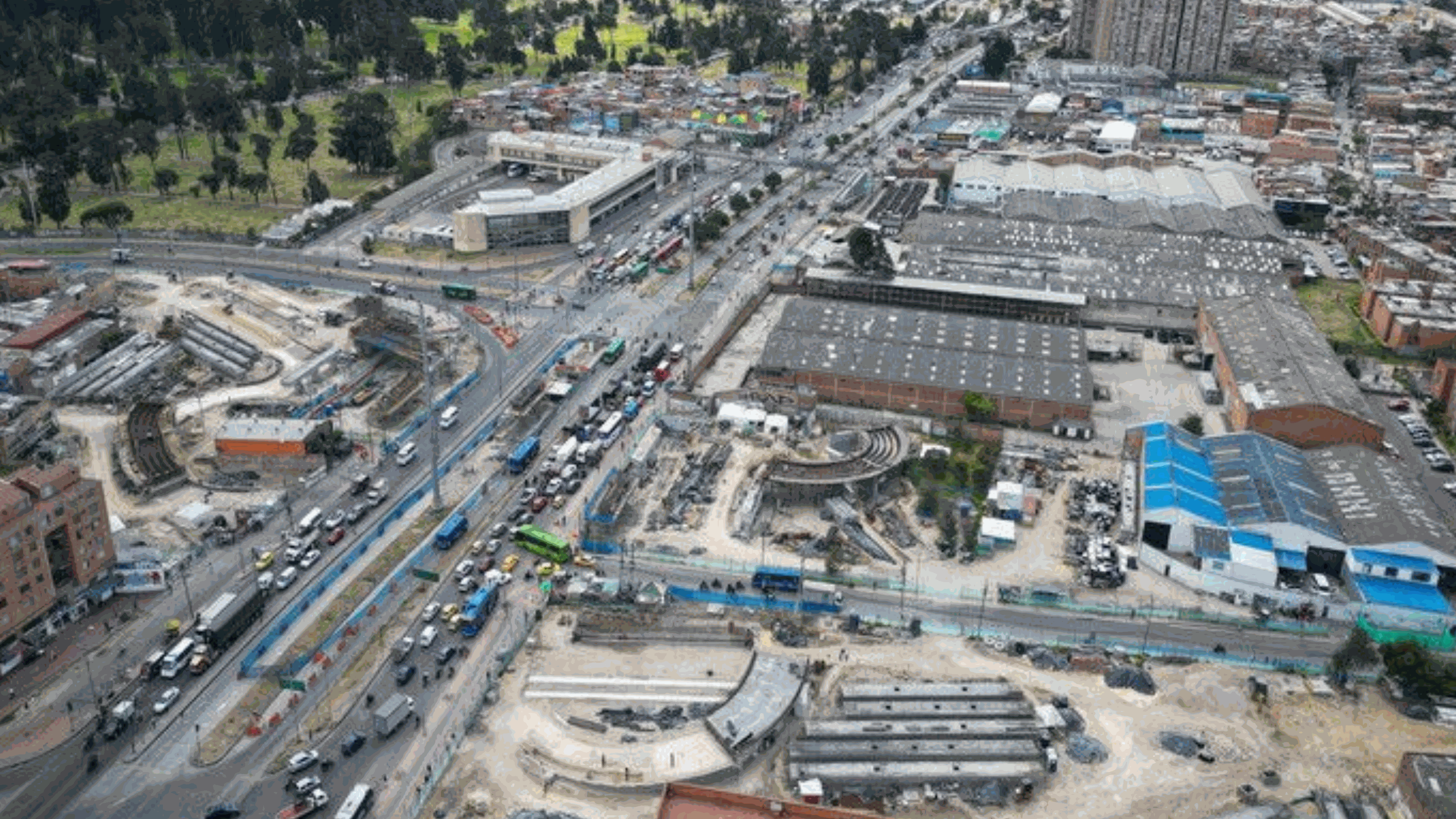

Accesos viales María Paz - Corabastos
Avance: 20.58 %
Fecha de corte: 16 de noviembre de 2026

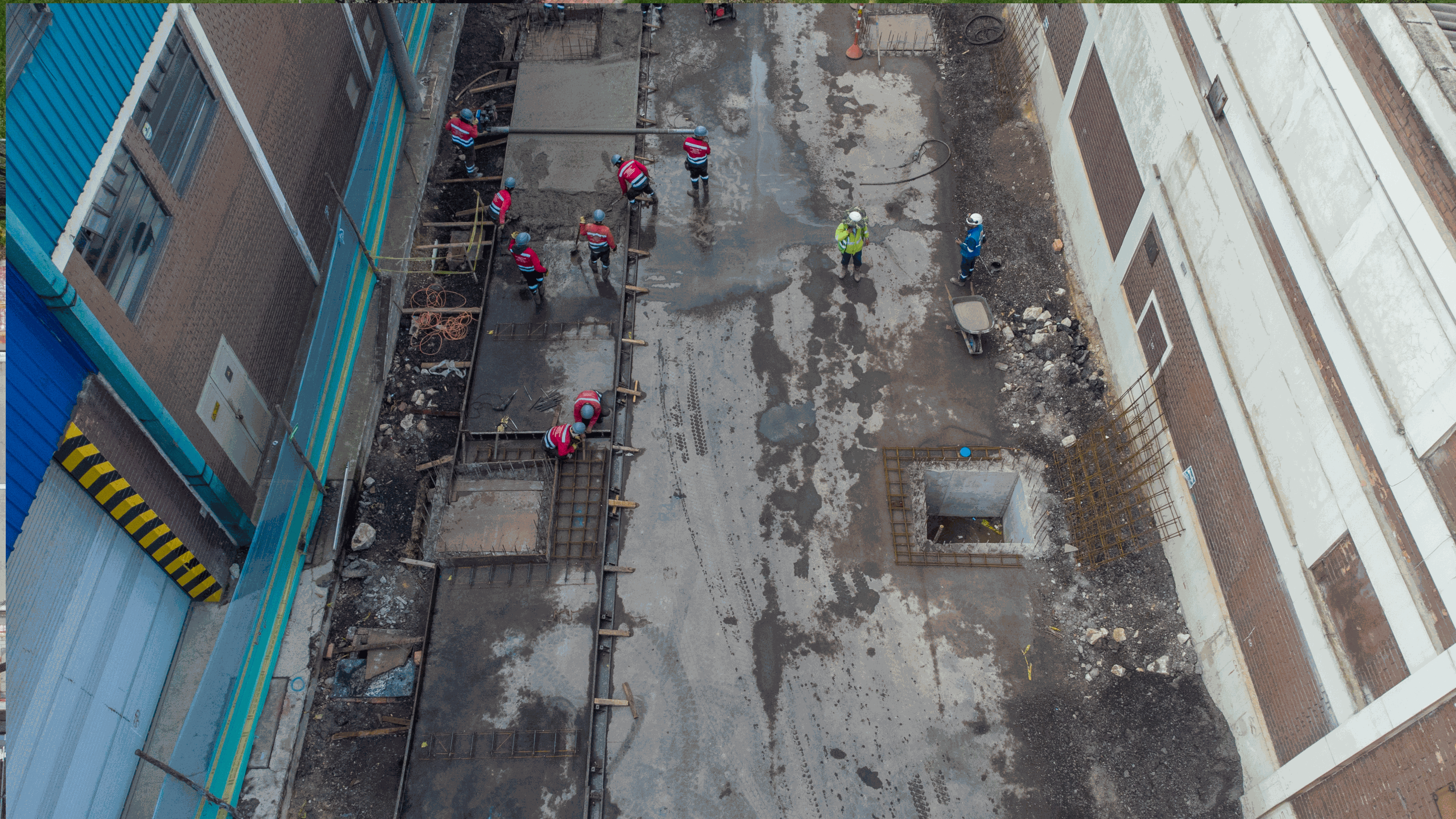

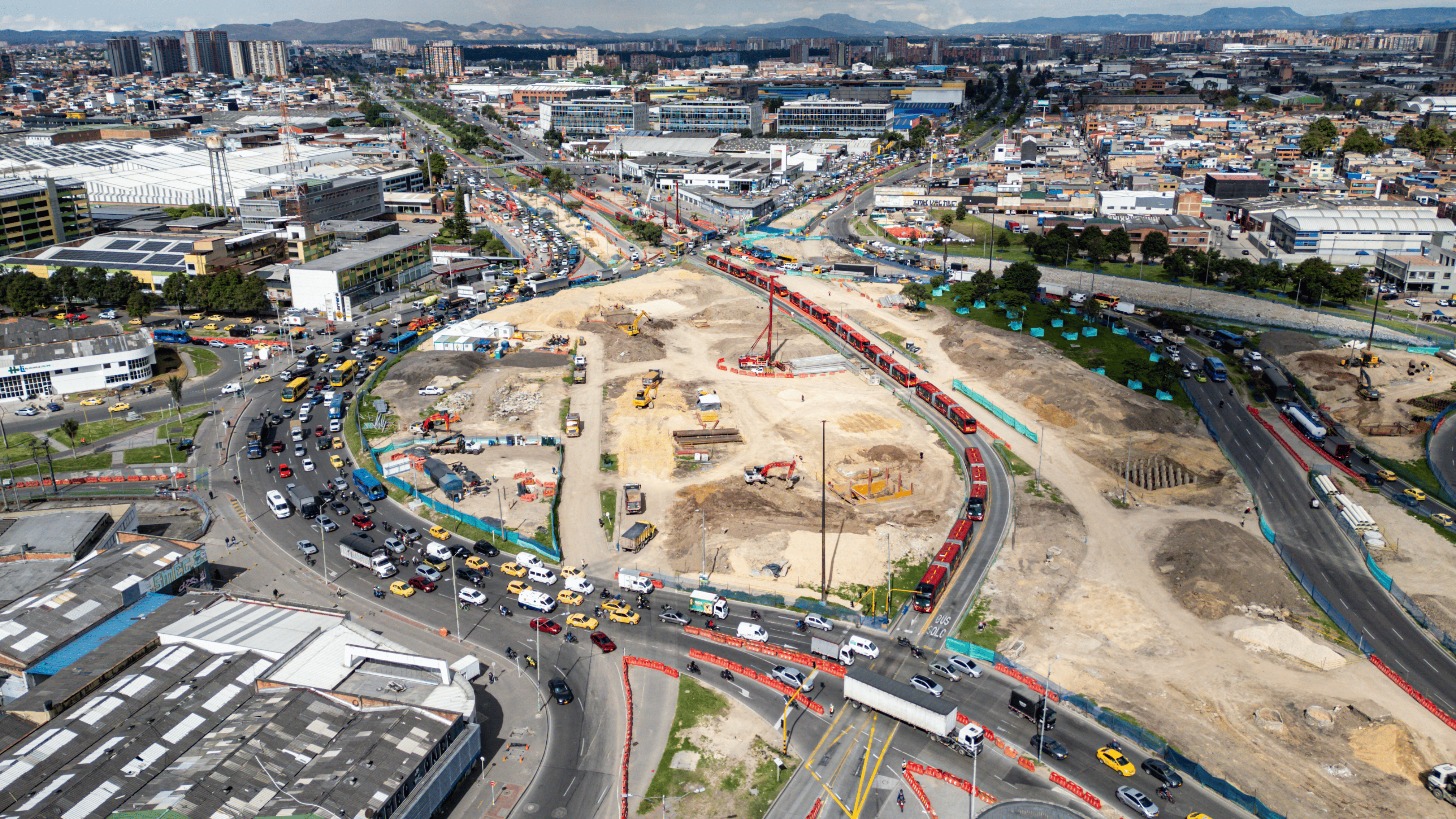

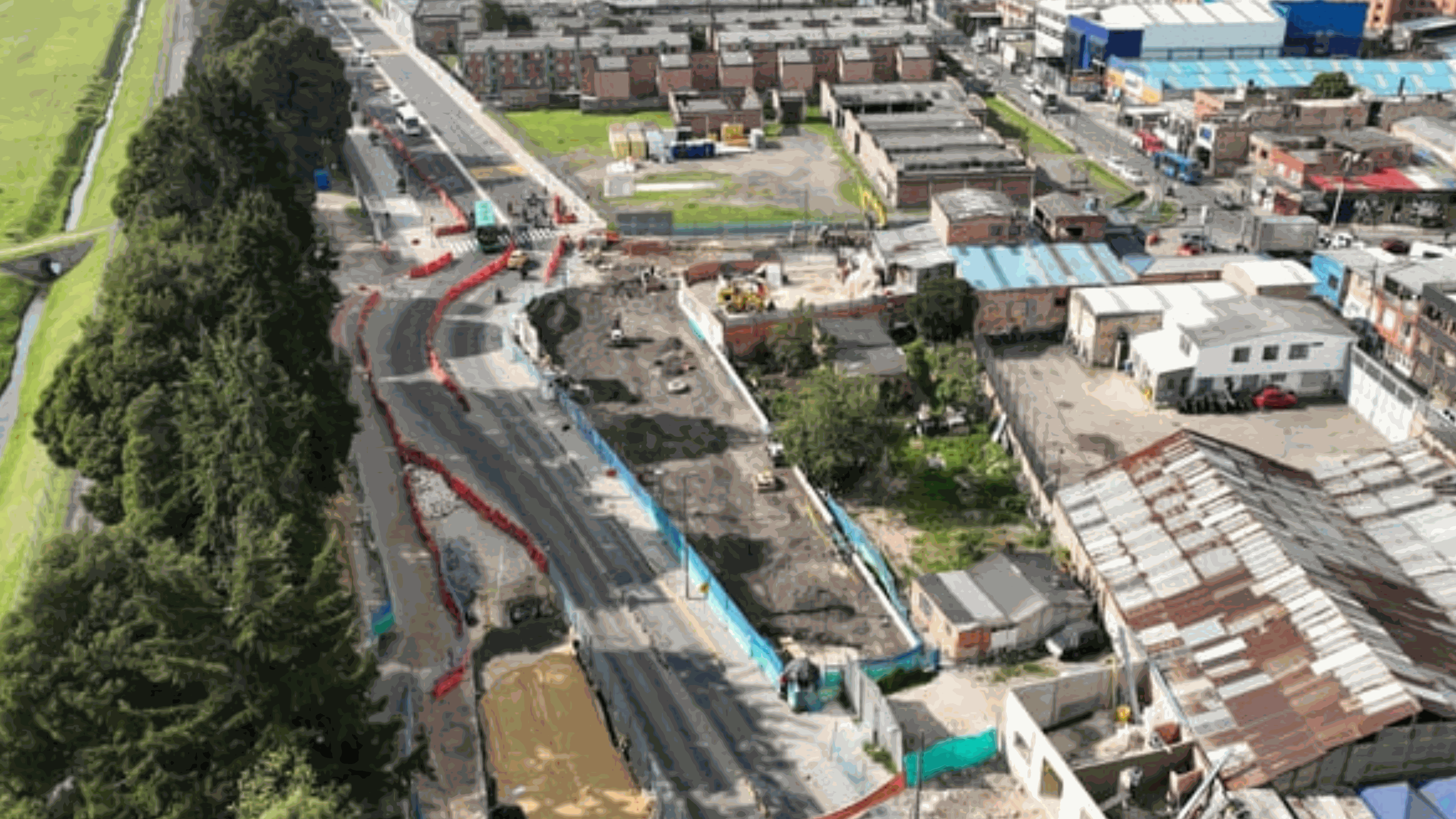

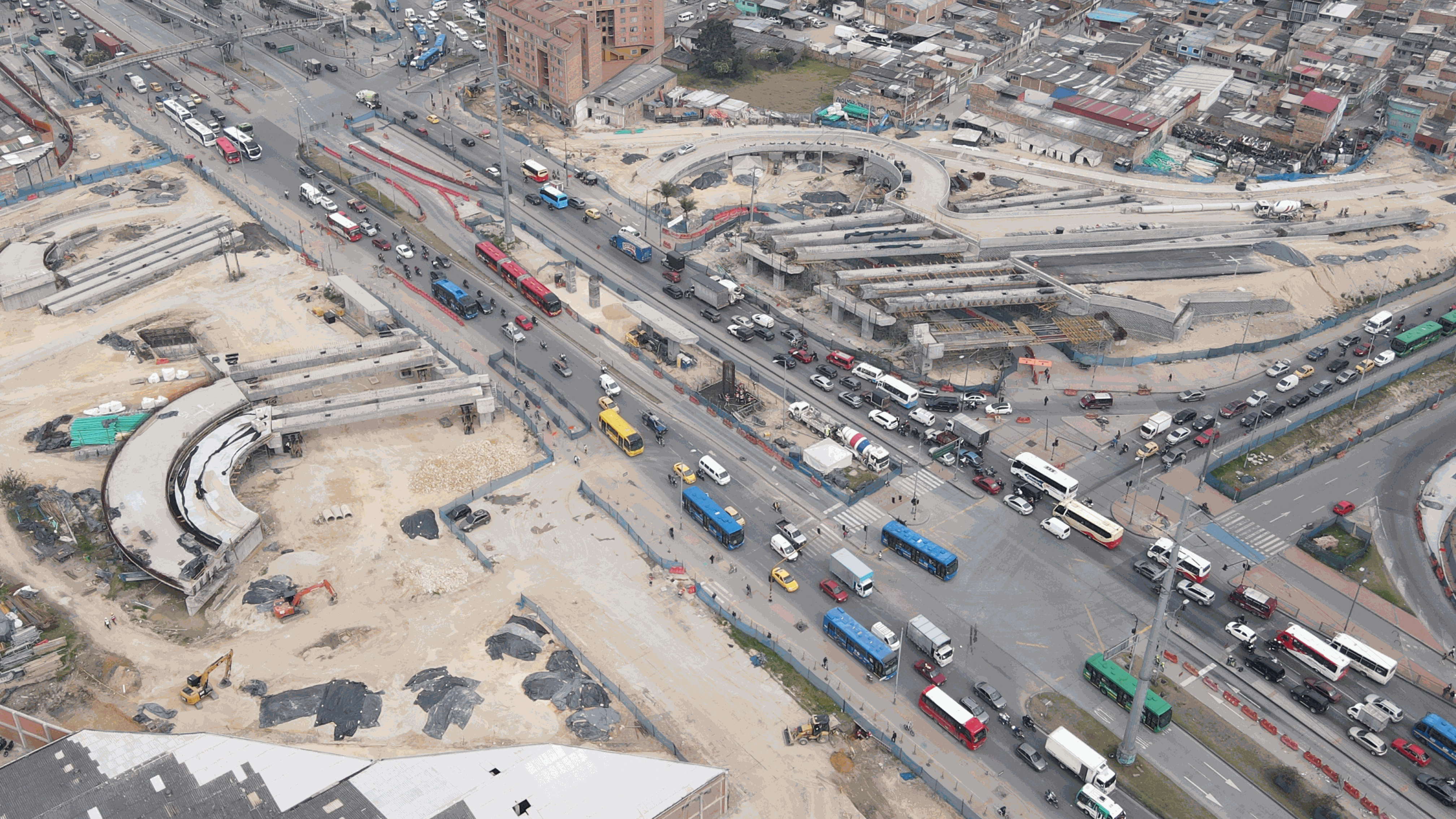

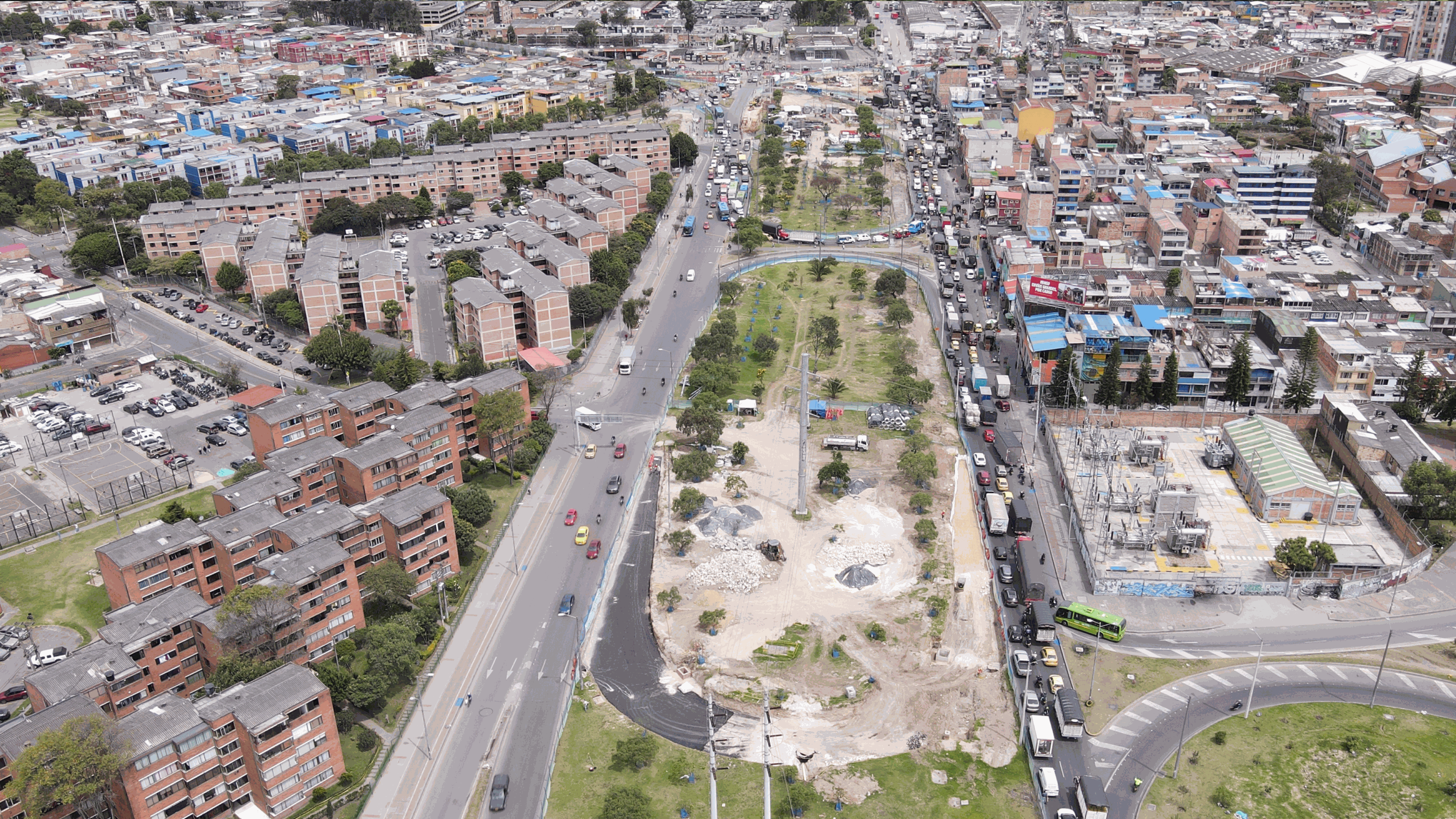

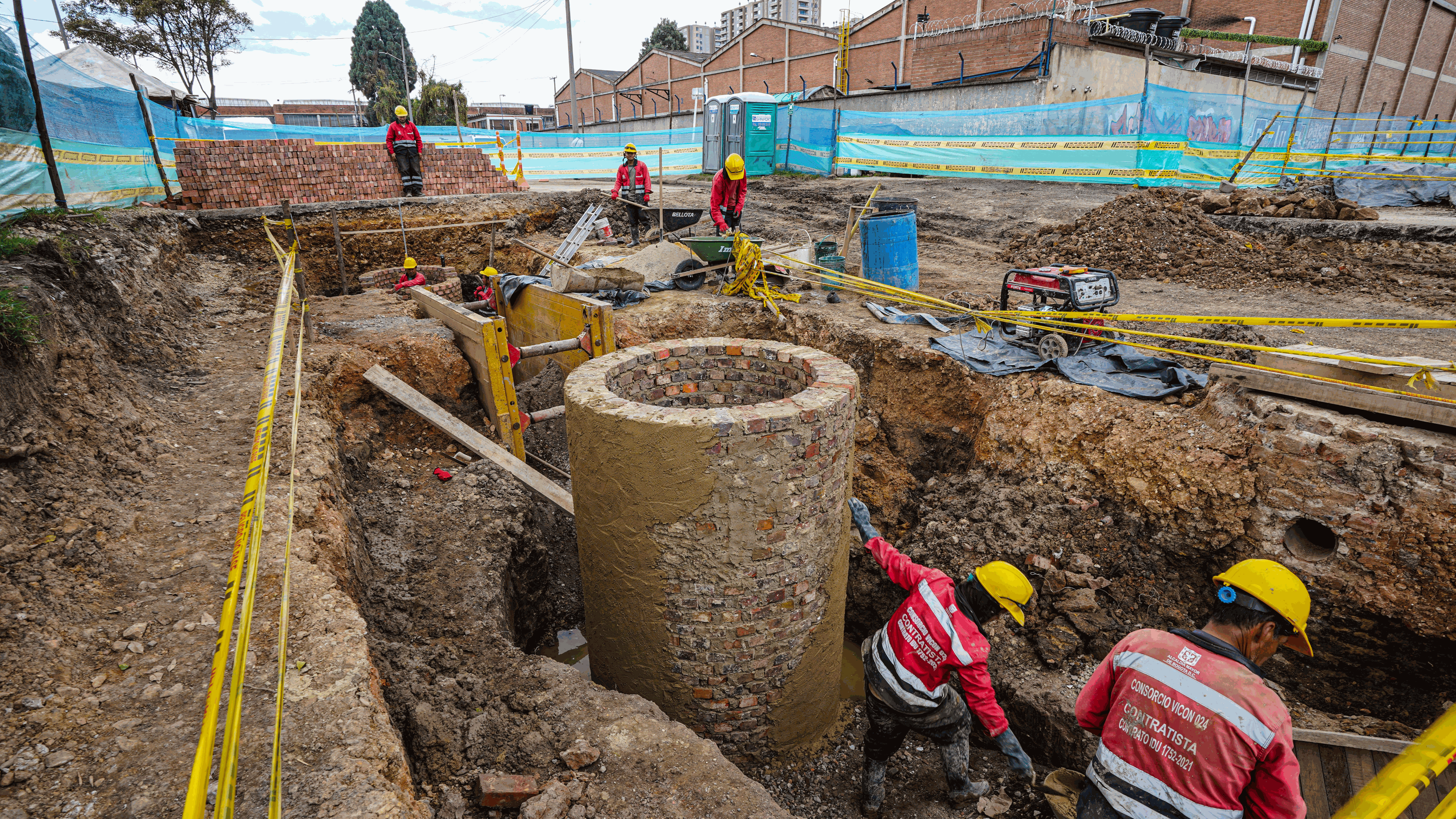

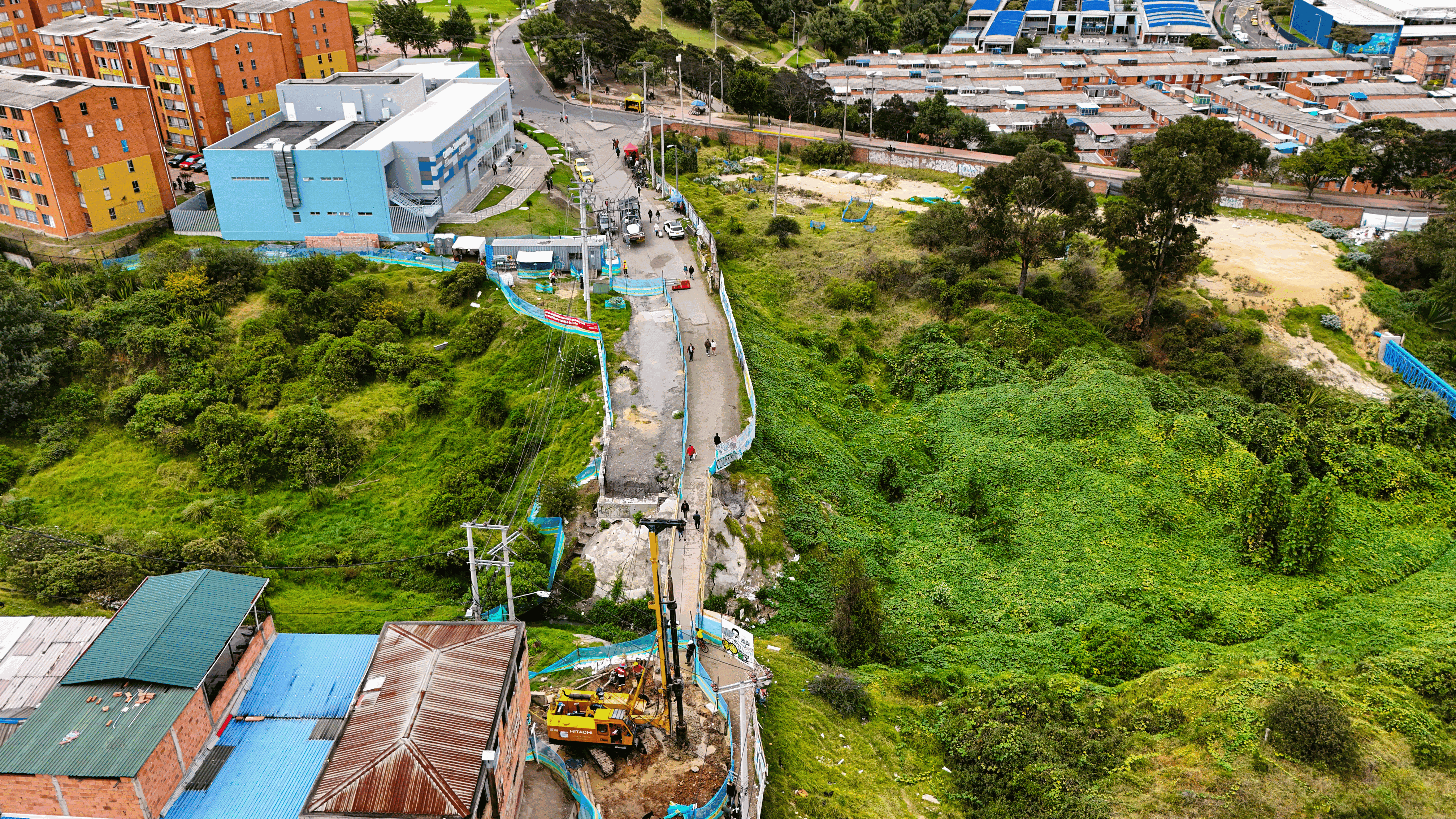

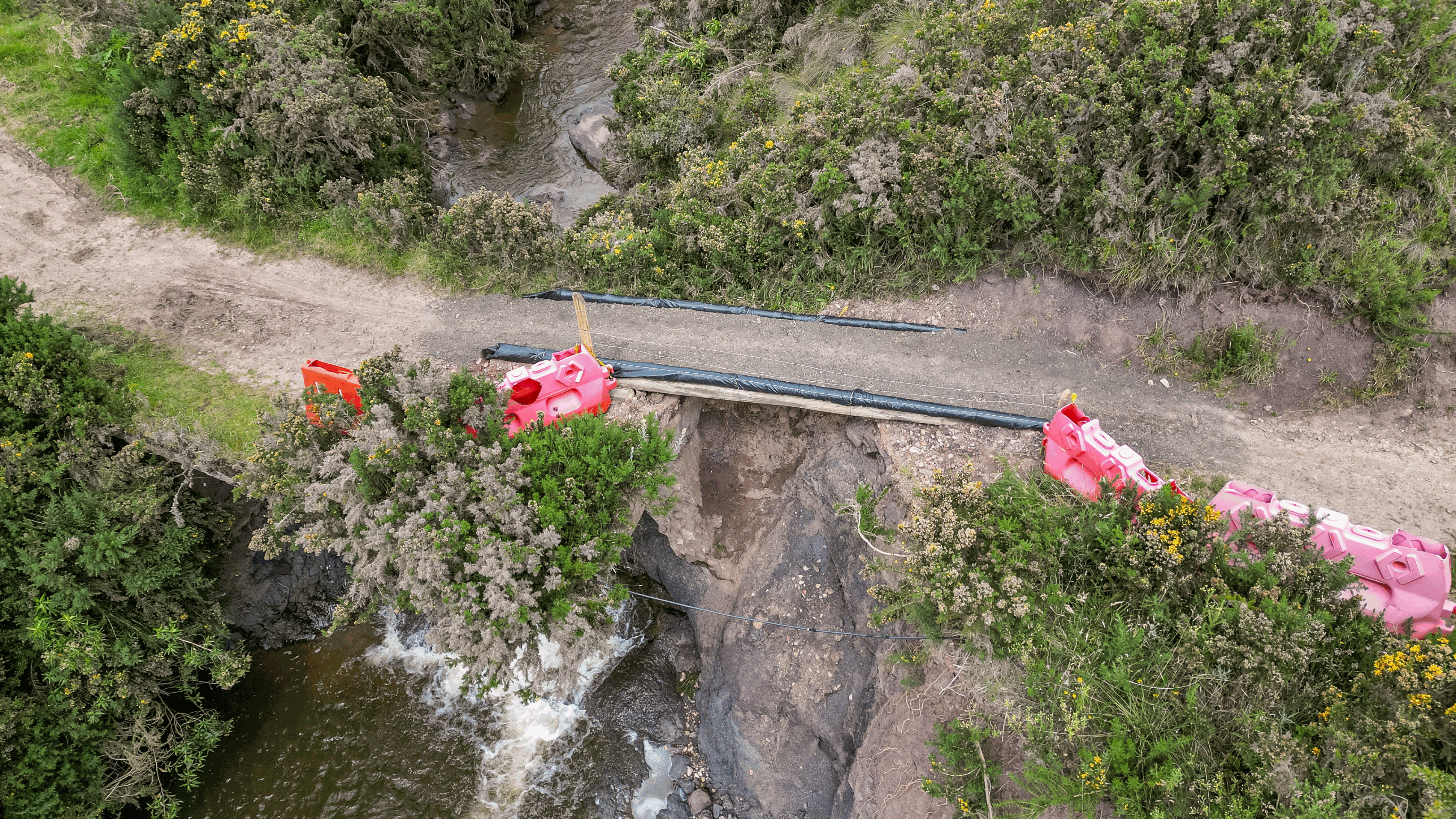

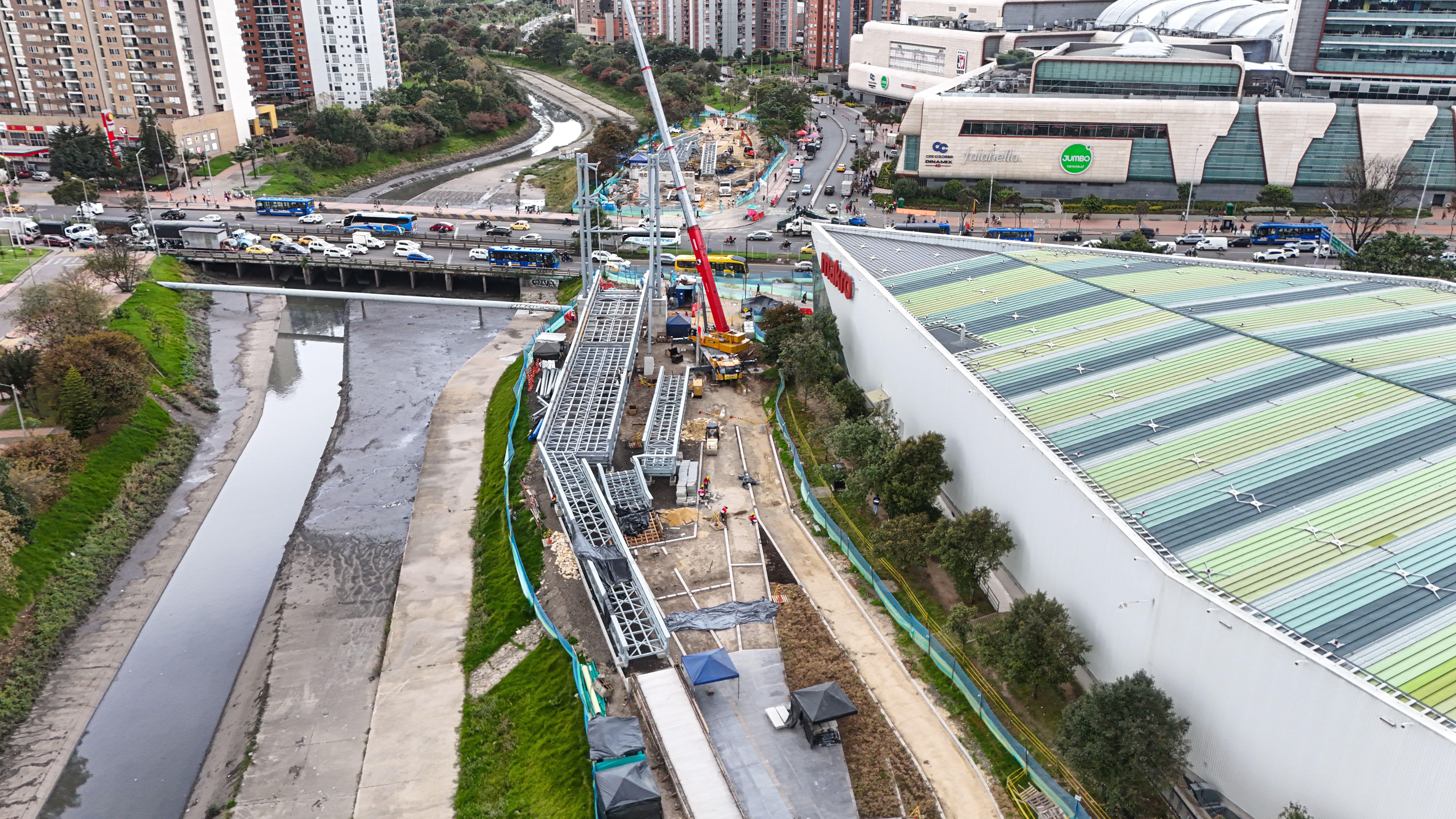

Vías y espacio público zonas industriales de Montevideo y Puente Aranda Grupo 2
Avance: 16,94 %
Fecha de corte: 16 de noviembre de 2026

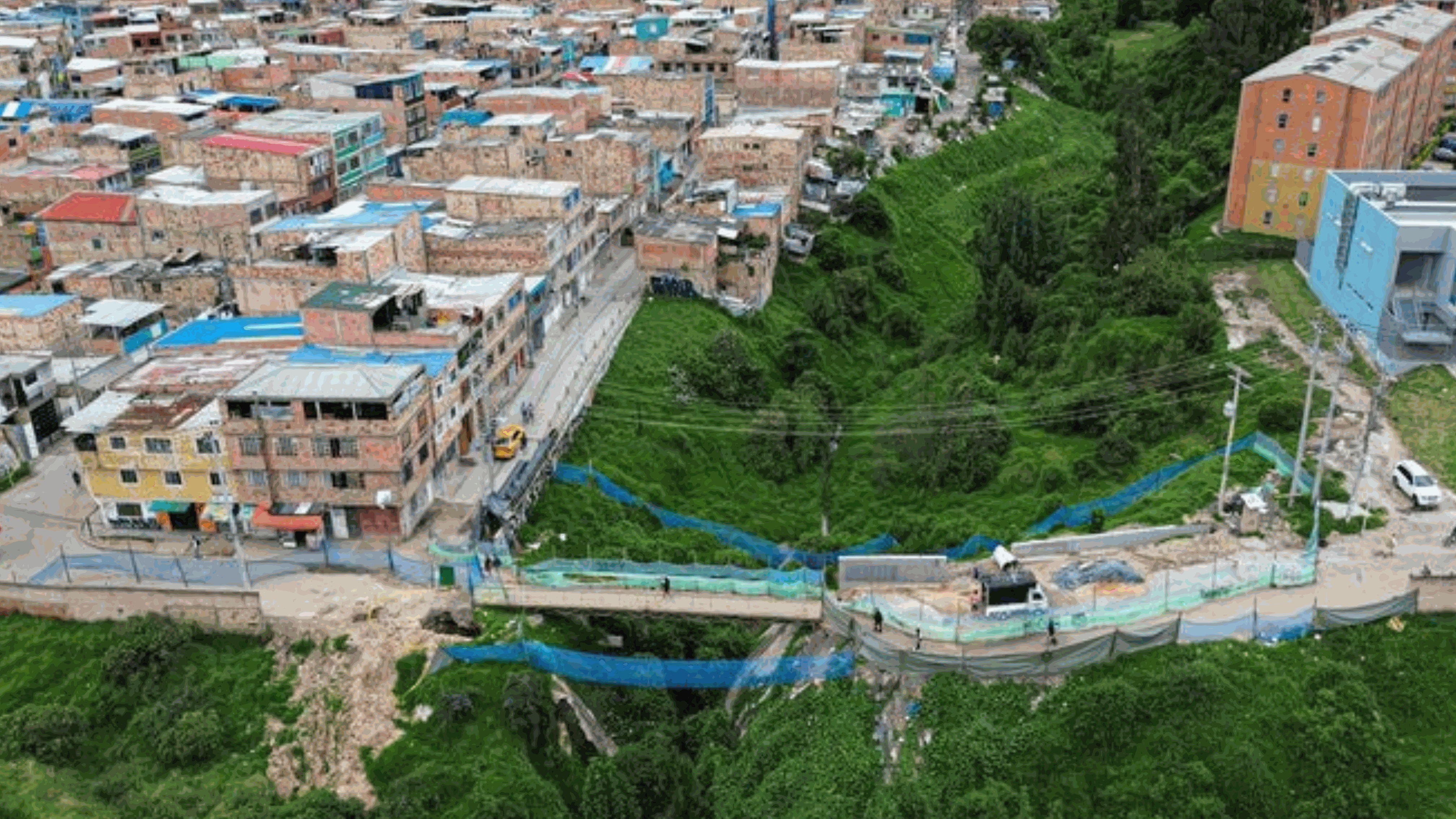

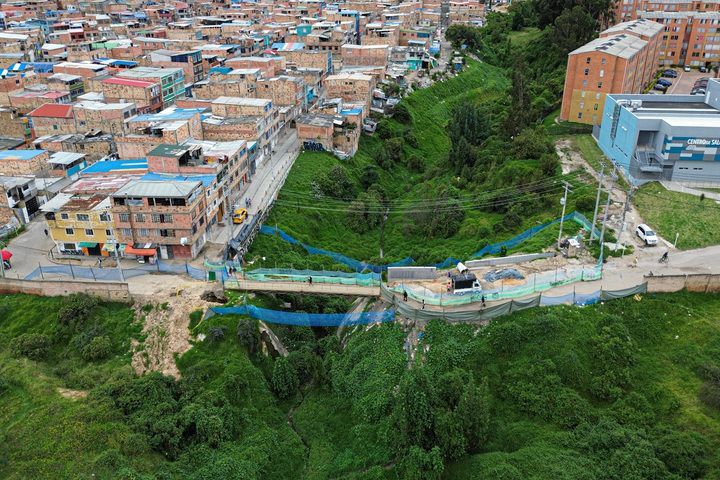

Sitios inestables Grupo D
Avance: 9.92 %
Fecha de corte: 16 de noviembre de 2026
Sitios inestables Grupo A
Avance: 8.39 %
Fecha de corte: 16 de noviembre de 2026

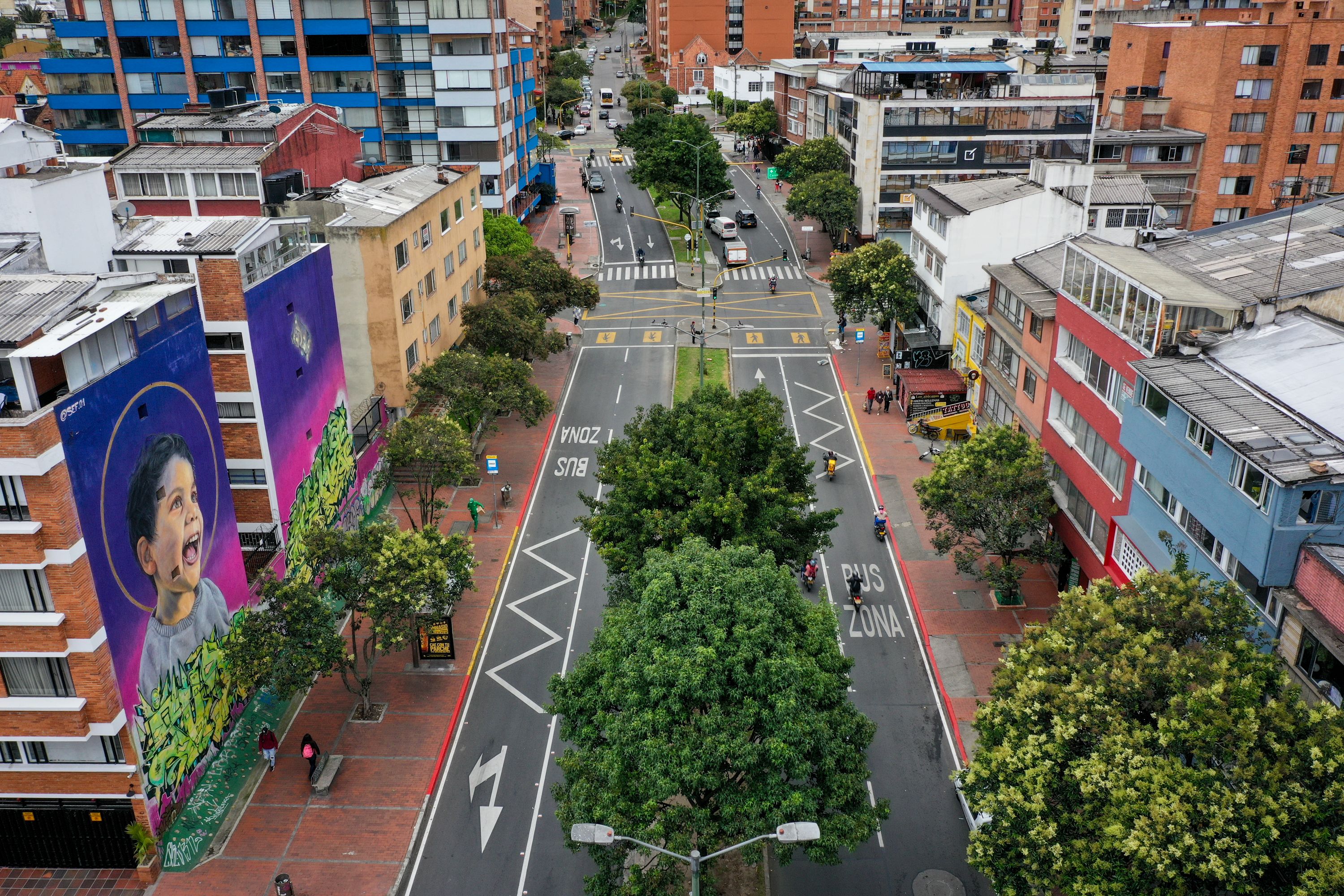

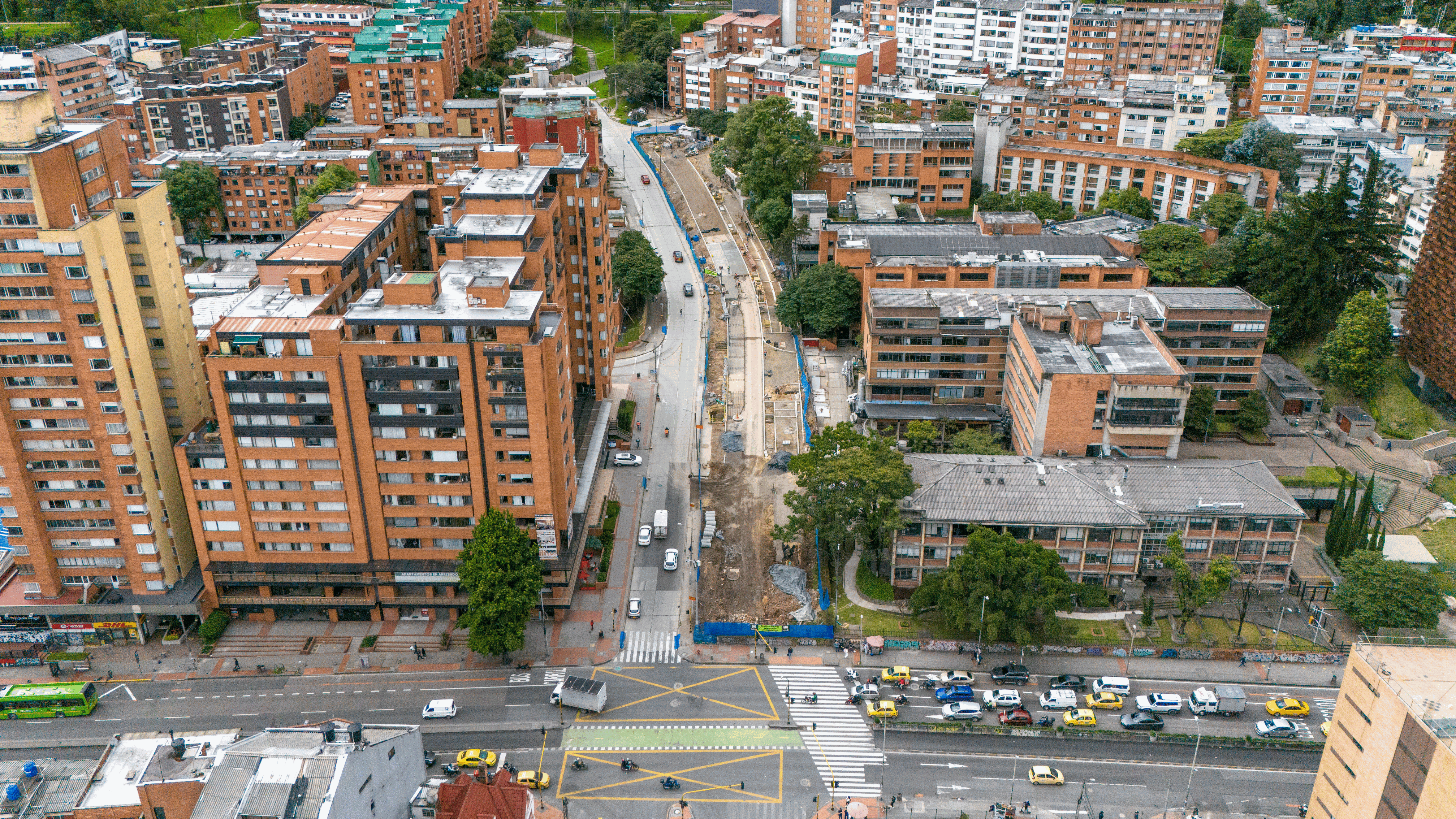

Corredor Carrera Séptima - Grupo 1
Avance: 8.01 %
Fecha de corte: 16 de noviembre de 2026
Puente peatonal AutoNorte calle 174
Avance: 7.76 %
Fecha de corte: 16 de noviembre de 2026

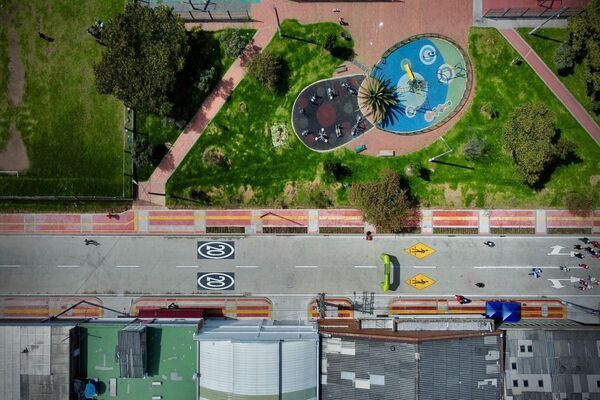

Aceras calle 92 y calle 94
Avance: 0.67 %
Fecha de corte: 16 de noviembre de 2026
